概況
杭長客運專線為杭州到長沙的高速客運鐵路專線。2005年6月得到國家批覆。專線從浙江杭州開始,經過江西南昌到達湖南長沙。 杭長客運專線是國家鐵路“四縱四橫”快速客運通道主骨架滬昆客運專線的東段,設計時速350公里,預計2013年6月全線建成通車後,杭州至長沙旅客列車運行時間將由目前的6.3小時縮短到3小時。根據設計方案,杭長鐵路在浙江省內長約295公里,金華市範圍內長約99.6公里,沿線途經我市浦江、義烏、金東、婺城、蘭溪等地。
杭長客運專線自杭州經金華、鷹潭、南昌至長沙,線路走向大體上與既有浙贛鐵路平行,全長約880公里。速度目標200公里/小時以上,電動車組,列車運行自動控制。預計將於2009年開工,“十二五”期間完工,預測2015年客車110對。
線路參數
名稱:杭長客運專線
別稱:杭長高鐵
走向:杭州--長沙
開工時間:2009年12月
里程:927公里
概算投資:1308.8億元
速度目標值:350km/h
線路等級:客運專線
線路類型:雙線電氣化,無砟軌道,無縫鋼軌
最大坡度:2%
曲率半徑:最小7000m
線間距:5.0m
到發線有效長度:560m
建設意義
杭長客專金華段工程的開工,掀開了金華高速鐵路建設的新篇章,標誌著金華將進入新一輪鐵路交通發展的“快車道”。她強調,杭長客運專線是國家“四縱四橫”快速客運專線網中滬昆客運專線的重要組成部分,該項目的實施對最佳化我國鐵路網布局,縮短中西部與長三角地區的時空距離,加快沿線地區經濟社會發展具有重大意義,同時也將大大改善浙中城市群的綜合交通條件,增強浙中城市群與滬、杭等城市的“同城效應”,進一步提升金華區域性鐵路樞紐的功能和地位。她希望沿線各縣(市、區)黨委政府、市杭長客專建設指揮部和有關部門,加強領導,密切配合,廣泛動員廣大幹部民眾和社會各界共同參與,支持配合工程建設,高效高質完成項目征遷任務,積極做好協調服務工作,為工程建設順利進行創造良好環境。相信在鐵路和地方共同努力下,在參建各單位的辛勤工作下,杭長客運專線項目一定能實現“創精品工程”的目標。
項目前期

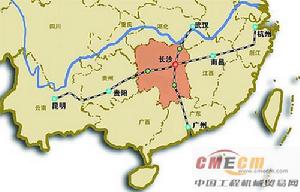

杭長昆客運專線,是中國一條規劃中的高速鐵路客運專線,也是中國《中長期鐵路網規劃》中“四縱四橫”快速客運通道之一,橫貫華東、華中、西部地區,連線上海、杭州、南昌、長沙、貴陽、昆明等地,途經六個省及省會城市,全長2066公里,全線設計時速為350公里。滬昆客運專線以長沙為中點分為東西兩段,東段由上海至長沙,由滬杭客運專線,杭長客運專線組成;西段由長沙經貴陽至昆明,為長昆客運專線[1]。
滬杭客運專線已於2009年1月動工,預計2010年5月建成通車。而杭州—長沙—昆明段距離長、工程難度大,線路將分為杭長段和長昆段先後施工。其中杭長段工程爭取在2009年啟動。
2004年,國務院審議通過的《中長期鐵路網規劃》中最早提出杭長客運專線。2005年6月,杭長客運專線得到國家批覆,確定為由杭州經南昌至長沙。至2008年7月,鐵道部重新制定並發布了新的《中長期鐵路網規劃》,規劃中將杭長客運專線向西延伸,經貴陽至雲南昆明,改稱杭長昆客運專線;並將杭長昆客運專線與滬杭客運專線連線,全線合稱滬昆客運專線。
2008年12月6日至7日,鐵道部聯合鐵路沿線市縣政府、中咨公司、上海鐵路局、南昌鐵路局、廣州鐵路集團、成都鐵路局、昆明鐵路局等單位,在長沙召開了“杭長、長昆鐵路客運專線預可研審查會”,決定了杭長昆客運專線的走向。
2009年5月,杭長客運專線可行性研究通過鐵道部審查。同年6月1日起,勘測工作全線展開。
2009年7月20日,國家發改委批覆同意長昆客運專線立項建設。同月,中鐵第四勘察設計院集團有限公司所作的《新建鐵路滬昆鐵路客運專線杭州至長沙段環境影響評價報告書》出爐。
滬昆客運專線沿革
前稱杭長昆客運專線,是中國一條規劃中的高速鐵路客運專線,也是中國《中長期鐵路網規劃》中“四縱四橫”快速客運通道之一,橫貫華東、華中、西部地區,連線上海、杭州、南昌、長沙、貴陽、昆明等地,途經六個省及省會城市,全長2066公里,全線設計時速為350公里。滬昆客運專線以長沙為中點分為東西兩段,東段由上海至長沙,由滬杭客運專線,杭長客運專線組成;西段由長沙經貴陽至昆明,為長昆客運專線[1]。
滬杭客運專線已於2009年1月動工,預計2010年5月建成通車。而杭州—長沙—昆明段距離長、工程難度大,線路將分為杭長段和長昆段先後施工。其中杭長段工程爭取在2009年啟動 。
2004年,國務院審議通過的《中長期鐵路網規劃》中最早提出杭長客運專線。2005年6月,杭長客運專線得到國家批覆,確定為由杭州經南昌至長沙。至2008年7月,鐵道部重新制定並發布了新的《中長期鐵路網規劃》,規劃中將杭長客運專線向西延伸,經貴陽至雲南昆明,改稱杭長昆客運專線;並將杭長昆客運專線與滬杭客運專線連線,全線合稱滬昆客運專線。
2008年12月6日至7日,鐵道部聯合鐵路沿線市縣政府、中咨公司、上海鐵路局、南昌鐵路局、廣州鐵路集團、成都鐵路局、昆明鐵路局等單位,在長沙召開了“杭長、長昆鐵路客運專線預可研審查會”,決定了杭長昆客運專線的走向。
2009年5月,杭長客運專線可行性研究通過鐵道部審查。同年6月1日起,勘測工作全線展開。
2009年7月20日,國家發改委批覆同意長昆客運專線立項建設。同月,中鐵第四勘察設計院集團有限公司所作的《新建鐵路滬昆鐵路客運專線杭州至長沙段環境影響評價報告書》出爐。
建設進展
2009年12月22日杭州至長沙客運專線建設動員大會在鄭州市舉行,中共中央政治局委員,國務院副總理張德江出席建設動員大會,宣布工程開工並為工程奠基。自杭州樞紐杭州東站引出,跨錢塘江,經浙江蕭山、金華、衢州,江西上饒、鷹潭、南昌、新余、宜春、萍鄉,至湖南長沙,全長927公里,速度目標值為時速350公里。
2013年7月15日上午8時30分,隨著首組500米長鋼軌在江西宜春東站穩穩放下,杭(州)長(沙)鐵路客運專線率先在江西段開始鋼軌鋪設,標誌著杭長客專江西段進入攻堅衝刺的軌道工程施工階段。
2013年10月23日,在鐵路杭州南站附近的杭長高鐵鋪軌基地內,杭長高鐵浙江段鋪軌正式開始。
2013年10月24日22時18分,中鐵四局八分公司雙線長鋼軌鋪設安全抵達贛湘省界(DK825+035),標誌著滬昆客專江西境內正線鋪軌任務圓滿完成。
2013年10月24日,杭(州)長(沙)鐵路客運專線湖南段首根鋼軌在醴陵成功鋪設,杭長客運專線在我省開始由線下工程轉入軌道工程施工階段。按計畫,軌道鋪設將於12月初進入長沙南站。
四電系統工程啟動
2013年4月18日,由中鐵電氣化局承建的杭長客專立下全線第一桿,標誌著杭州至長沙客運專線路站後電氣化工程全面開工。
杭長客專江西段聯調聯試
[2]南昌鐵路局昨天(2014年2月17日)發布訊息,杭長客專南昌西到醴陵北段已具備聯調聯試條件,不久將正式展開。
杭長客專南昌—長沙段聯調聯試後,南昌—杭州段預計(2014年)下半年聯調聯試,全線預計(2014年)年底開通,屆時南昌到杭州2個半小時,到長沙1個半小時。
[3]杭長客運專線江西段南昌西至湘贛省界(2014年)3月7日開始聯調聯,南昌西至浙贛省界計畫7月1日開始聯調聯試。
杭長高鐵浙江段全線鋪軌完工
[4]昨天(2014年4月13日)從鐵路部門傳來訊息,滬昆高鐵的其中一段——杭長高鐵浙江段全線完成鋪軌施工,目前已完成設計總工程量的98%;另外,到(2014年)4月30日,長沙南站續建工程也將建成完工。浙江段的主體工程,預計也在這天(2014年4月30日)建成。
鷹潭北站主體工程順利完工
日前(2014-3-12),記者在杭長高鐵(滬昆客專杭長段)鷹潭北站施工現場看到,車站主體工程和站前廣場已順利完工,站房正在進行裝修,整個車站設計時尚,線條簡潔流暢。據鐵路部門工作人員介紹,目前由於杭長高鐵仍在動態驗收階段,鷹潭北站正式投入運營要到今年底(2014年)。屆時,素有“華東交通樞紐”之稱的鷹潭將進入高鐵時代,迎來經濟社會發展的一次重大機遇。
記者了解到,作為滬昆高鐵的一段,杭長高鐵橫穿鷹潭全境,在鷹潭境內總長約40公里。鷹潭市對這個項目視若珍寶,厚愛有加,在土地供應、征地拆遷、工程建設等方面給予大力支持,保證了項目工期。同時,積極實施了一系列高鐵配套工程,目前,連線杭長高鐵鷹潭北站與市區的主幹道已經竣工通車。
據鷹潭北站站前廣場項目施工單位負責人樂瑞介紹,占地面積約140畝、總建築面積約11.6萬平方米的杭長高鐵鷹潭北站站前廣場已於去年底竣工(2013年),比契約工期提前了10個月,是杭長高鐵江西境內最先完成的站前廣場。
杭長段
滬昆客運專線杭長段為杭長客運專線。
線路正線(雙線)全長921.426公里,聯絡線(單線)全長69.193公里,杭州樞紐新建杭州至蕭山正線17.044公里。
根據環境影響評價報告書,杭長段自東向西共設杭州東、杭州南、諸暨、義烏、金華西、龍游南、衢州、江山、玉山南、上饒、弋陽東、鷹潭北、東鄉北、進賢南、南昌西、高安、新余北、萍鄉北、醴陵北、新長沙共21個車站,並擴建杭州、南昌西、長沙動車運用所,還建杭州北貨場。
長昆段
長昆段的湖南部分設新長沙、湘潭北、韶山南、婁底南 、邵陽北、新化南、淑浦南、懷化北8座車站,貴州和雲南部分設設玉屏東、三穗、棉花坪(越行站)、凱里南、貴定北、貴陽東、貴陽北、平壩南、安順西、關嶺、普安、盤縣、富源北、曲靖北、舊縣(越行站)、小哨機場站、昆明南站等17個車站。
預計通車時間
計畫全線(2014年)年底開通運營。
2014年確保通車
記者:為加快鐵路建設,中國鐵路總公司採取了哪些具體措施?
盛光祖:在考慮經濟社會發展需求、鐵路運輸需要、鐵路建設資金保障能力等條件的基礎上,我們調整增加了今年鐵路建設的目標:一是新開工項目由44項增加到48項;二是全國鐵路固定資產投資由7000億元增加到7200億元;三是新線投產里程由6600公里增加到7000公里以上;四是33個開展前期工作項目,必保10個項目在年內完成可研批覆。
在建設組織上,一方面,加強在建項目管理,今年(2014年)確保蘭州至烏魯木齊第二雙線、大同至西安、杭州至長沙、南寧至廣州、合肥至福州鐵路等重大項目建成投產。另一方面,加快鐵路建設前期工作,在國家有關部門的支持下,依法合規地加快項目審批、用地審批、征地拆遷和環保水保等工作,努力實現蒙西至華中煤運通道、北京至瀋陽客運專線、拉薩至林芝鐵路、哈爾濱至佳木斯鐵路、懷化至邵陽至衡陽鐵路等重點項目開工建設,並保持今後幾年鐵路建設規模的穩定。
中國鐵路“四縱四橫”快速客運通道
“四縱”客運專線 | 京滬客運專線 | 京滬高速鐵路 ( 2011/06/30)、合蚌客運專線 ( 2012/10/16) |
京港客運專線 | 京石客運專線 ( 2012/12/20)、石武鐵路客運專線 ( 2012/12/20) 武廣客運專線 ( 2009/12/26)、廣深港高速鐵路 ( 2011/12/26) | |
京哈客運專線 | 京瀋客運專線 ( 待定) 、哈大客運專線 ( 2012/12/01) 盤營客運專線 ( 2013/10) | |
杭福深客運專線 | 杭甬客運專線 ( 2013/05) 、甬台溫鐵路 ( 2009/09/28) 溫福鐵路 ( 2009/09/28) 、福廈鐵路 ( 2010/04/26) 廈深鐵路 ( 2013/06) | |
“四橫”客運專線 | 徐蘭客運專線 | 鄭徐客運專線 ( 2015) 、鄭西客運專線 ( 2010/02/06) 西寶客運專線 ( 2012) 、寶蘭客運專線 ( 2017) |
滬昆客運專線 | 滬杭城際高速鐵路 ( 2010/10/26) 、杭長客運專線 ( 2013/06/30) 長昆客運專線 ( 2013/06/30) | |
青太客運專線 | 膠濟客運專線 ( 2008/12/20) 、 石濟客運專線 ( 2015/12) 石太客運專線 ( 2009/04/01) | |
滬漢蓉客運專線 | 滬寧高速鐵路 ( 2010/07/01) 、合寧客運專線 ( 2008/04/18) 合武鐵路客運專線 ( 2009/04/01) 、漢宜高速鐵路 ( 2012/07/01) 宜萬鐵路 ( 2010/12/22) 、渝利鐵路 ( 2012) 遂渝鐵路二線 ( 2012) 、達成鐵路 ( 2009/07/07) |
括弧內為線路開通時間。
中國著名鐵路
中國大陸擁有全世界第三大的鐵路運輸系統,規模僅次於美國及俄羅斯。以鐵路連線的鄰國計有:哈薩克、蒙古、俄國、朝鮮、越南與寮國(興建中)等國家。中國《鐵路線路設計規範》中規定,新建鐵路和改建鐵路(或區段)的等級,應根據它們在鐵路網中的作用、性質和遠期的客貨運量確定。 |
