簡介

常州位於美麗富饒的長江三角洲中心地帶,地處江蘇省南部,北攜長江,南銜太湖,與上海、南京等距相望,滬寧鐵路、滬寧高速公路、京杭大運河均穿城而過。常州還是季子故里,近代工業發祥地,現代裝備製造城,銀領搖籃,科教名城。常州捷運即常州軌道交通。依據常州城市總體規劃和綜合交通規劃,常州市規劃2030年城市軌道交通線網由4條線路組成,總長約129公里,設車站85座,其中換乘車站8座,核心區線網密度1.12公里/平方公里,中心城區線網密度0.19公里/平方公里。
線網中,1號線是沿市區主軸布置的南北向骨幹線路,聯繫中心城區與南、北翼組團,銜接主要對外交通樞紐和城市重要功能節點。
2號線是沿市區副軸布置的東西向骨幹線路,加強中心區與城西組團、橫山橋片區之間的聯繫。
3號線是L型線路,強化市中心與南部副中心的聯繫。
4號線是L型線路,支持城市北翼發展。預計2020年,常州市區公共運輸出行占全方式出行量的31%,軌道交通占公交出行量的33%
2003年市規劃局開始組織編制《常州市規劃交通線網規劃》
2006年2月市政府批准了《常州市軌道交通線網規劃》。同年9月,我市軌道交通建設工作領導小組正式成立。隨後,市建設局組織編制了《軌道交通建設規劃》。今年7月,常州市相關部門對《軌道交通建設規劃》進行了上報前的最佳化和完善。 軌道交通的規劃工作得到了市政府高度重視,按照市政府要求,2006年5月,市規劃局根據線網規劃成果對軌道交通1-4號線的建設用地進行了規劃控制,為軌道交通的建設預留了空間。市規劃局有關負責人說,“比如現在正在施工的城際鐵路北廣場建設項目,已經為軌道交通1號線預留好了接口,京滬高速鐵路常州站等也都考慮了軌道交通建設空間的預留問題。”
我市為何要建軌道交通
近幾年機動車快速增長,據交通流量調查,中心城區道路交通容量已基本飽和。建立以軌道交通為骨幹、以公共運輸為主體的現代化、多層次的綜合交通體系,是解決常州長遠交通問題的必由之路。建設軌道交通可以為沿線舊區改造和新區建設創造良好的機遇,從而支持、引導城市“分散組團式”空間布局,促進市中心區和外圍組團的協調發展。
建設軌道交通還是實現區域交通一體化、促進長三角區域經濟協調發展的需要,軌道交通建成後,常州市將更好融入長三角1小時、2小時交通圈中。
作為綠色交通方式之一,軌道交通能有效減輕交通污染,改善城市居民生活環境,同時也能帶動我市軌道交通產業發展。
規劃線路
一期擬建設1、2號線全長53.92公里
根據規劃部門、建設部門編制完成的規劃,我市的軌道交通由4條線組成,全長約129公里。1號線一期工程北海路至南夏墅段,長約34.06公里,經過京滬高鐵常州站,市民廣場、常州火車站、文化宮、同濟橋、武進區政府、大學城等站點。2號線一期工程城西中心至顏家段,長約19.86公里,經過青楓公園、勤業路、懷德橋、延陵路,從朝陽橋附近往北,再經過東方路到達戚區行政中心。1號線與2號線的交叉點位於文化宮。
市規劃局有關負責人還特別明確指出:目前申報的規劃方案還只是待批規劃,包括建設時間、建設規模、站點設定、線路位置等內容都需要國家有關部門審批後才能最終確定。
《軌道交通建設規劃》對軌道交通建設的必要性、建設資金需求等情況進行了充分的論述論證。目前我市的《軌道交通建設規劃》剛剛上報省發改委、建設廳。市規劃局有關負責人說:“希望這次的《軌道交通建設規劃》能夠順利通過國家評審和批覆,我們將積極做好相關配合工作,爭取早日建設常州市的軌道交通。”
1號線(北海路至南夏墅段)的線路走向具體為:北海路站——規劃常新路——遼河路——通江路——黃河路——黃山路——晉陵北路——飛龍路——新堂路——新豐街——和平路——清涼路——花園街——大學城——鳳棲路——南夏墅站。北海路站——大學城南站段採用地下線。近期工程共設站27座。
2號線線路走向:城西中心站——星港路——勤業路——懷德南路——延陵西路——延陵東路——麗華北路——青龍西路——東方路——顏家。近期工程共設站13座。
報批進程
正式上報方案2010年1月8日至10日,江蘇省發展和改革委員會在常州市主持召開了《常州市軌道交通近期建設規劃(上報方案)評審會》(以下簡稱《建設規劃》)。江蘇省發改委徐瑩主任和常州市俞志平副市長出席了會議、並致辭,江
蘇省國土資源廳、住房和城鄉建設廳、環保廳、交通廳,常州市人民政府、政府辦、市發改委、建設局、財政局、規劃局、公安局(交警支隊)、交通局、國土局、水利局、園林局、環保局、文廣新局、地震局、供電局、規劃設計院、上海隧道院、南京交研所等單位領導及代表出席了會議。會議邀請了來自北京、上海、廣州、武漢等地的9名專家(焦桐善、沈景炎、邊顏東、邱志清、宋鍵、萬學紅、葉霞飛、朱丹、王峰)組成了專家組進行評審。專家組聽取了常州市規劃局對常州市總體規劃、綜合交通規劃、軌道交通線網規劃的介紹,聽取了《建設規劃》編制單位——上海市隧道工程軌道交通設計研究院對《建設規劃》的匯報,聽取了南京市交通規劃研究所對常州市客流預測報告的介紹,以及各政府部門代表對《建設規劃》發表的意見,並組織現場踏勘。諸位專家閱讀了相關資料檔案,與編制單位進行了充分交流,對《建設規劃》的編制工作給予了充分肯定,同時對《建設規劃》中存在的一些不足之處提出了寶貴的修改意見和建議。通過中資評審
受國家發展和改革委員會委託,中國國際工程諮詢公司於2010年7月14日--16日在常州市主持召開了《常州市常州城市快速軌道交通建設規劃(2010-2018)》(以下簡稱《建設規劃》)評估會。國家發展和改革委員會基礎產業司、住房和城鄉建設部城建司、江蘇省發展和改革委員會、住房和城鄉建設廳、國土資源廳、環境保護廳、常州市人民政府、發展和改革委員會、城鄉建設局、規劃局等相關政府職能部門,以及參與《建設規劃》編制的規劃、設計、研究單位的領導和代表參加了會議。會議邀請來自北京、上海、廣州、天津等地的國內軌道交通領域7名專家組成專家組進行了評估。
專家組認為,從支持城市總體規劃的發展目標,實現合理的城市空間布局、緩解城市交通壓力、實現城市交通發展戰略、統籌社會發展,支持社會可持續發展方面考慮,常州市建設城市軌道交通是必要的。《建設規劃》項目選擇和總體規模基本適當,建議應對線網方案、規劃線路換乘節點、線網客流、車輛制式和運營方案做深化研究,為《可研報告》項目研究奠定穩定基礎。
常州市城市軌道交通近期建設規劃(2011-2018年)獲得國家批准
2012年5月11日,國家發展改革委發文批准我省常州市城市軌道交通近期建設規劃(2011-2018年),常州市成為全國第29個、我省第4個獲批建設城市軌道交通的城市,也是2011年全國城市軌道交通安全大檢查以來第一個獲批建設的城市。

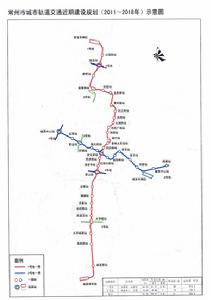

根據規劃,常州市遠期形成4條線路,共129公里的城市軌道交通線網。近期建設1號線一期和2號線一期工程,長約53.88公里,形成“十”字型的軌道交通基本骨架。1號線一期工程自北海路至南夏墅,線路長約34.02公里,設站28座,投資213.3億元,規劃建設期為2011-2016年。2號線一期工程自城西中心至顏家,線路長約19.86公里,設站13座,投資123.2億元,規劃建設期為2014-2018年。新建1號線新龍車輛段、城南停車場和2號線城東車輛段等3處車輛基地,在1號線茶山站附近設共用控制中心1座,在黃河路站、文化宮站和大學城站附近設主變電所3座。
近期建設項目總投資為336.5億元,其中,資本金134.6億元,資本金以外的資金採用國內銀行貸款等融資方式解決。
配套工程改造
滬寧城壇捷運預留站
滬寧城鐵常州站北廣場預留常州捷運一號線火車站站場場地長約180米,端頭井處寬28.8米,標準段寬24.5米,採用坑中坑的形式開挖,開挖深度超過20米。鑒於本工程地質情況複雜,工期緊,基坑圍護將採用鑽孔灌注樁加三軸攪拌樁止水帷幕,並局部採用內插型鋼的SMW工法施工,該施工方法在常州使用實屬首例。
配合捷運建設,常州城區唯一立交橋要改成平橋
常州市規劃局技術處工程師黃飛鶴在接受記者採訪時表示,緩解同濟橋的交通壓力,規劃方案的第一步是先南北貫通晉陵南路、紅梅路,有效分流同濟橋壓力,之後才是拆除同濟橋老橋,在原地建設一座新同濟橋,新同濟橋的通行能力與城市主幹道和平路的通行能力相一致;考慮到古運河航道要求取消,新同濟橋才設計為一座平橋,與吊橋路及勞動中路實行平面相交的交叉口,同時滿足遊船通行的要求。不過,由於常州軌道交通一號線經過同濟橋,因此離同濟橋的原地拆舊建新,還有一段時間,至少也要等城市軌道交通一號線開始實施,同濟橋才會同步開始施工。
常州市城市快速軌道交通線網規劃》確定我市軌道交通基本線網由4條線組成,總長約129公里。按照“量力而行、有序發展”的原則,我市《城市快速軌道交通建設規劃(2010-2018年)》確定先行建設客流量較大的1號線和2號線的部分線路,總長53.88公里,其中地下線50.07公里,高架線3.81公里,設車站41座。根據建設規劃測算,我市軌道交通1、2號線一期工程估算總投資336.5億元。
1號線一期工程。自規劃新龍生活區起,向南連線京滬高鐵站,高新區組團,市級公共服務中心,大型居住區,滬寧城際鐵路站,中心商貿、金融區,湖塘組團,武進區公共服務中心,高職教育基地和規劃武南生活組團,貫穿我市南北方向。線路長34.02km,其中地下線31.21km,高架線2.81km;設站28座,其中地下站27座,高架站1座;建設新龍車輛段,占地約26公頃,建設城南停車場,占地約20公頃;設控制中心1座,主變電站2座及配套機電系統。
2號線一期工程。自鐘樓區公共服務中心向東,連線勤業片大型居住區,延陵路商貿區,天寧風景名勝區,城東居住區直至戚墅堰區公共服務中心,橫貫我市東西方向。線路長19.86km,其中地下線18.86km,高架線1km;設車站13座,其中地下站12座,高架站1座;建設城東車輛段(定修),占地約24公頃;建設主變電站1座及配套機電系統工程。
中華人民共和國城市軌道交通系統
營運中 | 北京捷運 • 長春輕軌 • 重慶軌道交通 • 大連軌道交通 • 港鐵 • 廣州捷運 • 南京捷運 • 上海軌道交通 • 深圳捷運 • 天津捷運 • 武漢軌道交通 • 瀋陽捷運 |
興建中 | 成都捷運 • 長沙捷運 • 佛山軌道交通 • 哈爾濱軌道交通 • 杭州軌道交通 • 昆明軌道交通 • 南昌捷運 • 寧波軌道交通 • 青島捷運 • 蘇州軌道交通 • 西安捷運 • 鄭州捷運 • 無錫軌道交通 |
計畫中 | 澳門輕軌鐵路 • 常州軌道交通 • 大同軌道交通 • 東莞軌道交通 • 福州軌道交通 • 貴陽軌道交通 • 合肥軌道交通 • 濟南軌道交通 • 大嘉興市域軌道交通 • 嘉興軌道交通 • 泉州軌道交通 • 蘭州軌道交通 • 南寧軌道交通 • 石家莊軌道交通 • 太原軌道交通 • 烏魯木齊軌道交通 • 廈門軌道交通 • 徐州軌道交通 |
已停運 | 撫順電鐵 |
