計畫
因應預料每年突破二千萬人次的遊客及相繼落成的新酒店及新賭場,澳門政府認為澳門的巴士及的士難以應付。因此需興建軌道運輸系統舒緩交通擠塞問題及改善環境污染。
研究報告
澳門政府2002年委託香港捷運公司為澳門軌道運輸系統進行研究,2005年2月,香港捷運公司完成顧問研究報告,訂定了初步選線方案。
工程
工程投資額約為一百二十億澳門元,需時八年。系統採用地底及架空結合方案,以免影響澳門歷史城區的世界文化遺產景觀。
2005年啟用的連線澳門半島及氹仔的西灣大橋的下層,實際上已預留通道供輕軌使用。
列車
計畫的輕軌採用類似新加坡輕鐵的列車,每列兩至四卡車,每卡可載客180人。
路線

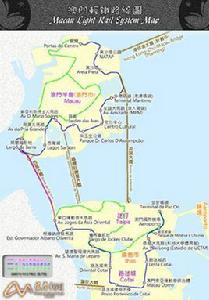

香港捷運公司建議的方案中,澳門輕軌共有三條路線: 環島線、澳氹線、機場線。整個系統覆蓋澳門半島及氹仔島大部份住宅、商業及旅遊區。
環島線
環島線環繞澳門半島外環,總長約10公里,10個車站,行車時間約18分鐘。
環島線的車站包括
明珠填海區站:計畫港珠澳大橋的澳門落腳點
內港站:內港碼頭
新口岸站:港澳碼頭
中區站:包括澳門立法會
關閘站:連線珠海拱北的出入境關卡,計畫中的廣珠城際軌道交通,由此站連線澳門輕軌
澳氹線
澳氹線南北走向的貫通澳門半島,使用西灣大橋下層連線澳門半島及氹仔,總長約14公里,14個車站,行車時間約23分鐘。
機場線
機場線接駁澳氹線至澳門國際機場,總長約3公里,4個車站,行車時間約5分鐘。
機場線的車站包括
澳門國際機場站
氹仔市中心站
北安碼頭站
班次
繁忙時間每兩分鐘一班車
非繁忙時間五至六分鐘一班車
2006年10月23日,澳門政府根據香港捷運公司的顧問研究報告以及公眾諮詢的意見,發表《軌道捷運系統深化研究》方案。
首階段方案中只設一條路線,採用完全架空的輕軌方案,以降低成本,加快工期。政府將會繼續研究半島環島線、半島東西線、以及氹仔環島線的可行性,亦不排除將來的路線會有地底線路。
工程
首階段工程投資額約為四十二億澳門元,工程需時約12年。
路線
深化方案中,澳門輕軌首階段只會建設一條路線。整個系統覆蓋澳門半島及氹仔島部份住宅、商業及旅遊區,以及主要出入境口岸。澳門半島端從關閘出發,大致上以順時針方向繞東部海邊行駛,至澳氹大橋前轉入葡京以及南灣市中心。使用西灣大橋下層連線澳門半島及氹仔。於氹仔分成兩條支線,一條前往澳門國際機場及北安碼頭,另一條轉入蓮花大橋口岸及澳門蛋。總長約廿二公里,共設二十六個車站。
班次
繁忙時間每三分鐘一班車
非繁忙時間三至六分鐘一班車
公眾諮詢
2006年10月底,澳門政府就《軌道捷運系統深化研究》全面諮詢公眾意見。
先諮詢後落實動工
澳門政府將於2007年年中開始公開諮詢,之後會在2008年動工,冀望於2020年12月完工。
中華人民共和國城市軌道交通系統
營運中 | 北京捷運 • 長春輕軌 • 重慶軌道交通 • 大連軌道交通 • 港鐵 • 廣州捷運 • 南京捷運 • 上海軌道交通 • 深圳捷運 • 天津捷運 • 武漢軌道交通 • 瀋陽捷運 |
興建中 | 成都捷運 • 長沙捷運 • 佛山軌道交通 • 哈爾濱軌道交通 • 杭州軌道交通 • 昆明軌道交通 • 南昌捷運 • 寧波軌道交通 • 青島捷運 • 蘇州軌道交通 • 西安捷運 • 鄭州捷運 • 無錫軌道交通 |
計畫中 | 澳門輕軌鐵路 • 常州軌道交通 • 大同軌道交通 • 東莞軌道交通 • 福州軌道交通 • 貴陽軌道交通 • 合肥軌道交通 • 濟南軌道交通 • 大嘉興市域軌道交通 • 嘉興軌道交通 • 泉州軌道交通 • 蘭州軌道交通 • 南寧軌道交通 • 石家莊軌道交通 • 太原軌道交通 • 烏魯木齊軌道交通 • 廈門軌道交通 • 徐州軌道交通 |
已停運 | 撫順電鐵 |
