歷史沿革
為緩解滬寧間“瓶頸”的運輸壓力,推進長三角區域經濟一體化進程,中國政府將滬寧城際鐵路建設列入“十一五”戰略規劃。
2005年3月,中國國務院審議通過了《長江三角洲地區城際軌道交通網規劃》。
2008年5月7日,原中華人民共和國鐵道部、江蘇省和上海市人民政府聯合簽發了《關於加快推進滬寧城際鐵路建設的會議紀要》;同年5月14日,滬寧城際鐵路股份有限公司在上海成立,同年6月18日,經江蘇省工商行政管理局正式註冊;同年7月1日,滬寧城際鐵路正式開工建設。

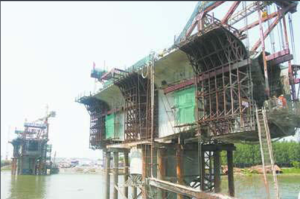

滬寧城際鐵路住在施工期間發生3次重大變更,第一次為梁型的改變,第二次為有砟軌道變無砟軌道板,第三次於2008年11月11日,正線線間距由4.6米調整為4.8米,設計時速提升至初期運行時速300公里,遠期提速到350公里。2008年12月2日,滬寧城際鐵路全線第一個橋墩——高資東特大橋15號墩成功灌注;同年12月3日,滬寧城際鐵路全線第一孔箱梁順利澆注。

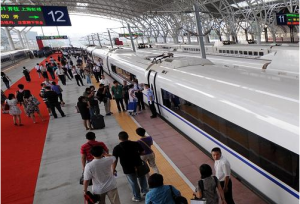

2010年3月10日,為保證南京與上海之間實現一小時通達,滬寧城際鐵路的設計時速由原來的300公里提高到350公里;同年4月1日,滬寧城際鐵路進入聯調聯試階段;同年2010年6月1日,滬寧城際鐵路進入試運行階段;同年6月9日,滬寧城際鐵路通過動態驗收;同年7月1日,滬寧城際鐵路全線正式通車。
線路站點
設計參數
線路參數 |
設計速度 | 350km/h |
軌道類型 | 無砟軌道、無縫鋼軌 |
軌道標準 | 1435毫米(標準軌) |
正線間距 | 4.8米 |
最小曲線半徑 | 一般地段4000米,推薦5500~8000米 |
最大坡度 | 一般12‰,局部地段不大於20‰ |
閉塞類型 | 自動閉塞 |
車輛基地 | 上海動車段南翔所/虹橋所、南京動車段南京所 |
電力供應 |
動力方式 | 接觸網供電:50Hz、25kV |
參考資料:
|
沿線車站
京滬高速鐵路全線共設21個車站,自西向東分別為:南京站、仙林站、寶華山站、鎮江站、丹徒站、丹陽站、常州站、戚墅堰站、惠山站、無錫站、無錫新區站、蘇州新區站、蘇州站、蘇州園區站、陽澄湖站、崑山南站、花橋站、安亭北站、南翔北站、上海西站、上海站。 序號 | 站名 | 里程(千米) | 車站位置 | 隸屬單位 |
1 | 上海站 | 0 | 上海市閘北區秣陵路303號(南) | 中國鐵路上海局集團有限公司 |
2 | 上海西站 | 5 | 上海市普陀區桃浦路22號 |
3 | 南翔北站 | 14 | 上海市嘉定區金昌西路近銀翔路 |
4 | 安亭北站 | 29 | 上海市嘉定區安亭鎮寶安公路5678號 |
5 | 花橋站 | 40 | 江蘇省崑山市陸家鎮金陽東路 |
6 | 崑山南站 | 50 | 江蘇省崑山市創業路999號 |
7 | 陽澄湖站 | 59 | 江蘇省崑山市正儀鎮前進西路、新城路口 |
8 | 蘇州園區站 | 74 | 江蘇省蘇州市工業園區至和西路 |
9 | 蘇州站 | 84 | 江蘇省蘇州市姑蘇區北環路(南) |
10 | 蘇州新區站 | 94 | 江蘇省蘇州市滸墅關鎮城際路 |
11 | 無錫新區站 | 113 | 江蘇省無錫市新區珠江路80號 |
12 | 無錫站 | 126 | 江蘇省無錫市崇安區車站路1號(南) |
13 | 惠山站 | 140 | 江蘇省無錫市惠山區前洲社區謝村 |
14 | 戚墅堰站 | 154 | 江蘇省常州市戚墅堰區泡桐路1號 |
15 | 常州站 | 165 | 江蘇省常州市天寧區竹林西路 |
16 | 丹陽站 | 210 | 江蘇省丹陽市開發區迎賓大道 |
17 | 丹徒站 | 224 | 江蘇省鎮江市丹徒區谷陽鎮丹徒站 |
18 | 鎮江站 | 237 | 江蘇省鎮江市潤州區黃山西路 |
19 | 寶華山站 | 274 | 江蘇省鎮江市句容市寶華鎮 |
20 | 仙林站 | 288 | 江蘇省南京市棲霞區312國道仙林大學城南京技師學院北門 |
21 | 南京站 | 301 | 江蘇省南京市玄武區龍蟠路111號(南) |
參考資料: |
線路走向
滬寧城際鐵路地處長江三角洲的沖積平原,全線長301千米,設21個在站點。滬寧城際鐵路在上海市境內32公里,江蘇省境內269公里,線路走向基本與既有京滬鐵路平行,線路自南京站對側城際站引出,在興衛村站前跨至既有京滬鐵路南側,走滬寧鐵路和312國道之間,經仙林、龍潭、下蜀,繼續向東經高資,沿既有京滬鐵路引入既有鎮江站,於其對側落地設鎮江城際站,出站後繼續沿既有線南側經三山,跨京杭大運河、既有京滬鐵路和滬寧高速公路于丹陽站對側落地設丹陽城際站;折向東並行既有京滬鐵路北側經陵口、呂城、奔牛、新閘於常州站對側落地設常州城際站;沿既有京滬鐵路經戚墅堰、橫林,而後離開既有線經洛社,跨既有新長鐵路,並沿既有京滬鐵路於無錫站對側高架設無錫城際站;爾後並行既有京滬鐵路經無錫新區、望亭、滸墅關,於蘇州站對側落地設蘇州城際站;過外跨塘、唯亭,下穿滬寧高速公路後,跨既有京滬鐵路設崑山高架城際站;再跨既有京滬鐵路至其北側,經安亭,於黃渡南行至虹橋站、直股並行既有京滬鐵路經南翔、上海西至終點上海站。滬寧城際鐵路由中國鐵路上海局集團有限公司負責運輸與管理工作。運營情況
運營歷程
截至2010年7月1日,滬寧城際鐵路上海站至南京站直達列車最快73分鐘,根據鐵路部門確定的開行方案,滬寧城際鐵路安排開行動車組列車120對。 2011年12月1日起,乘坐滬寧城際鐵路可直接刷二代身份證檢票上車,滬寧城際鐵路步入“無票時代”。 2012年3月20日起,原上海鐵路局調整滬寧城際鐵路列車運行圖,滬寧城際鐵路安排開行管內高速動車組列車74對,其中周末安排開行74對,日常安排開行69對。原滬寧城際鐵路跨線運行的23對“D”打頭動車組列車繼續保留運行。 2018年7月1日零時起,中國鐵路實施2018年第二階段列車運行圖,滬寧城際鐵路實現“公交化”運營。 客運流量
截至2010年7月22日,滬寧城際鐵路累計傳送旅客282萬人次,日均傳送13.4萬人,運能綜合利用率達120%。 截至2010年8月28日,滬寧城際鐵路傳送旅客突破1000萬人次。 截至2012年2月14日,滬寧城際鐵路累計傳送旅客1億人次。 2014年“五一”小長假期間,滬寧城際鐵路每天傳送旅客均達40萬人次,是中國首條單日傳送旅客總量超40萬人次的高鐵線路。設備設施
車輛設施
截至2010年6月22日,滬寧城際鐵路上線試驗和試運營的列車為CRH3動車組,由唐山軌道客車有限責任公司生產。2017年11月20日,“復興號”動車組列車(CR400AF、CR400BF)正式開始在滬寧城際高鐵無錫站運營。 運行系統
滬寧城際鐵路全線鋪設無砟軌道,採用世界上最先進的國產“和諧號”高速動車組和牽引供電、列車控制、行車指揮等系統。在電氣化設施方面,滬寧城際鐵路是中國國內第一次使用由中鐵電氣化局研發的,具有中國完全自主智慧財產權的27.5千伏GIS開關櫃,設備運行穩定可靠,滿足高速鐵路運行要求。GIS開關櫃是牽引變電的關鍵高壓開關設備,過去全部依靠進口。 建設成果
技術難題
線路複雜
既有京滬鐵路上下行列車晝夜開行已達142對,最短間隔3分鐘就有一趟列車通過。京杭大運河特大橋上5個雙柱門式墩跨越滬寧既有鐵路,列車日通過能力僅動車就達60餘對之多;滬寧城際鐵路另有19處橋樑施工要跨越既有運營鐵路,170公里臨近既有京滬鐵路,24處跨越高等級公路。施工處距既有滬寧線平均不足10米,最近的僅5.5米,萬人千台設備的大規模施工稍有不慎,將對既有線運輸構成極大威脅。 工期短暫作為服務上海世博會的重點工程,滬寧城際鐵路建設工期十分緊張。橫向看歐洲高速鐵路建設工期一般為5至8年,縱向看中國客運專線建設為4年左右,滬寧城際鐵路總工期由原定計畫4年最佳化調整為2年,其中3個月的運營調試期,因此所有工程項目必須一次性、全功能滿足開通運營要求。 重點工程
滬寧城際鐵路的重點工程有正盤山隧道、京杭大運河特大橋、九曲河特大橋等工程。 正盤山隧道正盤山隧道是滬寧城際鐵路重點控制工程,全長1484米,設計為雙線隧道,設計通車時速300km/h。隧道從山體底部穿越,經過岩層大多為為四、五級以上圍岩,並伴有斷層帶、夾層帶,施工難度和安全風險大。2009年9月18日,滬寧城際鐵路全線最長的隧道工程——正盤山隧道勝利貫通。 科研成果
中鐵電氣化局在滬寧城際鐵路接觸網施工中,首次採用中國自主研發的高速鐵路接觸網腕臂和吊弦計算軟體。這一計算軟體可根據不同的安裝環境參數進行數據修改,擺脫了對中國國外技術軟體的依賴。滬寧城際鐵路是中國第一條全線採用CRTS-Ⅰ型軌道板鋪設的無砟城際鐵路,無砟軌道是當今世界先進的軌道技術,正是靠此技術滬寧城際鐵路最高速度達350公里/小時。 價值意義
滬寧城際鐵路貫穿中國城市群最密集、生產力最發達、經濟成長最強勁、發展最具活力的長三角核心區域,使上海、南京以及蘇州、無錫、常州、鎮江等城市形成“同城效應”,成為助推長三角現代化建設的強大引擎。在中國國寸土寸金、經濟總量最大、人口最為稠密的長三角區域,滬寧城際鐵路的建成運營,對於加快轉變經濟發展方式,實現經濟社會全面協調可持續發展,必將產生重要而深遠的影響。滬寧城際鐵路與在建的京滬、滬昆、滬漢蓉等高速鐵路相銜接,大幅度拉近東部地區與中西部地區的時空距離,大幅度擴展長三角地區經濟活動空間和生產力輻射範圍,改變我國區域經濟、政治、文化和社會發展格局。
