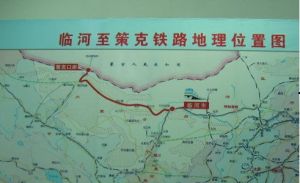

臨策鐵路
全長768公里,總投資42.7億元,東起內蒙古自治區巴彥淖爾市臨河區,西至中蒙邊境策克口岸(內蒙古額濟納旗境內),穿越內蒙古西部沙漠戈壁。臨策鐵路建成後,將與京包、包蘭、集通鐵路等共同形成貫通東北至西北邊疆的鐵路運輸通道。臨策鐵路東起巴彥淖爾市臨河區,穿越河套平原,跨過戈壁大漠,西至額濟納旗的策克口岸,全長768公里,途經內蒙古兩個盟市的七個旗縣,工程總投資42.7億元,是國家“中長期鐵路網規劃”中臨河至新疆哈密鐵路的東段。近兩年來,在臨策鐵路有限責任公司的堅強組織和指揮下,中鐵六局、中國中鐵工程公司、中鐵十一局等14支參建隊伍的上千名工程技術人員和數萬名築路工人,在河套平原、在大漠深處,頂酷暑、戰風沙,全線共動用土石方4980萬立方米,建造了183座橋,1214座涵洞,使這條現代化鐵路路基猶如一條巨龍在人跡罕至的大漠戈壁、崇山峻岭間躍然飛架,展現在世人面前。鐵路沿線
鐵路沿線80%的地方是極度乾旱區和沙漠的邊緣地帶,90%的地段遠離公路,其中400公里是無人區。受沙害影響區段有456公里,占線路總長度的65%;沙害地段有303.2公里,占線路總長的44.2%,其中嚴重沙害地段有257.6公里。全線中途運營18個站,其中13個站沒有水,全靠專門的補給列車運輸給養。
18個站:杭錦後旗站,四團站,呼和溫都爾站,毛德忽熱站,查乾德日斯站,多而本毛道,圖克木廟,格勒,莫格爾,互做布其,蘇宏圖,阿達日噶,塔拉哈爾,沃博爾,輝森烏拉西,天鵝湖,天鵝湖西,額濟納。
建設性質
中國經濟周刊《直擊臨策鐵路運營窘境》報導:2005年6月29日,國務院批准策克口岸為中蒙雙邊性常年開放陸路邊境口岸。同年成立了臨策鐵路公司,呼和浩特鐵路局、中國鐵路工程總公司、內蒙古慶華集團、首鋼控股、包鋼集團等企業作為股東共投入42.7億元建設臨策鐵路。該口岸的主要特點是周邊礦產資源豐富,距離口岸直線距離只有48公里的就是蒙古國那林蘇海特煤田,已初步探明儲量16.7億噸。當初臨策鐵路的立項就是煤炭專用線,設計每天最大運量為8對列車,年運輸能力近期為1750萬噸、遠期為3060萬噸。
然而,實際運營遠未達到這個目標。
建設過程
臨策鐵路於2006年11月開工建設,是我國《中長期鐵路網規劃(2008年調整)》中臨哈線的東段,東起包蘭鐵路通道臨河火車站,西至中蒙邊境策克口岸,線路全長768公里,穿越了烏蘭布和、亞瑪雷克、巴丹吉林3大沙漠之間,臨策線主要以煤炭礦產運輸為主,臨策鐵路的建成促進了邊境貿易和經濟建設。艱苦環境
然而,這條連線蒙古國的重要通道、阿拉善盟人眼中的“天路”,鐵路沿線80%的地段是極度乾旱區和沙漠邊緣地帶,沙害影響區段有456公里,占線路總長度的65%,90%的區段遠離公路,400公里無人區。這裡的夏天,沙漠表面溫度高達70℃;冬天,最低溫度甚至超過零下40℃。由於地處沙漠邊緣,風沙危害是影響臨策鐵路最大的安全問題,大風一刮就是兩三天,5米之內看不見人,2個人走路必須手拉手,否則會走丟。跟青藏鐵路相比,臨策鐵路除了不缺氧,什麼都缺。後勤保障

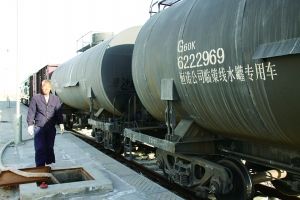

俗話說:“兵馬未動,糧草先行”。為確保臨策鐵路按期開通運營,2009年12月10日至14日,呼和浩特鐵路局對臨策鐵路進行了開通前的安全評估,並明確指示:“各單位要堅持生產和生活同步考慮,滿足職工的各種需求,解除職工的後顧之憂,拴心留人,讓職工安心工作”。臨策線方圓百里荒蕪人煙,各站點生產生活用水、用品,餐料用具、備品等都要由外地運進去。恆諾房建生活段臨河分段段長劉成和動情的說:“在如此惡劣的自然條件下,廣大幹部職工能在沿線堅守下來已經非常不易,因此後勤保障工作對於確保臨策線運輸安全將起到至關重要的作用,就是再艱難,我們也不能讓沿線職工有後顧之憂”。為確保臨策線開通運營順利進行,主管正副段長11次下臨策沿線調研,一方面多次與呼鐵局車輛處、局調度所、包頭車輛段、包西車輛段協調溝通,到包頭車輛段、一機廠及時驗收了經過改造的水罐車、棚車,於2010年3月21日排到臨河站。4月20日至26日,四次用汽車運送貨物和工作人員,在人員不足和時間緊張情況下加班加點,僅4月22日一天兩次汽車、一次火車開進臨策線,自己動手裝卸貨物、安裝廚具;從2010年4月27日開始,提前派遣10名機關幹部分批到四個站區包保,
一個站區1人指導協調工作。另一方面在管內各個公寓調配床架床板,床上備品140套;籌備採買炊飲廚具及相關備品。制定了相應的獎罰措施,在安全、質量上嚴格要求,實行責任追究制度。臨河新建淨水廠2010年4月已經接管,並生產出經過安全標準鑑定的淨化桶裝水。臨河分段抽調了59人經過專項安全培訓,經考試合格後正式上崗。5月5日蘇宏圖和額濟納已經為前期到達的機務人員開始供餐,為確保臨策線正式開通運營當好先行。
為保證臨策線職工生活物資的滿足供應,辛勤的供應車工作人員每趟車都是在凌晨三點開始裝車。不論春夏秋冬、無論嚴寒酷暑,工作中,他們始終堅持標準化作業,裝卸貨物輕拿輕放,擺放物品整齊有序,操作熟練、步調一致。臨策供應車隊長劉啟軍說:“我們只有一個想法,絕不能因為裝車耽誤列車編組開行,絕不能因為自己的原因而讓沿線職工吃不上飯、喝不上水。”
治理沙害
全長768公里的臨策鐵路從烏蘭布和、亞馬雷克、巴丹吉林三大沙漠的邊緣通過,其中400公里無人區,臨策基礎部蘇宏圖綜合車間無人區的中間,管內的185公里路段自然環境惡劣,交通極為不便,車間四大專業共有職工102人。無情的沙塵無數次的在臨策鐵路線上肆虐,阻礙鐵路大動脈的暢通。頑強的臨策基礎部人,向肆虐的風沙發起挑戰,經過兩年多的綜合治理,防沙、阻沙已初見成效。旅客列車基本保證80-100公里的規定時速馳騁在臨策鐵路上。
終點站
客運終點站:額濟納車站。售票的客運站只有兩個:起點臨河和終點額濟納。其中額濟納只有2萬常住人口。
車次
k1971/2次(呼和浩特-額濟納)編組:KD+YZ+CA+RW+2YW+XL,1空調發電車,1硬座,1餐車,1軟臥,2硬臥,1行李車
車輛類型:25G新空調車底
機車交路:呼和浩特鐵路局集寧機務段呼和車間(呼局集段[呼])DF4BK
所屬單位:呼和浩特鐵路局
客運乘務單位:呼和浩特鐵路局客運段呼和車間
車輛單位:呼和浩特鐵路局包頭車輛段呼和車間
