亞斯文水利樞紐(Aswan Project)位於埃及尼羅河上的一座大型水電工程。亞斯文高壩位於開羅以南約800km的亞斯文城附近,距下游老亞斯文壩7km。亞斯文高壩壩基為花崗片麻岩。河床覆蓋層很厚,最深處達225m。修建高壩後,形成長500km、面積675lkm2的水庫,稱為納賽爾水庫。最高庫水位183m時,水庫總庫容1689億m3,有效庫容900億m3,可進行多年調節,並可攔蓄上游來沙。

亞斯文水利樞紐亞斯文水利樞紐

亞斯文水利樞紐(Aswan Project)位於埃及尼羅河上的一座大型水電工程。亞斯文高壩位於開羅以南約800km的亞斯文城附近,距下游老亞斯文壩7km。亞斯文高壩壩基為花崗片麻岩。河床覆蓋層很厚,最深處達225m。修建高壩後,形成長500km、面積675lkm2的水庫,稱為納賽爾水庫。最高庫水位183m時,水庫總庫容1689億m3,有效庫容900億m3,可進行多年調節,並可攔蓄上游來沙。

概況

亞斯文水利樞紐亞斯文水利樞紐風光

埃及尼羅河上的大型水利工程,尼羅河上最大水壩,且為世界七大水壩之一。亞斯文高壩位於開羅以南約800km。亞斯文水庫作用為灌溉、水力發電和防洪,總庫容1689億m3。樞紐建築物包括大壩、引水工程和電站,裝機容量210萬kW。它橫截尼羅河水,高峽出平湖。高壩長3830米,高111米。

1960年在原蘇聯援助下動工興建,1971年建成,歷時10年多,耗資約10億美元,使用建築材料4300萬立方米,相當於大金字塔的17倍,是一項集灌溉、航運、發電的綜合利用工程。高壩建成後,其南面形成一個群山環抱的人工湖。亞斯文水庫。湖長500多公里,平均寬10公里,面積5000平方公里,是世界第二大人工湖,深度和蓄水量則居世界第一。

大壩介紹

亞斯文水利樞紐亞斯文高壩(Aswan High Dam )

亞斯文水壩位於埃及境內的尼羅(Nile)河幹流上,在首都開羅以南約800km的亞斯文城附近,是一座大型綜合利用水利樞紐工程,具有灌溉、發電、防洪、航運、旅遊、水產等多種效益。

大壩為粘土心牆堆石壩,最大壩高111m,當最高蓄水位183m時,水庫總庫容1689億m3,電站總裝機容量210萬kW,設計年發電量100億kW.h。

工程於1960年1月9日開工,1967年10月15日第一台機組投入運行,1970年7月15日全部機組安裝完畢並投入運行,同年工程全部竣工。

壩址位於亞斯文老壩上游7km處的水庫回水區內,水深約30-35m。壩址河谷寬約500m,兩岸邊坡下陡上緩,高出河底100m處的河谷寬約為3600m。河谷呈南北向,在變質岩、火成岩中切割而成。右岸為變質岩系,主要為混合岩,左岸除混合岩外,尚有花崗岩火山岩,上部還有努比亞砂岩,岩體受一系列斷層切割。左、右岸基岩出露。

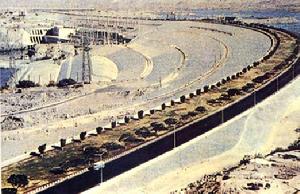

亞斯文水利樞紐亞斯文大壩全景圖

河床基岩埋藏很深,覆蓋層最大深度達225m,主要為砂層。上部為細砂,厚約20m;其下為粗砂、礫石相間;在低於河床120-130m以下為弱透水的第三紀地層,由砂岩細砂砂、砂質壚坶及半堅硬粘土組成。

埃及氣候炎熱、乾燥少雨,開羅以南的上埃及地區實際上是無雨區,由於沿途蒸發滲漏和灌溉等多種原因,尼羅河到埃及後多年平均徑流量為909億m3;亞斯文站最大年水量與最小年水量相差很大;年內分配很不平均,8-10月水量最豐,占全年水量70%,2-4月為枯水期;洪枯水差別更大,最高洪峰流量為14000m3/s,枯水時約350m3/s,相差40倍。尼羅河多年平均輸沙量為1.34億t,平均含沙量約1.5kg/m3,最大可達5-6kg/m3,泥沙主要來自衣索比亞高原

高壩總庫容1689億m3,相應水位183m,其中死庫容約310億m3,水電站運行的最低設計水位為147m,調節庫容900億m3,相應水位為147-175m;最大防洪庫容473億m3,相應水位175-183m。水庫總長約500km,在埃及境內長約300km,稱為納賽爾湖,在蘇丹境內長約200km,稱為努比亞湖。水庫總面積6751km2。水庫防洪標準採用千年一遇洪水設計,洪峰流量15100m3/s,相應洪量為1340億m3;萬年一遇洪水校核,洪峰流量17000m3/s,相應洪量為1520億m3。

大壩建造

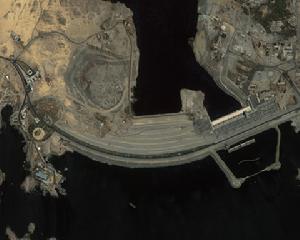

亞斯文水利樞紐亞斯文水利樞紐全景

亞斯文大壩1960年破土動工,五年後大壩合龍,1967年亞斯文(Aswan)大壩工程正式完工。這個大壩是當時世界上最大的高壩工程,它高一百一十二米、長五公里,將尼羅河攔腰切斷,在高壩內形成了一個長六百五十公里、寬二十五公里的巨大水庫--納賽爾湖。到1970年,大壩內安裝的十二部水電發電機組全部投入運轉。

1971年建成。在埃及東南部亞斯文城南,亞斯文水壩上游。長4,200米,高111米。回水形成巨大人工湖--納賽爾湖。綜合性水利工程,有發電、灌溉、航運、漁業之利。水電站共安裝12台17.5萬千瓦發電機組,電力輸往開羅一帶。也是遊覽地。

壩址多年平均年徑流量為909億m3,1000年一遇洪峰流量為15100m3/s,相應洪量為1340億m3;10000年一遇洪峰流量為17000m3/s,相應洪量為1520億m3。壩址河谷寬約500m。河床基岩埋藏很深,覆蓋層最大深達225m,主要為砂層。上部為細砂,厚約20m;其下為粗砂礫石相間;至深度130m以下為弱透水的第三紀地層。左右岸基岩出露。

大壩採用粘土心牆堆石壩;壩高111m,頂寬40m,底寬980m,壩頂長3830m;壩軸彎向上游,半徑1400m。心牆粘土用重型羊足碾碾壓。心牆以外的透水壩體:水上用石料填築,水下拋石灌砂,或水下填砂再在浮筒上以震搗器施行水下震實,其乾容重分別達2t/m3及1.65t/m3。施工中不對圍堰基坑抽水,而在深水中直接填築堆石壩,使施工大為簡化,這是該壩的一個特點。

透水覆蓋層深厚,壩基處理成為該壩的另一特點。壩基防滲採用與心牆連線的上游水平鋪蓋加心牆下的帷幕灌漿。壩基排水由設於下游壩趾的排水減壓井加反濾層組成。灌漿帷幕直抵新第三紀地層頂板,深達170m;從設於心牆內的灌漿廊道進行灌漿,採用水泥、粘土、班脫土及少量化學劑的混合液在高壓下灌入透水地層中,孔排距皆5m(在細沙中距離減半)。帷幕厚度自上而下逐漸減薄,由上部的40m漸減為底部的20m。灌漿總進尺109000m。灌漿效果良好,使粗砂及細砂覆蓋層的滲透係數分別由灌漿前的2.5×10-2cm/s和6.1×10-3cm/s,減至灌漿後的2.3×10-4cm/s和3.6×10-4cm/s。

亞斯文高壩在粘土心牆內布置灌漿和觀測廊道是大膽創新。廊道淨寬3.5m、高5m,為鋼筋混凝土結構,厚1.2m,每節長40m,節與節之間的接頭能適應不均勻沉降。廊道沉降量不大,漏水量不多。

樞紐布置

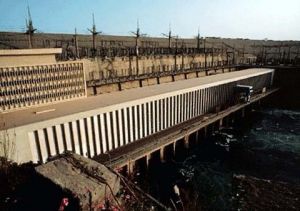

亞斯文水利樞紐亞斯文大壩

樞紐建築物包括大壩、引水工程和電站等。

堆石壩壩頂高程196m,最大壩高111m。頂寬40m,底寬980m,壩頂長度3830m,壩體方量4170萬m3,其中心牆236萬m3,過濾區及反濾層1234萬m3,堆石2700萬m3。壩軸線彎向上游,半徑1400m,中心角60°。

工程設有6條導流、發電、泄洪三結合的隧洞,隧洞長315m,圓形斷面內徑為15m,有1m厚的加筋混凝土層襯砌,與廠房結合的泄洪孔有12個。其上游為引水明渠,下游為泄水明渠,分別長1150m和485m,明渠深80m,最小寬度40m,可通過11000m3/s的流量。

電站布置在右岸,是地面式廠房,長276m、寬46m,位於引水洞末端。廠房內安裝有12台混流式水輪發電機組,單機容量17.5萬kW,每條隧洞向2台機組和底部泄洪孔供水。

非常溢洪道設在左岸岸邊,堰頂高程178m,長385m,共30個8m寬的孔口,泄洪流量5000m3/s。

施工特點

亞斯文水利樞紐尼羅河風光

大壩為黏土心牆堆石壩,最大壩高111m,壩頂長3830m,壩體積4430萬m3。水電站布置在右岸,裝有12台單機容量17.5萬kW的機組,總容量210萬kW。施工時用6條直徑15m、長315m的隧洞導流,其上游有引水明渠,下游有泄水明渠,明渠全長1950m,深80m,最小寬度40m,可通過11000m3/s的流量。施工後期,導流隧洞改建成發電和泄洪共用的引水洞。廠房布置在引水洞末端。每條洞向2台機組和底部泄洪孔供水。引水明渠和泄水明渠則相應成為電站引水渠和尾水渠。

壩基防滲帷幕灌漿深約170m,只達到第三紀不透水層,未達到基岩。帷幕上部寬40m,共8排灌漿孔,下部寬度減少到5m。兩岸灌漿帷幕深65m。總灌漿面積54700m2。

用黏土、水泥、膨潤土以3MPa-6MPa的壓力灌注,灌漿總量約67萬m3。

圍堰和壩體下部均在水下直接施工。首先向深水拋投塊石340萬m3,最高月強度40萬m3。然後用水力沖填法將砂填人,共用砂1400萬m3,最高月強度達100萬m3。採用特製的插入式深層振搗器將砂振實。

運行情況

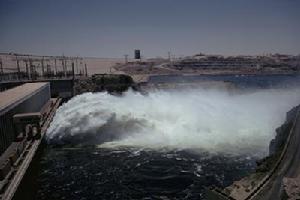

亞斯文水利樞紐亞斯文水利樞紐壩上風光

大壩施工順利,蓄水運行正常,建成後大壩運行安全。利用安裝的設備定期對大壩的性能進行觀測和檢查,用滲壓計和有效壓力測力計測量沉降位移和粘土心牆變形、心牆內的孔隙壓力以及滲透坡降。大壩在運行20餘年後,測量值均小於設計極限值,因此,到目前為止,不需對大壩進行修補,而且帷幕的有效係數仍高達96%。

通過對下游渠道東側邊坡的觀察證實,邊坡不穩定,尤其是1981年11月亞斯文地區發生地震以後。高壩管理局對邊坡修平、錨固、噴混凝土保護,安裝排水和監測系統。這項工作於1985年開始並於1989年完成。監測表明補救工作是成功的。

電站運行約20年後,檢查表明需要對12台機組進行維修。水輪發電機組運行正常,磨損、氣蝕輕微,但轉輪高應力區出現裂縫,經常要停機檢修,為徹底解決問題,提高水輪機效率,最後採用美國阿立斯查默斯公司設計製造的新轉輪替換,從1985年起每年換2台,6年換完,新轉輪不僅解決了開裂問題,而且效率可提高3%左右,每年可多得5億kW·h的電能。

對隧洞排空檢查發現情況良好,只是對一些地區作了灌漿以防止水滲漏。用水下電視攝像機檢查出水口和進水口建築物,發現閘門槽,出水口底板和尾水管出口的一些地方需要修理,更換鋼筋、鋼閘門槽和修補混凝土。目前正進行準備工作,預計3年完成,估計耗資約2000萬美元

非常溢洪道迄今為止尚未啟用,保持良好。

工程效益

亞斯文水利樞紐亞斯文水利樞紐周邊景色

高壩建成後,預期的各種主要效益已基本實現。

調節水量提供水源

按照設計,高壩建成後每年引用的水量可從原有的520億m3提高到740億m3。根據協定,埃及可用555億m3,蘇丹利用185億m3;比建壩前可用水量增加了220億m3。這部分水量由埃及支配75億m3,蘇丹利用145億m3。實際運用情況表明1968-1992年的24年平均年下泄水量為558億m3,與設計值相近。

在灌溉方面,埃及可增加灌溉面積100萬hm2,使上埃及約40萬hm2農田由一季灌溉改為常年灌溉,並增加耗水量大的水稻等作物的種植面積,確保熟耕地在需水時都可得到充足水量,確保農業規劃、種植方式及土地輪作的機動靈活。

在航運方面,高壩建成前,由於亞斯文老壩汛期敞泄,下游在6-9月一般難以通航,枯水期流量也因老壩調節流量的能力有限,航道吃水深度最大為1.2-1.5m。高壩建成後下泄流量穩定,吃水深度增至1.8m,常年通航,高壩上游形成一深水航道,年貨運量達200萬t。

控制洪水

免除旱澇災害 高壩建成後,將亞斯文千年一遇和萬年一遇洪水的洪峰流量15100m3/s及17000m3/s分別削減到9000m3/s和11000m3/s。為了減少洪水下泄對下遊河道及沿河工程建築物的影響,於1981年底完成了托希卡(Toshka)分洪道。分洪道位於高壩上游250km的尼羅河左岸,利用沿岸埡口建閘壩控制,把洪水分入左岸沙漠中的窪地,總容量近1200億m3,可作高壩的防洪庫容用,分洪道引水渠底進口高程為178m。該窪地除在特大洪水分洪外,還可存蓄豐水年的水量補給西部沙漠區綠洲的地下水源,增加可開發的灌溉水量。這樣可完全控制尼羅河洪水。

高壩發揮多年調節作用,免除了洪、旱災害。如1964年及1975年為特大洪水年份(1964年洪峰流量創歷史最高記錄,1975年徑流量超過1000億m3),建設中和建成後的高壩發揮了作用,避免成災,並節省了防洪費用。1972年為特大幹旱年,1979年後非洲連續7年大旱,埃及鄰國均災情嚴重,而埃及依靠高壩而獲免。

發電效益巨大

高壩電站投產後,埃及電力工業發展很快。

環境影響

亞斯文水利樞紐納賽爾湖

亞斯文水利樞紐是集防洪抗旱、灌溉、發電、航道改造於一體的綜合利用工程。水庫有410億m3的防洪庫容,加上容量為1196億m3的分洪區(分洪道在上游250km的左岸岸邊),可完全控制尼羅河洪水,成功地經受了1964年、1975年和1988年的大洪水。設計年發電量約100億kW·h,1996年8月埃及政府完成了對亞斯文水電站的現代化改造,使埃及在此後的30年內可獲得可靠的電力。每年可引用的水量從原有的520億m3提高到740億m3。水量中分配給蘇丹使用的為185億m3,可灌溉農田200萬hm2。其餘水量分配給埃及,可擴大灌溉面積100萬hm2,並使埃及約40萬hm2農田由一季灌溉改為常年灌溉。

水庫移民12萬人,移民投資占總投資的25%。庫區內的文物和阿布辛拜勒神廟(Abu SimbelTemple)均安全遷移,新廟址已闢為旅遊點。

由於水庫庫容大,顯著改變了庫區和壩下游的自然和生態環境,曾經出現過一些不利的環境影響,例如曾促使血吸蟲病蔓延、下遊河道下切、下游沙丁魚產量減少、下游農田肥力降低等,但通過相應措施,不利影響逐步緩和或得到控制。
