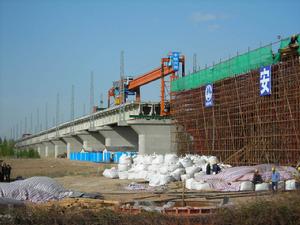

簡介

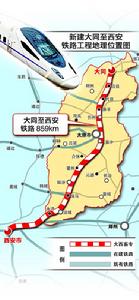

西安至大同鐵路客運專線(老百姓俗稱“西大高鐵”)是國家《中長期鐵路網規劃》的重要組成部分,線路北起山西省大同市,自北向南貫穿山西省中部,向南經山西省朔州市、忻州市、太原市、晉中市、臨汾市、運城市,在山西永濟市跨黃河進入陝西省渭南市,經臨潼至西安。
其中大同至原平段利用在建北同蒲第三、四線160km(亦稱“北同蒲增建四線”),原平至西安段新建線路長度699km。全線橋隧比例約占線路全長的78%,共設車站29個,其中新建車站18個、利用在建和既有鐵路客站11個。線路設計行車速度250km/h,並預留進一步發展條件,全線工程投資預估算總額為963.3億元,山西段由鐵道部出資60%,山西省出資40%。建設工期四年。2009年12月3日上午開工動員,原計畫在2014年竣工(但因工期提前,可能於2013年年底竣工。中央電視台報導稱,最快可在2012年年底建成通車)。
運城至西安段客運專線,東起山西省運城市,向西於永濟跨越黃河天塹,經大荔、渭南等縣市分別跨越洛河、渭河,西至西北門戶西安市。正線長度211.07km(運城北站至西安北站中心),線路行經晉、陝兩省的晉南地區與關中平原東部。本項目北端與南同蒲通道相連線,向北可經太原直達首都北京及華北地區,西端通過西安樞紐直達西南、西北(川、渝、蘭州)腹地。是西安-太原-大同快速鐵路通道的組成部分。
本通道北經大同鐵路樞紐連線大包、豐沙大、大秦、大準等線,向南依次經朔州、寧武、原平、忻州與朔黃、寧苛、京原、忻河等線相連,通過太原鐵路樞紐與石太、太焦、石太客運專線、太中銀鐵路等線連線,在介休連線介西線,在侯馬地區與侯月、侯西線相連,南端經隴海線、侯西線至西安樞紐。本鐵路通道與上述銜接線路共同構成了本項目的區域鐵路網。線路正線全長859km,山西省境內正線長度706公里,陝西省境內正線長度153公里,線路行經晉、陝兩省的晉南地區與關中平原東部。本項目北端與南北同蒲通道相接,向北可經太原直達首都北京及華北地區,西端通過西安樞紐直達西南、西北(川、渝、蘭州)腹地。是北京~太原~西安~成都~昆明快速鐵路通道的組成部分。
該線建成後,大同至西安旅客列車運行時間將由現在的17小時左右(普速鐵路)壓縮至4小時(高速鐵路)左右。通過與石(家莊)太(原)客運專線、太原至中衛(銀川)鐵路、隴海客運專線、西(安)成(都)客運專線有效銜接,進一步拓展快速客運網覆蓋面,形成山西、陝西通往全國各地高效便捷的快速客運網,大大縮短區域內主要城市間以及與全國各區域間的時空距離,滿足日趨增長的旅客運輸需求,對促進地方區域經濟可持續發展將產生重要作用。
未來五年,山西省將建成以太原為中心,至大同一小時客運圈;至北京、西安、鄭州等城市附近,將形成兩小時客運圈;北至呼和浩特,南至徐州等城市附近,將形成一個三小時客運圈。未來幾年,隨著各條鐵路客運專線的建成,以上規劃的以太原為中心,輻射東、中、西部的三個高速鐵路客運圈將會逐漸形成,城市間的時空距離將大幅縮短,從太原前往西、中、東部的一些中心城市,如同乘坐城際公交一般方便。
‍車站設定:大西客專從大同出發後,在山西境內經韓家嶺(新建大同南站)、懷仁東、應縣、山陰、下官院、原平西、忻州西、陽曲西、太原南、晉中、太谷西、祁縣東、平遙東、介休東、靈石東、霍州東、洪洞西、臨汾西、襄汾西、侯馬西、聞喜西、運城北、永濟北等車站,進入陝西境內。 “縣縣設站”起到“城際”的作用,沿線的老百姓均可在當地乘坐到本客運專線列車。
工程
◆工程範圍、地理位置
1工程範圍大同至西安鐵路客運專線;大同樞紐、太原樞紐、臨汾動車運用所、運城地區、西安樞紐配套工程及相關疏解線、聯絡線。
1)正線:大同至西安(含)(CK0+000~CK473+250)線路長841.876km,山西省境內706.336km,陝西省境內135.54km。大同至太原274.235km;太原至運城356.331km;運城至西安211.31km。
2)大同樞紐配套工程及相關疏解線、聯絡線
①大同南至大同東客車聯絡線
LCK0+000.000--LCK13+325.747 長13.326km
SCK0+000--SCK14+092.170 長14.092km
②大同南動車走行線
DCK0+000--DCK7+612.793 長7.527km
DCYK0+000--DCYK7+612.793 長7.613km
註:大同至原平段利用在建北同蒲第三、四線160km,即大同-原平四線(中長期鐵路規劃2008調整版)。
3)太原樞紐配套工程及相關疏解線、聯絡線 ①太原南至同安聯絡線
L3K0+000--L3K5+610.679 長5.611km
L4K0+000--L4K5+603.911 長5.604km
②太原南動車走行線
DZ1K0+000--DAZ1K2+346.534 長2.347km
DZ2K0+000--DAZ2K1+996.786 長1.997km
③既有石太線改建
K234+000--K233+560 雙線0.44km
④石太客運專線改建
K234+000--K233+560 雙線0.44km
⑤太原北站、太原東站、太原站相關工程
⑥西南環、石太客專(太原站以南未實施部分)、太中銀鐵路(太原南至北六堡未實施部分)。
4)臨汾動車走行線
DZK0+000--DCK4+543.375 長4.543km
DZYK0+000--DZYK4+657.158 長2.488km
5)運城地區動車走行線
CDCK0+000--CDCK2+488.32 長2.488km
RDCK0+000--RDCK2+527.05 長2.527km
6)西安樞紐配套工程及相關疏解線、聯絡線
新臨潼跨線聯絡線:
左線LzCK0+000-DIK441+950 線路長度3.88km;
右線LyCK0+000-DIK441+950 線路長度3.8km。
7)西安北站相關工程2地理位置
大同至西安鐵路客運專線基本呈南-北走向,縱貫山西全省,連通大同、朔州、忻州、太原、晉中、臨汾、運城等地市,是山西省南北向客貨交流的主通道,同時連通陝西省渭南市和西安市。
本通道北經大同鐵路樞紐連線大包、豐沙大、大秦、大準等線,向南依次經朔州、寧武、原平、忻州與朔黃、寧苛、京原、忻河等線相連,通過太原鐵路樞紐與石太、太焦、在建的石太客專、太中銀等線連線,在介休連線介西線,在侯馬地區與侯月、侯西線相連,南端經隴海線、侯西線至西安樞紐。鐵路通道與上述銜接線路共同構成了本項目的區域鐵路網。
◆主要標準
1、鐵路等級:客運專線
近期:大同-原平段為以客為主國鐵I級,原平至西安段為客運專線
遠期:全線為客運專線;
2、正線數目:雙線;
3、設計行車速度:
大同至原平段:200 km/h;
原平至西安段:250km/h ,基礎設施預留進一步發展條件;
4、最小曲線半徑:
大同至原平段:一般3500m,困難2800m;
原平至西安段:7000m,線間距5m;
5、最大坡度:
大同至原平段:13‰;
原平至西安段:一般地段20‰,特殊地段30‰;
6、牽引種類:電力;
7、機車類型:
大同至原平段:
貨運:SS4B(雙機)
客運:SS9(雙機),動車組
原平至西安段:動車組
8、到發線有效長度:
大同至原平段:850m,部分1700m;
原平至西安段:650m;
9、列車運行控制方式:自動控制;
10、調度指揮方式:綜合調度集中。
11、線路類型:
大同-原平段:有碴軌道;

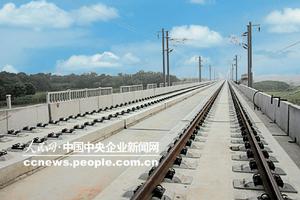

原平-西安段:新建正線鋪設CRTSII型板式無砟軌道,一次鋪設跨區間無縫線路。太原樞紐內及相關聯絡線採用有砟軌道。無砟軌道與有砟軌道間設定過渡段。
站點設定
■大同南站,新建車站,始發站,設5個站台,12股道,其中包含正線2條,設有動車存車場,可以開行始發動車組列車。
■懷仁東站,北同蒲四線車站,中間站,設2個站台,6股道,其中包含正線2條
■應縣站,北同蒲四線車站,中間站,設2個站台,4股道,其中包含正線2條
■山陰東站,北同蒲四線車站,中間站,設2個站台,6股道,其中包含正線2條,車站西安端有朔山雙線聯絡線引入
■代縣西站,應為北同蒲四線原設後所站,中間站,設2個站台,4股道,其中包含正線2條
■原平西站,新建車站,中間站,設2個站台,5股道,其中包含正線2條,可以始發立折式動車組
■忻州西站,新建車站,中間站,設2個站台,4股道,其中包含正線2條
■陽曲西站,新建車站,中間站,設2個站台,4股道,其中包含正線2條
■太原東站,石太線車站,中間站,非動車組停車站,接軌站
■太原站,石太線車站,始發站,設4個站台,11股道,其中包含正線4條,車站相銜接的車輛段具有整備動車組列車的能力,可以開行始發動車組列車
■太原南站,在建車站,始發站,地處現石太線北營站,設10個站台,22股道,設有動車運用所,可以開行始發動車組列車
■晉中站,新建車站,中間站,位於太中銀鐵路北六堡站對面,設2個站台,4股道,其中包含正線2條
■太谷西站,新建車站,中間站,設2個站台,4股道,其中包含正線2條
■祁縣東站,新建車站,中間站,設2個站台,4股道,其中包含正線2條
■平遙東站,新建車站,中間站,設2個站台,5股道,其中包含正線2條
■介休東站,新建車站,中間站,設2個站台,6股道,其中包含正線2條,可以始發立折式動車組
■靈石東站,新建車站,中間站,設2個站台,4股道,其中包含正線2條
■霍州東站,新建車站,中間站,設2個站台,4股道,其中包含正線2條
■洪洞西站,新建車站,中間站,設2個站台,4股道,其中包含正線2條
■臨汾西站,新建車站,始發站,設3個站台,8股道,其中包含正線2條,設有動車存車場,可以開行始發動車組列車
■襄汾西站,新建車站,中間站,設2個站台,4股道,其中包含正線2條
■侯馬西站,新建車站,中間站,設2個站台,6股道,其中包含正線2條,可以始發立折式動車組,車站預留有與侯西線相接的聯絡線,並預留第3站台及2條股道
■聞喜西站,新建車站,中間站,設2個站台,4股道,其中包含正線2條
■運城北站,新建車站,始發站,設3個站台,8股道,其中包含正線2條,設有動車存車場,可以開行始發動車組列車。隨著運城市內鐵路的外遷,本站另設有普速車場,規模為2個站台,6股道,高速場西安端設有通往普速線的雙線聯絡線
■永濟北站,新建車站,中間站,設2個站台,5股道,其中包含正線2條,可以始發立折式動車組
■大荔站,新建車站,中間站,設2個站台,4股道,其中包含正線2條。既有侯西線已有大荔站,本線建成後將更名
■渭南北站,鄭西客運專線車站,中間站,既有規模為2個站台,4股道,其中包含正線2條。大西客運專線將在其北側進行擴建,規模為2個站台,4股道,其中包含正線2條。
■新臨潼站,鄭西客運專線車站,越行站,非動車組停車站
■西安北站,鄭西客運專線車站,始發站,18個站台,34股道,該站設鄭西-西寶、大西-西成、西銀-中城際3個車場,其中大西客專兩條正線正對擬建西成客專兩條正線。車站設有動車段,可以開行始發動車組列車。
最新進展
中鐵二局一公司在大西鐵路客運專線9標承擔了10.65公里正線施工任務。線路北起於新建運城北站中心DK642+850,出站後於DK644+600進入北張村跨運風高速特大橋,先後於DK645+353.9、DK647+347.4、DK650+763.8跨越黃河大道、209國道和運(城)風(陵渡)高速公路,北張村跨運風高速特大橋止於DK653+251,線路再向南行,即達本標段終點DK653+500,正線全長10.650公里。本段工程另有運城動車走行左線和右線,線路長度約3.573公里,包括單線特大橋2座,長約0.8公里和1.05公里。管段內的運城北站是大西客專線的重要樞紐站,正線路基長1758.21米。主要工程數量為:水泥土擠密樁121.01萬米,CFG樁66.46萬米,路基土石方91萬立方米,筏板鋼筋混凝土2.5萬立方米。具有工程量大、工期緊、建設標準高的特點。
自2010年7月1日正式動工以來,項目部始終堅持“高標準、講科學、不懈怠”,“試驗先行、樣板引路”,施工“機械化、工廠化、專業化、信息化”的理念,將大西客專建設成“優質、平安、綠色、和諧”的精品工程和安全工程,積極主動、深入紮實地開展工作。在抓好征地拆遷的同時,他們不斷總結施工規律,以成熟工藝指導施工,以工序進度來確保施工總體進度。廣泛調動現場人員技術創新的積極性,為最佳化施工方案、挖掘生產潛力、提高生產效率,起到了較好的推動作用。
