一、項目簡介及主要指標
新建大同-太原-西安客運專線。本通道北經大同鐵路樞紐連線大包、豐沙大、大秦、大準等線,向南依次經朔州、寧武、原平、忻州與朔黃、寧苛、京原、忻河等線相連,通過太原鐵路樞紐與石太、太焦、石太客運專線、太中銀鐵路等線連線,在介休連線介西線,在侯馬地區與侯月、侯西線相連,南端經隴海線、侯西線至西安樞紐。鐵路通道與上述銜接線路共同構成了本項目的區域鐵路網。線路正線全長859km,山西省境內正線長度706公里,陝西省境內正線長度153公里,線路行經晉、陝兩省的晉南地區與關中平原東部。本項目北端與南北同蒲通道相接,向北可經太原直達首都北京及華北地區,西端通過西安樞紐直達西南、西北(川、渝、蘭州)腹地。是北京~太原~西安~成都~昆明快速鐵路通道的組成部分。
主要標準1、鐵路等級:客運專線(近期大同至原平段為以客為主I級鐵路,原平至西安段為客運專線,遠期全線為客運專線;
2、正線數目:雙線;
3、設計行車速度:
大同至原平段:200 km/h;原平至西安段250km/h ,基礎設施預留進一步發展條件;
4、最小曲線半徑:
大同至原平段:一般3500m,困難2800m;原平至西安段7000m,線間距5m;
5、最大坡度:
大同至原平段:13‰;原平至西安段:一般地段20‰,特殊地段30‰;
6、牽引種類:電力;
7、機車類型:
大同至原平段:貨運:SS4B(雙機),客運:ss9(雙機),動車組
原平至西安段:動車組
8、到發線有效長度:
大同至原平段:850m,部分1700m;原平至西安段:650m;
9、列車運行控制方式:自動控制;
10、調度指揮方式:綜合調度集中。
二、工期
自2009年12月3日開工,2014年竣工,總工期4.5年。

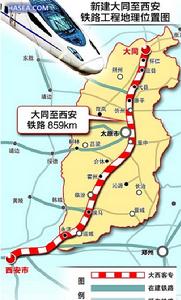

三、地理位置
大同至西安鐵路客運專線基本呈南-北走向,縱貫山西全省,連通大同、朔州、忻州、太原、晉中、臨汾、運城等地市,是山西省南北向客貨交流的主通道,同時連通陝西省渭南市和西安市。
四、工程建設規模
1、線路及軌道新建正線鋪設CRTSII型板式無砟軌道,一次鋪設跨區間無縫線路。太原樞紐內及相關聯絡線採用有砟軌道。無砟軌道與有砟軌道間設定過渡段。
2、站場大西客專29個車站站名序列:
大同南、懷仁東、山陰東、應縣、代縣西、原平西、忻州西、陽曲西、太原東、太原、太原南、晉中、太谷西、祁縣東、平遙東、介休東、靈石東、霍州東、洪洞西、臨汾西、襄汾西、侯馬西、聞喜西、運城北、永濟北、大荔、渭南北、新臨潼、西安北
其中既有及在建車站11個:懷仁東、山陰東、應縣、代縣西、太原東、太原、太原南、晉中(太中銀北六堡站對面,可認為是擴建)、渭南北(原名新渭南,增設京昆場)、新臨潼(增設京昆場)、西安北(增設京昆、城際場)
五、最新進展
1、方案改為:大同至原平間利用在建北同蒲四線,具備200km/h能力,原平-西安北間鋪設無渣軌道,速度250km/h,預留進一步提速條件。
2、繼今年7月太原樞紐西南環線、呂梁至臨縣、太原至興縣和黃韓侯鐵路等四條鐵路開工建設後,昨日,記者了解到,大同至西安鐵路客運專線工程項目也將於2009年12月3日開工建設。該工程建設工期四年半,建成後,大同到西安用時僅需3個多小時。
3、09年12月2日,大西客專可研已經批覆,12月3日舉行動員大會。大同至西安客運專線北起山西省大同市,自北向南貫穿山西省中部,沿線穿越我省大同市、朔州市、忻州市、太原市、晉中市、臨汾市、運城市等,在運城市的永濟市跨黃河進入陝西省渭南市,經臨潼至西安。設計行車速度250km/h以上,機車為電力、動車組牽引。其中:大同至原平段利用在建北同蒲第三、四線160公里,原平至西安段新建線路長度699公里。全線橋隧比例約占線路全長的77%。正線全線設車站29個,其中:新建車站19個、改建3個、利用在建和既有鐵路客站7個。全線工程投資預估算總額為963.3億元,2014年竣工。
大西線的開工建設,標誌著在我省建設的又一項鐵路重點工程項目進入實質的建設階段。包括大西線在內,目前在我省建設的鐵路工程項目將達到14項,這對促進我省經濟社會發展必將起到重要作用。
4、大西客專股份有限公司於2010年2月成立,並召開第一次董事會議
5、開工日期2010年3月10日。
