鋪前跨海大橋位於海南島東北端——東寨港出海口處,是連線海口和文昌兩市的跨海大橋,大橋自文昌市鋪前鎮,途經北港島,止於海口市演豐鎮塔市,接海口市規劃建設的江東大道。全長5.7公里,其中跨海大橋長約3.8公里,兩岸接線長約1.9公里。全線採用一級公路標準建設。2017年12月29日,鋪前大橋主橋首榀鋼箱梁吊裝成功。 2018年4月8日,國內首座跨地質斷裂帶的大型橋樑海南鋪前跨海大橋主塔成功封頂,該座大橋全面進入橋面結構施工階段。2018年11月3日上午,海南省舉行鋪前大橋工程主橋合龍儀式,鋪前大橋主橋合龍。大橋預計2019年竣工。

基本信息

大橋簡介

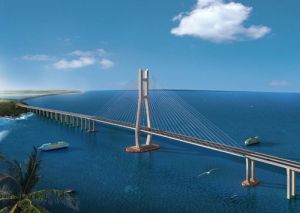

鋪前大橋鋪前大橋
鋪前大橋是連線海口文昌兩市的跨海大橋,該大橋全長約,其中跨海大橋長約3.8公里,項目估算總投資約為14.6億元。2012年4月28日,獲國家發改委批准同意建設鋪前大橋。建設鋪前大橋項目法人為文昌市城市建設投資有限公司。鋪前大橋預計2019年竣工。

鋪前跨海大橋自文昌市鋪前鎮後溝村,接擬建的文昌濱海旅遊公路,經三榜村、北港島,止於海口市演豐鎮塔市,接海口市規劃建設的江東大道,全長5.7公里,其中跨海大橋長約3.8公里,兩岸接線長約1.9公里。全線採用一級公路標準建設。關於項目建設的資金籌措,國家發改委同意,項目估算總投資約為14.6億元(靜態投資約13.3億元),其中資本金約3.65億元(約占項目總投資的25%),主要由海南省籌措解決,其餘10.95億元資金利用國內銀行貸款。往返海口和鋪前,車程從2個多小時縮減為20多分鐘,這樣的巨大變化實現了一種令人憧憬的跨越。

地理位置

位置位置
鋪前跨海大橋位於海南島東北端東寨港出海口處,是連線海口和文昌兩市的跨海大橋,大橋自文昌市鋪前鎮,途經北港島,止於海口市演豐鎮塔市,接海口市規劃建設的江東大道。鋪前大橋作為海南省內投資規模最大的跨海橋樑工程,也是海南省內最長、橋塔最高、防震、抗風級別最高的單塔雙索麵鋼箱梁斜拉橋。大橋全長5.597公里,其中跨海大橋長約3.8公里,主橋長460米,塔高151.8米,全橋全線採用雙向6車道一級公路標準建設。

橋樑特點

鋪前大橋主橋橋墩下方是兩個分體式承台基礎,單個承台下設16根直徑4.3米、長38米鋼管複合樁,在同類型橋樑超大直徑鋼管複合樁施工中尚屬首次,相當於把占地面積約300平方米的12層高樓沉于海底,如定海神針般穩穩紮入海底岩石深處,而主墩單個承台為8000立方米大體積混凝土結構,又使大橋主塔穩如泰山般盤坐于海底,有效防止了當地颱風、地震等異常氣候對大橋的影響。
項目團隊通過技術創新,增加樁基鋼筋骨架密度,用鋼量和混凝土量是一般同類型跨海橋樑的1.5到2倍;橋墩設計為四面花瓶型墩身,可有效防止地震時梁體掉落;橋墩與主梁之間設抗震支座,並在橋面箱梁與主塔橫樑之間拉起16道“保險繩”,可抗風抗震,主塔兩側斜拉索梁端還設定了阻尼器,能有效吸能減震,使大橋最終得以橫跨地震斷層,實現文昌到海口的通車夢。據悉,所有舉措可抗9級地震,當9級地震來臨時,大橋主體結構不會受損,還能繼續使用。

建設前景

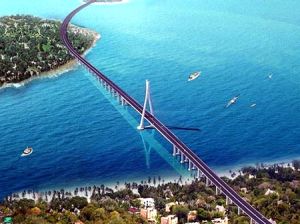

鋪前大橋鋪前大橋
早在上個世紀20年代,鋪前與海口之間就有著密集的人流商賈往來,往來的路徑有兩條,一條是水路,一條是陸路。從鋪前鎮搭機船到對岸的海口曲口,大約40多分鐘的擺渡,然後再搭乘近1個小時的汽車就抵達海口市區。後來,羅豆鎮的路修好之後,也可乘車去海口,但路程將近100公里。

鋪前旅遊資源極為豐富,鋪前鎮位於海南的最北部,三面環海,是海南的“島中之島”,擁有鋪前港、新埠港、歌村灣、林梧港口和木蘭灣等5個天然港灣。紅樹林、海底村莊、海灘、山地等旅遊資源極豐富。擁有百年騎樓老街,斗炳塔、溪北書院、林家大宅、孺初公故居等人文景觀,被國家評為中國歷史文化名鎮。

文昌鋪前大橋項目建設意義在於推進海南國際旅遊島建設,完善區域公路網路,發揮海口輻射帶動功能,促進沿線地區旅遊資源開發和經濟社會協調發展。鋪前大橋通車後,將極大地帶動鋪前地區的旅遊發展,也有利於文昌藉助更加便利的交通優勢,更好地融入瓊北旅遊圈。

創國內四最

1.地震動峰值加速度國內最高
鋪前大橋橋址處為1605年瓊山7.5級大地震的震中所在地,也是潛在的震源區,受活動斷層影響,其地震動峰值加速度為國內最高,橋樑抗震設防標準國內最高。由於位於強震區且跨越活動斷裂帶,本項目對橋樑的抗震性能進行了專題研究。
2.國內首座跨活動斷層的特大型橋樑
鋪前大橋建設條件極為複雜,橋址處位於兩條活動斷層的交匯處附近,因規劃及地形條件限制橋址無法有效避讓斷層,為國內第一座跨越活動斷層的特大型橋樑,橋樑設計超出現有規範範圍,無前例可循。
3.設計基本風速國內最大
鋪前大橋位於海南島東北部強颱風多發的瓊州海峽沿岸,且靠近風力強勁的海峽東部入口,設計基本風速49.5米/秒,為國內最大,2014年對海南島造成重創的“威馬遜”和“海鷗”超強颱風均從橋位處經過。
4.國內首個採用PMC模式建設的橋樑項目
鋪前大橋屬於大型跨海橋樑工程,建設條件複雜、技術難度高、工程投資大,為更好推進項目建設管理,採用項目管理承包(PMC)模式進行建設。PMC模式在國際工程中套用廣泛,本項目是國內首個採用PMC模式進行建設管理的橋樑工程。
