電站簡介

技術指標

地質簡介

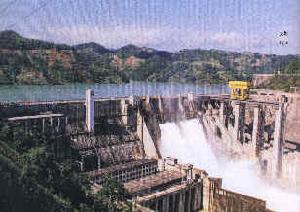

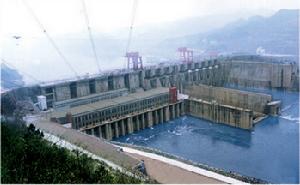

結構特點

右岸壩後式廠房全長132.5m,底寬47m,高59.6m,裝有4台HL220-LJ-550型20萬kW水輪發電機組。水輪機轉輪直徑5.5m,額定轉速107r/min,額定出力20.41kW,引用流量304m3/s。設計水頭76.2m,最大水頭88m,最小水頭57m。發電機為半傘式空冷型,額定電壓13.8kV,額定容量228.6MV·A,額定功率因數0.875。副廠房分布在廠壩之間和尾水台上。氣體絕緣金屬封閉電器布置在廠壩間的配電大樓內。

垂直升船機布置在左岸導流明渠中孔壩段,門機額定起重量4×40t,提升高度105m,行走距離120m,循環一次時間約40~50min。升船機可通過50t的船隻,年貨運量25萬~30萬t。
泄洪能力

採用明渠導流,分期施工。明渠寬40m,長412m,設計流量4700m3/s。二期圍堰為混凝土過水圍堰,堰高23m。一期施工中,1983年7月31日發生了28500m3/s的特大洪水,工程被迫停工。1983年12月25日右岸河床截流。截流時龍口最大流速3.9m/s,落差0.9m,明渠通過的流量為60.5m3/s。三期利用3×18m×15m底孔和4×5m×8m排沙孔導流。
左岸邊坡開挖高度達200m,由於岩石破碎,且存在10多處天然滑坡體和鬆散傾倒體,開挖過程中曾出現10多處滑坡。採取的加固措施包括滑動體頭部減載,腳部澆築擋土牆,抗滑樁、錨硐以及預應力錨索等。開挖量大,月最高強度達15.52萬m3。壩基下存在連續面較長的緩傾角(傾角小於30°)斷層,且結構面普遍含泥,摩擦係數僅0.3~0.35。在壩址開挖15m深的大齒槽,用洞塞混凝土置換壩基下約10000m3的斷層破碎帶;右岸3號壩段壩基下有多條斷層,壩基下游臨空,故在壩址附近設有2排共4根鋼筋混凝土的大型(3m×3m)的深抗滑樁,並用水平混凝土洞塞相聯以增加大壩抗滑穩定
。
大壩施工時,使用布置在右岸的生產能力為381m3/h的混凝土拌和系統。混凝土澆築的主要施工機械是4台平移式纜機。低纜機布置在與壩頂同一高程的343m岸坡上,高纜機布置在380m高程,全跨長632.4m。纜機起重能力均為20t,配6m3吊罐直接入倉澆注。
公司簡介

安康水力發電廠於1982年10月組建。1990年12月12日首台機組投產發電,1992年12月25日全部投產。安康發電廠的投產發電,緩解了陝西供電緊張的局面,使陝西電網水電比重有了大幅度的增長,提高了陝西電網的調峰、調頻能力.增加了事故備用容量。
安康水電廠是陝西省電力公司所屬的國家大I型水力發電企業,也是陝西省最大的水力發電企業。
隨著漢江梯級電站的開發和西康鐵路的建成,安康將成為連線中國西北、西南三大地區的交通樞紐和重要的能源基地,安康水電站將成為漢江梯級電站的“龍頭”企業,為陝西電力的發展發揮巨大的作用,創造出更好的經濟效益和社會效益。
旅遊資源

這意味著安康水電站將揭開神秘的面紗向遊客開放。並成為繼中國安康漢江“龍舟節”之後,安康旅遊又一張新品牌新名片。必將為安康旅遊乃至陝西旅遊賦予新的文化內涵和看點,對安康、陝西旅遊戰略拓展延伸發展,增添了一道靚麗的風景線。
據悉,接納為全國工業旅遊示範點後.電站經營方——安康水電廠將陸續對電站樞紐的軟硬體環境進一步投人、整合、包裝,以及對環保、安全等方面進行改進、完善、提升。同時在建成的娛樂場,感受動感影院、沙弧球、仿真射擊的樂趣,遊客在電站度假村既可以遊覽增長知識開啟智慧之門,又可以享受工業旅遊帶來的無限魅力.享受有濃郁農家風味的美餐。

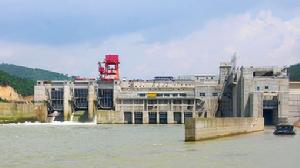

安康水電站是國家“七五”重點建設項目,最大壩高128米,壩長541.5米,形成水庫庫容25.8億立方米,是一座以發電為主,兼有航運、防洪、養殖、旅遊等綜合效益的大型水利樞紐工程。1990年12月12日首台機組投產發電,1992年12月25日機組全部併網發電。

這些獨特的工業資源無疑成為人們增長知識的好場所活教材。在被國家旅遊局接納確定為全國工業旅遊示範點後,更是集教育、旅遊、休閒、度假、娛樂於一體,形成了很高的旅遊價值和品牌。
工程特性
安康水電站位於漢江上游,距陝西省安康市18公里。電站表孔消力池於1985年開始施工,1989年全面竣工,至今已工作10餘年。電站消力池採用縱橫縫將其分成37塊,底板表面有一層1m厚的R28300#抗沖混凝土,以下為R28150#基礎混凝土。1996年曾經對消力池底板進行過加固處理。1999年底又對消力池進行抽水檢查鑑定,決定對消力池底板再次進行加固處理。加固工程分為五大部分:採用高強預應力錨桿對池底進行加固,錨桿數量1600根;對上下兩層混凝土之間的層間縫進行水泥回填灌漿,灌漿面積6300m2;採用柔性材料填縫和環氧砂漿抹面,對已經破壞的縱橫向伸縮縫修補處理,縫的總長度為500m;採用柔性材料填縫和環氧砂漿抹面,對各池塊底板上的裂縫進行修補處理,共處理裂縫1200m;使用聚合物砂漿,修補溢流面反弧段和尾坎部位的沖蝕坑,完成修補面積160m2。
該工程屬於搶險工程,業主及其上級單位要求於5月1日漢江進入主汛期之前務必結束施工。我公司通過招投標方式,中標承擔該工程的全部施工任務。工程於2000年3月21日開工建設,在消力池無對外公路,所有材料和鑽孔灌漿設備都需由船運到現場,大型施工設備無法運到現場使用的條件下,共投入8台空壓機、12台鑽機和5台灌漿設備。2000年4月30日,該工程一次通過現場驗收,僅用40天就按契約要求完成了全部任務。工程驗收合格率100%,達到了設計預期加固效果。
中國知名水利工程
中國的水利樞紐工程規模宏偉,綜合效益巨大,舉世矚目。但是,但凡水利樞紐都會或多或少對當地原始生態帶來一些影響,其負面影響與其巨大的正面效益孰重孰輕?讓我們在編輯與閱讀詞條中尋找答案…… |
