建設歷程

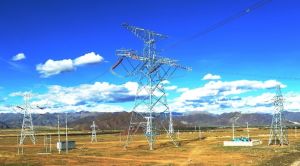

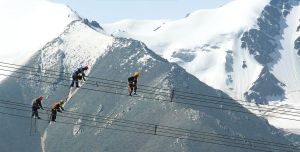

青藏聯網工程是中國西部大開發重點項目,也是世界海拔最高的直流輸電工程和穿越多年凍土裡程最長的輸電線路,沿線大都處於低氣壓、缺氧、高寒、大風、強輻射等區域,平均海拔4500米,最高海拔5300米,海拔4000米以上地區的線路超過900千米。這個被譽為“電力天路”的民心工程,由西寧—格爾木750千伏輸變電工程、格爾木—拉薩±400千伏直流輸電工程、藏中220千伏電網工程組成,直流輸送容量60萬千瓦,交直流線路總長2530千米。青藏聯網工程從可行性研究到正式開工,歷經5年論證準備。作為西部大開發2010年新開工23項重點工程之一,該工程於2010年7月29日奠基、8月底全面開工。沿線大部分處於低氣壓、缺氧、嚴寒、大風和鼠疫源區域,空氣含氧量只有內地一半左右。國家電網公司投入162億元建設青藏聯網工程。16個月中,3萬多名建設者發揚“缺氧不缺鬥志、艱苦不怕吃苦、海拔高追求更高”的精神,戰高原、抗缺氧,御嚴寒、鬥風雪,挑戰生命禁區,攻克一系列高原電網建設難題,提前完成工程建設任務。
2011年12月9日,世界最高海拔、高寒地區建設的規模最大、施工難度最大的輸變電工程——青藏聯網工程投入試運行。工程的試運行,對於改善當地各族人民生產生活條件,推進西藏、青海跨越式發展和長治久安具有重要意義。
截至2016年,這一工程運行5年來,向西藏送電超30億千瓦時,不僅為西藏經濟社會發展提供了源源不斷的可靠清潔能源,而且為改善當地生態環境作出了積極貢獻。依託科技創新提升管理效益,全面推行“規範化、專業化、精益化”運維模式,為這一工程的安全穩定運行提供了有力支撐。同時,經過2次功率提升試驗,青藏直流系統功率成功實現反送帶負荷,西藏藏中電網在豐水期實現水電外送3.32億千瓦時,全部在青海境內得到消納。
工程難度
工程最難的還是凍土基礎施工,沿線多年凍土全長565千米,是世界穿越凍土裡程最長的高原輸電工程。工程首次採用了預製裝配式基礎、錐柱基礎、掏挖基礎等新工藝,減少了開挖量,護衛了地表植被。6~9月是藏羚羊等野生動物遷徙繁殖的時節。各施工點安排施工時,專門錯開動物遷徙時間,營地避開遷徙通道,路徑設計規劃避讓三江源、可可西里等自然保護區的緩衝區和核心區。

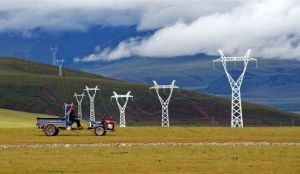

施工高峰時,3萬大軍奮戰在工地,創下多項世界之最:首個交直流聯網工程同時建設、同時竣工的高原輸電工程;世界最高最長的輸電線路,900千米線路在海拔4000米以上;世界上海拔最高的輸電鐵塔,雄踞5283.6米高的唐古拉山口。
在環境保護方面,國家電網公司特意單設了3.7億元環保和水保專項資金,用於施工人員環保教育、植被保護、固體廢物處理、水土流失工程治理等。工程建設中採用了熱棒,將地下熱量傳輸到大氣中,減少對凍土層的熱擾動,防範多年凍土退化;選擇青藏高原上原有植物的種子進行實驗,保證人工培植的植物在自然條件下生長發育並保持穩定;採用無紡布地膜,以免傷害動物。
在健康保障方面,工程按照“全員、全過程、全覆蓋”的原則,啟用了三級醫療體系:建設一級醫療站31個、二級醫療站10個、三級醫療站2個。一級醫療站配備醫護人員3~5名,儲備必備藥品、供氧設施、救護車等;二級醫療站配備醫護人員16~18名,有制氧站、高壓氧艙等設施,相當於縣級醫療機構;三級醫療站以兩家三甲醫院為依託。三級醫療體系便於統一管理,各站共享治療經驗。
世界之最
1、距離最長的高海拔輸電線路(線路路徑全長1774.2公里)750千伏交流輸變電工程包括建設750千伏西寧變電站(擴建)、日月山變電站、烏蘭開關站、格爾木變電站和736.2千米同塔雙回線路。±400千伏直流輸電工程包括建設格爾木、拉薩換流站和1038千米線路,本期、遠期輸送功率分別為60萬千瓦、120萬千瓦。青海段海拔在3000~5300米之間,西藏段海拔在3900~5300米之間,海拔4000米以上地區占87%,建設環境極其複雜,工程建設任務極其艱巨。
2、穿越凍土裡程最長的輸電線路(多年連續凍土約565公里)
青藏直流聯網工程所經線路在海拔4000米以上的地段超過900公里,翻越唐古拉山的最高點海拔5300米。沿線地質複雜,多年連續凍土約565公里,是世界上最高的高原凍土。在多年凍土地段施工是一項世界性技術難題,需要採用“隨開挖、隨支護、早封閉、快襯砌”的施工方案,解決“含土冰層”、“富冰凍土”等技術難題。
3、輸送能力最強的高海拔直流輸電線路(輸送能力可達1200兆瓦)
運行中的高海拔輸電線路最高電壓是750千伏,位於青海境內的交流輸電線路。±400千伏直流聯網工程,本期規模600兆瓦,最終規模1200兆瓦,工程包括送端青海省的格爾木換流站、受端西藏自治區拉薩換流站及直流線路1038公里。現在是世界上海拔最高的直流輸電線路,也是最高海拔地區輸送效率最強的電網。
