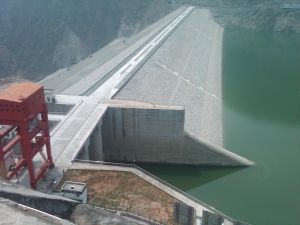

工程簡介
瀑布溝水電站是國電流域水電開發有限公司實施大渡河“流域、梯級、滾動、綜合”開發戰略的第一個電源建設項目,它是國家“十五”重點建設項目,也是西部大開發的標誌性工程。位於四川省雅安地區漢源縣和甘洛縣境內(交界),是大渡河流域水電開發的控制性水庫之一,是一座以發電為主,兼有防洪、攔沙等綜合效益的特大型水電樞紐工程。電站樞紐由碎石土心牆堆石壩、左岸地下廠房系統、左岸岸邊開敞式溢洪道、左岸泄洪洞、右岸放空洞及尼日河引水工程等工程項目和建築物組成。電站裝機6×600MW,首台機組將於2008年第一台機組發電,2010年工程完工。
工程造價
作為中國“十五”重點建設項目、西部大開發標誌性工程、四川目前在建最大的水電站,預計工程建設總投資超過199.43億元人民幣。
工程設計
設計單位:成都勘測設計研究院
投資單位
主要投資單位:中國國電集團公司控股的國電大渡河流域水電開發有限公司。
建設單位
主要建設單位:中國葛洲壩集團公司,中國水利水電建設集團公司(第五、七、十一、十四工程局),武警水電部隊。
修建情況
電站大壩位於大渡河中游四川省漢源縣和甘洛縣境內,是一座以發電為主、兼有防洪攔沙等綜合效益的特大型水利水電樞紐工程,具有季調節能力。電站裝機容量6×550=3300兆瓦,年發電量145.8億千瓦時,是目前四川最大的水電工程。靜態投資166.51億元,動態總投資199.33億元。電站建設總工期八年零七個月,計畫2004年截流,2009年第一台機組發電,2011年工程全部完工。
工程進度
2002年12月25日,國務院正式批准瀑布溝水電站立項;
2004年3月31日,工程開工;
2005年11月22日,工程截流成功。
2009年10月31日,瀑布溝水電站大壩填築已完成,1號導流洞於9月28日成功下閘,6號發電機(首台發電機組)安裝全面完成後正抓緊進行調試,其餘5台機組安裝正按計畫推進。
2009年11月1日上午10時16分,瀑布溝水電站2號導流洞開始下閘,10時22分下閘成功,標誌著瀑布溝水電站水庫正式進入蓄水階段。
電站意義
在中國國電集團公司、四川省委省政府和大渡河公司各股東方的大力支持下,2001年11月9日,瀑布溝第一個施工契約簽定。隨後,展開前期的"五通一平"工作,拉開了工程建設的序幕。作為電站工程業主的國電大渡河流域水電開發有限公司瀑布溝水電站建設分公司在瀑布溝水電站建設管理中,以對黨和人民高度負責的精神,以“建設瀑布溝、開發大渡河”的氣魄,以“建世紀精品、樹全國樣板”為標準,以"建一座電站、樹一座豐碑"為指導思想,精心組織建設隊伍,加快建設進程。從2001 年11月開始,到2003年底,圍繞主體工程的"五通一平"和壩區移民工作已經完成,主體工程相繼展開,整個建設工地一派熱火朝天的景象。 在中國國電集團公司、四川省委省政府和大渡河公司各股東方的大力支持下,2001年11月9日,瀑布溝第一個施工契約簽定。隨後,展開前期的"五通一平"工作,拉開了工程建設的序幕。
相關大事記
作為電站工程業主的國電大渡河流域水電開發有限公司瀑布溝水電站建設分公司在瀑布溝水電站建設管理中,以對黨和人民高度負責的精神,以“建設瀑布溝、開發大渡河”的氣魄,以“建世紀精品、樹全國樣板”為標準,以"建一座電站、樹一座豐碑"為指導思想,精心組織建設隊伍,加快建設進程。從2001 年11月開始,到2003年底,圍繞主體工程的"五通一平"和壩區移民工作已經完成,主體工程相繼展開,整個建設工地一派熱火朝天的景象。
該水電站建設過程中,因為移民問題補償標準過低,幾乎只有國家規定補償標準的十分之一,補償金額為萬把塊錢,且安置地的選址問題突出,引起民眾強烈不滿。當地上萬名民眾先是通過簽名、上訪等方式反映問題,但從國家紀委轉到水利部,後又逐級轉至四川省委、省政府、市委、市政府等,都未有真正解決問題。2004年九月份終釀成兩萬多人的群體性事件,民眾不僅包圍了四川省委派來的工作組所住的大樓,還有一名民警被砍死。
事件發生後,中共中央、國務院高度重視。胡錦濤、溫家寶等領導人作出重要批示,要求在絕大多數人的利益訴求沒有解決之前,瀑布溝水電站不能復工。經過將近一年的工作,在大幅度提高補償標準之後,相關移民接受了新的補償標準。水電站也將在2005年九月份正式復工。
1958年,成都水電勘測設計院對瀑布溝水電站首次進行查勘規劃工作。
1967年,成都勘測設計院對瀑布溝水電站上壩址進行初步勘探工作。
1980年至1982年,成都勘測設計院在瀑布溝水電站上、中壩址開展了規劃選點階段的地質勘探工作。
1988年8月,瀑布溝水電站完成可行性研究報告,1989年獲能源部批覆。
1993年2月17日,能源部部長黃毅誠、四川省副省長馬麟視察瀑布溝水電站壩址。
1993年12月,瀑布溝水電站完成工程初步設計報告,1994年獲電力部批覆。
2000年3月27日,“大渡河流域水電開發公司籌建處”正式成立。
2000年4月,受大渡河流域水電開發公司籌備處委託,成都勘測設計院開始編制瀑布溝水電站項目建議書。
2000年6月27日,國家電力公司副總經理周大兵考察瀑布溝水電站壩址和主要淹沒區時指示,要加快大渡河公司的籌建和瀑布溝工程的前期準備工作。
2000年10月,受大渡河流域水電開發公司籌備處委託,成都勘測設計院開始瀑布溝工程設計最佳化,水庫淹沒實物指標複查與移民安置規劃工作。
2000年11月2日,國電大渡河流域水電開發有限公司首屆股東會、董事會、監事會在四川成都召開,會議選舉章剛柱為公司董事長、石萬儉為公司監事長;會議聘任付興友為公司第一任總經理。
2000年11月16日,國電大渡河流域水電開發有限公司在成都市高新區正式註冊登記成立,註冊資本為15.8億元,國電電力與四川省電力公司以各自擁有的龔嘴水力發電總廠股權作為投資,雙方分別占股51%和49%。
2000年12月20日,國電大渡河公司掛牌儀式在四川成都舉行,四川省人民政府副省長鄒廣嚴、國家電力公司副總經理周大兵為公司授牌。
2000年12月22日,國電大渡河公司會同四川省發展計畫委員會、四川省電力公司以川計能源[2000]1618號向國家發展計畫委員會和國家電力公司正式上報了“四川大渡河瀑布溝水電站項目建議書”。
2001年3月15日,全國人大九屆四次會議將瀑布溝水電站工程列為國家“十五”計畫開工項目。
2001年3月29~30日,由國家發展計畫委員會組織的西電東送課題組對大渡河流域水力資源狀況進行考察,考察組認為“瀑布溝水電站是一個好工程,開工建設條件已成熟,應早日促進工程上馬”。
2001年4月26日,四川省人民政府以川府函[2001]110號文致函國家發展計畫委員會,承諾“瀑布溝水電站工程移民工作由四川省人民政府全面負責,其費用按國家審定的概算由省政府包乾使用”。
2001年4月28日,四川省人民政府以川府函[2001]117號文下達了瀑布溝水電站工程封庫令。
2001年8月17日,瀑布溝水電站第一個監理標---場內交通工程監理招標開標。
2001年8月31日,國家電力公司以國電規[2001]537號《關於四川省大渡河瀑布溝水電站項目建議書的請示》,向國家計委轉報瀑布溝水電站項目建議書。
2001年9月13日,四川省人民政府副省長鄒廣嚴視察瀑布溝水電站,作出加快瀑布溝工程進度的重要指示。
2001年10月12日,全國人大人口與環境資源委員會主任陳邦柱一行視察龔嘴水力發電總廠,聽取了國電大渡河公司關於瀑布溝水電站前期工作的專題匯報。
2001年10月16日,瀑布溝水電站前期工程---“三橋一路”工程開標。
2001年11月1日,瀑布溝水電站第一單契約---場內交通工程、施工測量控制網、施工變電站勘測設計契約簽訂。
2001年11月9日,瀑布溝水電站第一個施工契約---右岸低線工程契約簽訂。
2001年 11月15日,瀑布溝水電站前期工程施工征地的第一批74名移民正式搬遷。
2001年11月20日,四川省人民政府副省長王懷臣視察瀑布溝水電站工程,並對瀑布溝水電站外遷移民規劃工作做出指示。
2001年12月10日~20日,受國家發展計畫委員會委託,中國國際工程諮詢公司組織專家對瀑布溝水電站項目建議書進行了評估,作出了“工程具備開工條件,建議國家儘早批覆立項”的評估意見。
2001年12月27日,瀑布溝水電站工程臨時管理機構---瀑布溝工程建設指揮部掛牌成立。
2002年4月3日,國電大渡河公司成立了瀑布溝水電站建設分公司,負責瀑布溝水電站建設管理工作。
2002年4月5日,瀑布溝水電站泄洪洞工程施工承包契約簽字儀式在四川省人民政府1號會議室舉行。
2002年4月25日,中咨公司以咨能字194號文向國家計委上報了瀑布溝水電站項目建議書評估報告。
2002年5月24日,四川省人民政府副省長王懷臣一行視察瀑布溝水電站前期工程。
2002年5月28日~30日,瀑布溝水電站泄水建築物、漂木建築物調整設計報告審查會在成都召開。
2002年8月23日,國家電力公司副總經理賀恭視察瀑布溝水電站前期工程。
2002年9月23日,國家電力公司在京召開中部(四川)西電東送報告終審會,國家電力公司副總經理周大兵出席會議並作重要講話,會上將瀑布溝水電站列為解決四川2010年前後將可能出現缺電局面的戰略性工程。
2002年10月1日,瀑布溝水電站導流洞一期工程正式開工。
2002年10月25日,四川省人民政府簽發關於瀑布溝水庫移民有關政策的《議事紀要(182號)》檔案,明確了瀑布溝工程建設水庫移民有關政策及補償標準。
2002年12月5日,國家計委召開委務會討論通過了瀑布溝水電站項目建議書,並上報國務院審批。
2002年12月23日,中國國電集團公司領導在聽取瀑布溝水電站有關問題情況匯報時要求, 2003年上半年全面開工建設瀑布溝水電站工程。
2002年12月25日,國務院召開總理辦公會,討論通過了瀑布溝水電站項目建議書。
2003年1月13日,瀑布溝水電站前期工程中最大的單項工程---導流洞工程施工契約簽訂。
2003年2月14日,國電大渡河公司二屆一次董事會在北京召開,會議選舉周大兵為公司董事長、朱永芃為公司副董事長;會議聘任劉金煥為公司總經理,付興友為常務副總經理,張建華、向進為副總經理,王玉龍為公司董事會秘書;中國國電集團公司正式入主國電大渡河公司。
2003年2月23日,中國國電集團黨組書記、總經理,國電大渡公司董事長周大兵視察瀑布溝水電站建設工地,提出邁向2020年“裝機一千五,流域統調度,沿江一條路,兩岸共致富”的流域開發目標。
2003年3月18日~21日,瀑布溝水電站移民規劃方案通過水規總院審查;4月1日~5日,水土保持方案技術書通過審查;4月11日~15日,環境影響報告通過國家環保總局審查;4月17日~20日,補充可研報告通過水規總院審查。
2003年5月12日,國電大渡河公司與成都勘測設計院簽訂了《大渡河雙江口水電站預可研及可研勘察設計的協定》。雙方還就大渡河深溪溝、大崗山、長河壩、猴子岩、金川、巴底等六個電站達成預可研階段勘測設計意向協定。
2003年5月12日,瀑布溝水電站補充可研報告由四川省計委、中國國電集團公司正式上報國家發展改革委員會。
2003年6月12日,四川省委副書記劉鵬視察瀑布溝水電站工地。
2003年6月16~23日,瀑布溝水電站可研報告通過中咨公司審查。
2003年8月7日,中國國電集團公司總經理周大兵、副總經理朱永芃一行,在國電大渡河公司總經理劉金煥等領導的陪同下,視察了瀑布溝水電站前期建設工地,對瀑布溝水電站前期工作進展表示滿意。
2003年9月1~5日,瀑布溝水電站大壩及地下廠房招標檔案正式發售。
2003年9月22日,省政府在成都召開瀑布溝水電站移民安置工作會,會議明確了各地(市)瀑布溝工程外遷移民安置任務。
2003年9月29日,大渡河流域水電開發勞動競賽啟動儀式在瀑布溝水電站建設工地舉行,中國國電集團公司、四川省委企業工委、四川省總工會、國電電力發展股份有限公司、四川省電力工會以及漢源縣、甘洛縣等有關領導到會祝賀。
2003年10月9日,國電大渡河公司與四川省人民檢察院聯合推出瀑布溝工程建設工程優良、幹部優秀“雙優”活動。
2003年11月5日,國家環保總局以環審[2003]295號文批覆了瀑布溝水電站環境影響報告書。
2003年11月12日,中國國電集團公司向國家發改委報送了《瀑布溝水電站開工報告》和《瀑布溝水電站可研報告》。
2003年11月21日,四川省計委向國家發展和改革委員會報送了《瀑布溝水電站開工報告》和《瀑布溝水電站可研報告》。
2003年12月5日,瀑布溝水電站可研報告呈報國務院。
2003年12月20日,瀑布溝水電站主體工程項目大壩及地下廠房施工契約在成都簽訂,契約金額分別為12.9億元、12.5億元。四川省人民政府副省長王懷臣、中國國電集團公司副總經理朱永芃等出席了簽字儀式。
2004年3月2日,瀑布溝水電站可研報告經國務院審查批准。 2004年3月16日 國家發展改革委員會印發了《印發國家發展改革委員會關於審批四川大渡河瀑布溝水電站可行性研究報告的請示的通知》。通知傳達《國家發展改革委關於審批四川大渡河瀑布溝水電站可行性研究的請示》(發改能源[2003]2242號)業經國務院批准執行。
2004年3月17日 國家發展改革委員會印發了《國家發展改革委關於下達2004年第三批新開工固定資產投資大中型項目計畫的通知》。大渡河瀑布溝水電站作為中國國電集團公司今年第三批批准開工建設的固定資產投資大中型項目榜上有名。
2004年3月30日 大渡河瀑布溝水電站開工典禮在漢源縣瀑布溝水電站建設工地隆重舉行。開工典禮由中國國電集團公司副總經理陳飛主持,國電大渡河公司總經理劉金煥匯報了工程前期準備工作情況,中國國電集團公司總經理、國電大渡河公司董事長周大兵和四川省委常委、省國資委書記甘道明發表了熱情洋溢的講話,四川省人民政府省長張中偉對大渡河瀑布溝水電站開工建設表示熱烈祝賀並宣布“大渡河瀑布溝水電站正式開工建設”。隨後,張中偉、周大兵共同為“瀑布溝水電站開工紀念”揭幕。
2009年10月31日,瀑布溝水電站大壩填築已完成,1號導流洞於9月28日成功下閘,6號發電機(首台發電機組)安裝全面完成後正抓緊進行調試,其餘5台機組安裝正按計畫推進。截至目前,庫區790米水位線以下及其影響區應拆除建(構)築物面積189.6萬平方米(其中漢源老城區95萬平方米,農村94.6萬平方米),已總計拆除182.4萬平方米。
2009年11月1日上午10時16分,瀑布溝水電站2號導流洞開始下閘,10時22分下閘成功,標誌著瀑布溝水電站水庫正式進入蓄水階段。
