2010 年碼頭項目
2010 年是太陽紙業海外“林漿紙一體化“項目的關鍵一年,在這一年,越南碼頭將進入建設;在這一年,寮國紙漿林將進入大面積種植;在這一年,寮國漿廠將進入招標、建設;因此, 2010 年將是以前工作成果收穫的一年,但也是關係到海外項目後續發展的關鍵一年。
太陽紙業越南碼頭項目的主要定位是服務於寮國“林漿紙一體化”項目,滿足寮國項目漿板產品的運輸及越南木片的運輸需求。
該項目在 2009 年已經獲得正式頒發的投資許可證並獲得包括越南國防部、航海局、計畫部、交通部四個部級機關在內同意建設公文,環評已經通過並取得環評許可證。該項目在審批手續上的工作已經基本完成,在 2010 年主要的任務是在投資最小化的情況下確定碼頭設計方案,並開始動工建設,主要計畫為:
確定碼頭建設方案
( 1 ) 漿板、木片運輸所用到的主要船型決定了碼頭的投資成本,在大宗原料採購部的協助下確定越南碼頭項目將要用到的主要船型是確定碼頭建設方案的基礎。
( 2 ) 本碼頭項目位於開敞式海域,在滿足運輸量的條件下,嚴格控制投資成本並保證碼頭好用。將綜合對比中國國內設計院及越南設計院的方案,最佳化組合,從越南本土的實際情況出發,花最少的錢將事情辦好。
迅速進入施工階段
( 1 ) 在海上風浪條件允許的情況下, 3 月底前完成海上地質勘探, 4 月根據項目進度要求完成施工招標, 5 月進入正式施工階段,確保 2011 年底碼頭投入使用。
( 2 ) 越南碼頭項目要配合寮國漿廠項目進度,確保碼頭項目比漿廠提前 3 - 6 個月完成,以預留出碼頭開航時間。
“林漿紙一體化”項目
( 1 ) 利用越南勞動力,促進寮國紙漿林建設。
越南尤其是廣治省周邊省分的勞動力資源豐富,利用承包的方式,吸引越南勞動力到寮國種樹,加快寮國紙漿林建設進度,同時可以考慮用越南人帶寮國人的工作模式,降低勞動力成本。
( 2 )做好寮國“林漿紙一體化”項目的物資支持工作。
09 年太陽紙業越南分公司為寮國分公司提供了樹苗、肥料等物資支持,為越南寮國間運輸積累了經驗。 2010 年越南分公司將繼續為寮國項目提供樹苗、肥料支持,同時,漿廠項目所需的化學品、建材等都已經開始在越南做詳細的市場調查。
工作思路及計畫
寮國“林漿紙一體化”項目是太陽紙業整個海外項目的重中之重,而紙漿林建設和漿廠建設將極大的促進整個“林漿紙一體化”項目進度。寮國“林漿紙一體化”的工作思路分為近期、中期和遠期三部分:
1、近期-沙灣納吉省的紙漿林建設
(1) 土地定界
沙灣納吉省 9235ha 的土地契約已經正式簽訂,在具體的土地丈量、定界的過程中,按照劃分一塊,外包一塊,有所取捨,加快進度的辦法,加快造林進度。對涉及當地村民的爭議土地,先擱置,後協調,以免影響總體進度。
對與寮國村民的協調,要充分利用寮國代理,同時可以考慮用越南人在寮國優勢,發揮越南承包商的特長解決問題。
(2)樹種選擇、育苗長遠規劃
寮國紙漿林種植樹種的選擇以及優良無性系的培育更新是育林成材量的關鍵。這方面是個長期的工作,將由育苗經理負責,吸取中國、澳大利亞、巴西、印尼等人工林種植強國的先進經驗,力爭突破每畝每年成材量 2m 3 以上。
(3)林地整體規劃,確保林地效益
紙漿林地的整體規劃、施工外包等將由林務經理具體負責,確保做到充分利用外聘人員的經驗,做到整個林地統一規劃,分片實施。外包施工過程中要有專人檢查,確保工作效果。同時要有整個林地的長期規劃和具體措施,確保林地在 50 年的承包期內地力不衰竭, 3 代以後紙漿林的成材量不降低。
30 萬噸漿廠建設
沙灣納吉省 30 萬噸漿廠建設可大力促進紙漿林的發展,讓當地寮國人感到有利可圖,刺激寮國人造林積極性,對合作林的發展及其有利。
(1) 原料來源分析
對漿廠周邊的原料來源進行科學統計分析,確保漿廠投產後每天 2000 乾噸的木頭供應有充足的來源,同時該供應量要做到連續 5 年不間斷。這需要從了解寮國政策、沙灣納吉省政策等大背景開始,到漿廠周邊可砍伐林地的木材儲量等一系列詳細問題。
( 2 ) 漿廠建設硬體支持調查
漿廠廠址的取排水情況、建設期用電情況、投產後電力供應、煤炭供應等系列問題要做充分調查。確保漿廠投產穩定運行。

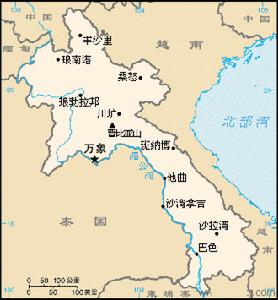

3、 遠期-沙拉灣、萬象等寮國第二個基地選擇

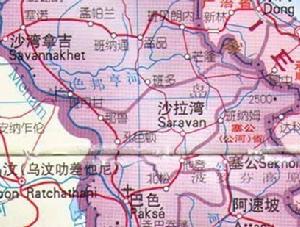

沙灣納吉省的工作全面展開後,重點考察沙拉灣省、萬象省的土地情況,以沙拉灣省為重點,推動寮國第二紙漿林基地的建設。
沙拉灣省有豐富煤炭資源和水電資源,對這些潛在的投資可能性進行留意,為公司的發展做好儲備。
