基本信息
類型:捷運
系統:株洲捷運
狀態:規劃中
位於:湖南省,株洲市
起點站:株洲西站
終點站:雲龍
線路數據
全長:32.1千米
車站數:27
平均占據:1.23千米
控制中心:待定
運營信息
開通日期:2025年
運營商:株洲地下鐵道有限責任公司
製作商:南車株洲電力機車有限公司
類型:待定
車輛段:待定
軌道車輛
軌道數:2
軌距:1,435毫米
電氣化:待定
隧道:待定
地面和高架:待定
車輛編組:待定
運營速度:待定
機車簡介
南車株洲電力機車有限公司是中國南車股份有限公司旗下龍頭企業,地處南方工業重鎮和交通樞紐湖南省株洲市,公司前身為株洲電力機車廠,始建於1936年
沿途車站
車站列表

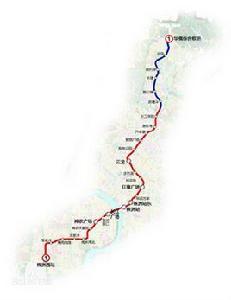

京廣高鐵株洲西站、黎家沖、栗雨南路、文家沖、湘水灣北、神農大劇院、神農廣場(與3號線換乘)、黃河路口、長江廣場(與4號線換乘)、株洲火車站(與2號線換乘)、株洲站東(與長株潭城際鐵路換乘)、華潤萬家、紅旗廣場、桂花路、水竹湖、雲龍(與長株潭城際鐵路換乘)、購物公園、智慧廣場(職教城)、蘆埠塘、化工學院、新塘沖、鵝公塘、水塘、麻石沖、雲田、華強。
換乘車站
神農廣場:與株洲捷運3號線換乘
長江廣場:與株洲捷運4號線換乘
株洲火車站:與株洲捷運2號線換乘
株洲站東:與長株潭城際鐵路換乘
雲龍:與長株潭城際鐵路換乘
紅旗廣場:與株洲捷運4號線換乘
線路走向
株洲西站—長江西路—神農大道—泰山路—天台路—車站路—新屋街—新華西路—桂花路—雲龍大道西側規劃路—雲龍大道—華強路-華強綜合樞紐
主要功能
覆蓋雲龍新城,職教城、河東中心、河西中心、武廣新城等組團,支撐雲龍新市鎮建設,帶動城市北上發展,遠景南延經湘江新城至淥口,帶動沿線新城發展
施工建議
換乘站點規劃
1、紅旗廣場站(上下重疊式平行換乘)
1號線為近期線路,4號線為遠期線路,從經濟性和施工時序(由淺到深)考慮,1號線在上(地下二層),4號線在下(地下三層),建議兩站上下重疊式平行換乘,車站同步實施
2、 株洲站 (十字換乘)
1號線剛過江,埋深較深,建議為地下三層,2號線為地下二層,兩站均跨路設定十字換乘,兼顧交叉口四個象限客流,車站同步實施。
3、長江廣場站(十字換乘)
1號線為先期實施線路,為地下二層,4號線為地下三層,兩站均跨路設定十字換乘,兼顧交叉口四個象限客流,車站同步實施。

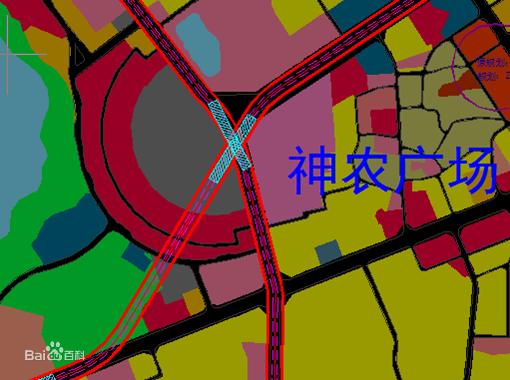

4、 神農廣場 站(十字換乘)
1號線為先期實施線路,為地下二層,穿越廣場,通過地下通道與太陽城商業連為一體;3號線為地下三層,跨天台路設定,兩站十字換乘,兼顧道路兩邊客流,車站同步實施。
線路敷設方式
(1)河西段及河東中心段沿線大多為建成區,是老城中心所在,道路條件有限,兩側房屋密度高,建議全部採用地下線。
(2)職教城段沿線從規劃用地性質來看布置的均為商業、居住和學校等高敏感建築,建議採用地下線,且對地塊出讓條件進行嚴格控制。
(3)雲龍新城段屬城市外圍地區,沿線規劃道路條件較好,兩側有一定退讓距離,建議上瑞高速以北,採用高架敷設方式直至終點。北端規劃大型交通樞紐用地,銜接市域線,並做好P+R換乘。該段高架線及終點樞紐站需注意橋樑選型、景觀設計及與周邊環境的結合。
(4)遠期南延線沿線為濱江寶地,未來升值空間大,從城市遠景發展的角度考慮,建議採用地下線。
基地規劃
線路 | 車場名稱 | 控制面積 | 功能定位 | 接軌站及出入線長 | 用地情況 |
1號線 | 軌道城車輛綜合基地 | 32ha | 全網大架修資源共享、物資總庫、員工培訓等,1號線定臨修及停車 | 化工學院站 約6.2km | 現狀用地:農田及村莊建設用地 原規劃用地:農林地 ·調整後用地:S41 |
株洲西停車場 | 10ha | 1號線停車 | 株洲西站 約1.5km | 現狀用地:農田及村莊建設用地 原規劃用地:農林地 調整後用地:S41 |
捷運運營
運營時間
起點站 | 終點站 | 首班車時間 | 末班車時間 |
株洲西站 | 華強 | 待定 | 待定 |
華強 | 株洲西站 | 待定 | 待定 |
運營時刻
站名 | 首班車發 | 首班車 | 末班車 | 末班車 | 換乘 | 換乘 | 換乘 |
往株洲西站 | 往雲龍示範區 | 往株洲西站 | 往雲龍示範區 | 首班 | 末班 | 末班 | |
株洲西站 | |||||||
黎家沖 | |||||||
栗雨南路 | |||||||
文家沖 | |||||||
湘水灣北 | |||||||
神農大劇院 | |||||||
神農廣場 | |||||||
黃河路口 | |||||||
長江廣場 | |||||||
株洲火車站 | |||||||
株洲站東 | |||||||
華潤萬家 | |||||||
紅旗廣場 | |||||||
桂花路 | |||||||
水竹湖 | |||||||
雲龍 | |||||||
購物公園 | |||||||
智慧廣場(職教城) | |||||||
唐家灣 | |||||||
化工學院 | |||||||
新塘沖 | |||||||
鵝公塘 | |||||||
水塘 | |||||||
麻石沖 | |||||||
雲田 | |||||||
華強 |
建設歷程
2013年9月,《中心城區城市設計》初步方案提出規劃此線路
2014年7月3日、4日,長株潭報、株洲晚報分別進行捷運專題報告
預計2018年,株洲捷運1號線一期工程在小行車輛基地將舉行隆重的開工典禮。
