株洲捷運2號線

株洲捷運2號線

株洲捷運2號線,株洲捷運將於2018年開始興建,最終將建成4條線路,其中兩條分別與長沙和湘潭連線,成為長株潭城市群聯繫的血脈。城區捷運線路4條,其中株洲捷運1號線、株洲捷運2號線為主骨架

基本信息

類型:捷運

系統:株洲捷運

狀態:規劃中

位於:湖南省,株洲市

起點站:湘天橋

終點站:南州

線路數據

全長:31.5千米

車站數:24

控制中心:待定

平均占據:1.37千米

運營信息

開通日期:2025年~2030年

運營商:株洲地下鐵道有限責任公司

類型:待定

車輛段:待定

軌道車輛

軌道數:2

軌距:1,435毫米

電氣化:待定

隧道:待定

地面和高架:待定

車輛編組:待定

運營速度:待定

沿途車站

車站列表

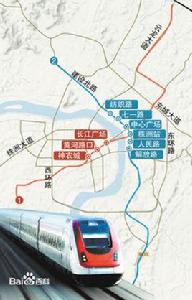

株洲捷運2號線 株洲捷運2號線

湘天橋、建設路、康復路、石峰公園、杉木塘、白石港、文化園、嘉賀路口、神龍公園、株洲站(與1號線換乘)、沿港路、建寧(與4號線換乘)、百江、宰相坡、燎原新村、蘆淞區政府(與捷運3號線換乘)、伏波大道、航空路、七斗沖(與長株潭城際鐵路換乘)、徐家沖、大王山、祿江北、棚竹灣、楊細沖、南州

換乘車站

湘天橋:株洲捷運2號線、株洲捷運3號線

株洲站:株洲捷運1號線、株洲捷運2號線

建寧:株洲捷運2號線、株洲捷運4號線

蘆淞區政府:株洲捷運2號線、株洲捷運3號線

七斗沖:株洲捷運2號線、長株潭城際鐵路

線路走向

建設北路—建設中路—建設南路—楓溪大道—規劃五路—七斗沖—伏波大道—南州大道

主要功能

覆蓋河東商業走廊,服務清水塘、河東中心,引導淥口組團發展。連線中心城區與湘淥副中心,有力支持城市未來沿江發展規劃及“南下”空間布局發展方向的實現,具有明顯的TOD特點。

施工建議

換乘站點規劃

換乘站點規劃圖 換乘站點規劃圖

1、湘天橋站(上下重疊平行換乘)

2號線為先期實施線路,為地下二層;3號線為地下三層,兩站上下重疊平行換乘,車站整合度高,同步實施。

2、 株洲站 (十字換乘)

1號線剛過江,埋深較深,建議為地下三層,2號線為地下二層,兩站均跨路設定十字換乘,兼顧交叉口四個象限客流,車站同步實施。

3、建寧站(十字型換乘)

2號線為先期實施線路,為地下二層;4號線為地下三層,兩站十字換乘,兼顧交叉口四個象限客流,車站整合度高,同步實施。

4、蘆淞區政府(T字型換乘)

兩站T字換乘,可分布實施。

線路敷設方式

線路示意圖 線路示意圖

(1)湘天橋至河東中心區段沿線大多為已建成區,兩側房屋密集,道路較為狹窄,建議全部採用地下線。

(2)河東中心組團與楓溪生態城之間的線路沿楓溪大道走行,兩側現狀用地較為分散,有高架敷設的條件,但從城市遠景發展的角度考慮,這一區域為濱江寶地,未來升值空間大,為提高沿線土地使用效率,建議該段也採用地下線。

(3)楓溪至七斗沖段線路穿越地塊較多,同時從穿越鐵路及與七斗沖樞紐銜接的工程要求角度考慮,建議採用地下線,線位結合道路網規劃的調整儘量少穿地塊。

(4)七斗沖至南州段屬城市外圍地區,但考慮從城市遠景發展的角度考慮,沿線濱江,未來土地升值空間大,為提高沿線土地使用效率,建議該段也採用地下線。

基地規劃

線路車場名稱控制面積功能定位接軌站及出入口長度用地情況
2號線淥口車輛段32ha2號線定臨修及停車,由於北端清水塘用地條件限制,規模較小,因此淥口車輛段需承擔較多停車功能,考慮到2號線可能是第一條建設線路,建議該車場作為全網備用綜合基地南州站 約1.5km·現狀用地:農田及村莊建設用地 ·原規劃用地:農林地 ·調整後用地:居住,建議上蓋保障性用房
清水塘停車場12.6ha3號線停車為主,兼顧部分2號線停車湘天橋站 約1.1km·現狀用地:農田及村莊建設用地 ·原規劃用地:居住用地及農林地 ·調整後用地:S41

捷運運營

運營時間

起點站終點站首班車時間末班車時間
湘天橋 南州 待定 待定
南州 湘天橋 待定 待定

運營時刻

站名首班車發首班車末班車末班車換乘換乘換乘換乘

往湘天橋 往南州 往湘天橋 往南州 首班 首班 末班 末班
湘天橋







建設路







康復路







石峰公園







杉木塘







白石港







文化園







嘉賀路口







神農公園







株洲站







沿港路







建寧







百江







宰相坡







蘆淞區政府







航空路







七斗沖







徐家沖







大王山







祿江北







棚竹灣







楊細沖







南州







建設歷程

2013年9月,《中心城區城市設計》初步方案,曾經提出2025年至2030年,株洲要全面建成此捷運線。

預計2019年 ,株洲捷運2號線一期工程將在小行車輛基地舉行隆重的開工典禮。
