項目概況
站點及里程
廣西沿海鐵路南寧~欽州北段屬於廣西沿海鐵路重要組成部分,為北部灣地區主要鐵路運輸通道,也是廣西及西南地區重要的出海通道。項目北接湘桂線,設5個站,從在建的南寧東站,出站後折向南,沿南北高速公路東側南行,跨越三岸互通,邕江後設五象站、大塘站,以總長6888m隧道穿花甲山,在小董鎮附近設小董西站,跨既有南防線後在馬皇站西側設欽州北站;其中五象、小董西站、欽州北為越行站,大塘為中間站,均為新建車站,沿線經南寧市的青秀、邕寧、良慶區三城區、欽州市欽北區,至欽州北站引入北部灣地區,正線長度99.793km。南欽鐵路建設分為NQ1和NQ2兩個標段,其中,南欽鐵路NQ1標段正線全長63.693公里,引入南寧樞紐的支線長度11.233Km、共43座橋樑、隧道8座、越行車站2個;NQ2標段由中國交通建設集團承建,包括南欽正線長35.097公里、既有南線改線1.85公里站前工程及部分站後工程以及南寧東(不含)-欽州北(含)的鋪架工程。
因為NQ1標段有一處主跨為276米三岸邕江特大橋的鋼桁拱橋,它不能承載運架車馱箱梁通過。因此,本 標段共設兩個預製梁場,一個是中鐵大橋局集團有限公司的梁場,承擔107榀箱梁預製架設任務;另一個是中鐵十九局的梁場,位於南寧市良慶區那馬鎮東平村,承擔349榀箱梁預製架設任務。
據中鐵十九局第五工程公司良慶制梁場場長李長城介紹,梁場主要承擔349榀鋼筋混凝土箱梁的預製任務,其中按照規格分32米箱梁327榀、24米箱梁22榀;按照架設方向分南寧方向187榀、欽州方向162榀。梁場的生產能力確保能達到日均2榀梁、月均60榀梁。架梁任務由中鐵十九局第六工程公司(原第四工程公司)承擔。
投資額及工期
南欽鐵路工程為廣西沿海鐵路項目第NQ-2標段,包括南欽正線長35.097公里、既有南線改線1.85公里、站前工程及部分站後工程以及南寧東(不含)——欽州北(含)的鋪架工程,契約造價約23億元,契約工期 36個月。廣西沿海鐵路南寧至欽州段線路全長99.1公里,為新建國家I級雙線鐵路,同時保留既有鐵路,設計時速250公里,設南寧東、五象、大塘、小董西、欽州北5個車站,全線橋隧比為56.6%。工程建設工期3年,投資估算總額97.6億元,由鐵道部與廣西共同出資建設。建設單位
中鐵十九局集團和中交一公局一公司、中鐵十四局集團五公司主要技術標準
鐵路等級: I 級客貨共用雙線高鐵正線數目: 雙線
橋隧比例:56.6%
限制坡度 :6‰
速度目標值 :250km/h
最小曲線半徑 :一般3500m
牽引種類 :電力
機車類型 :CRH1A和諧號動車組
牽引質量:4000t
到發線有效長度:850m
閉塞類型:自動閉塞
標準:滿足開行雙層貨櫃列車運輸要求
開工
2009年8月23日,南欽鐵路工程指揮部在欽州市小董鎮舉行了隆重的開工典禮儀式。廣西沿海鐵路建設指揮部、欽州市及欽北區政府有關部門領導到場祝賀。意義
廣西沿海鐵路南寧至欽州北段擴能改造工程已於2009年8月23日正式開工,2012年底建成。南欽鐵路為新建國家Ⅰ級雙線鐵路,全面建成通車後,北部灣經濟區實現1小時經濟圈,不僅能夠進一步強化我國沿海快速鐵路網主骨架,完善廣西地區交通體系,更為加快北部灣經濟圈的發展和珠三角產業西移提供運輸保證。廣西沿海鐵路位於北部灣地區,其中南寧東至欽州北段是廣西沿海鐵路重要組成部分。該項目南連北部灣港口群,北端通過南昆、雲桂線,可直達貴州西部和雲南地區,通過柳南、金(城江)南(寧)、黔桂及渝黔線可通達貴州中部及重慶、四川和西北地區,是我國西部地區出海最便捷通道的重要組成部分。南欽鐵路為新建國家Ⅰ級雙線鐵路,全面建成通車後,不僅能夠進一步強化我國沿海快速鐵路網主骨架,完善廣西地區交通體系,更為加快北部灣經濟圈的發展和珠三角產業西移提供運輸保證。重大工程
五嶺隧道、壇柱隧道、蕾樹嶺隧道、思靈隧道、花甲山隧道花甲山隧道 隧道全長6984m,設計為雙線單洞,是廣西沿海鐵路擴能改造工程中距離最長、地質最複雜、施工難度最大的隧道,是全線重點控制性工程。

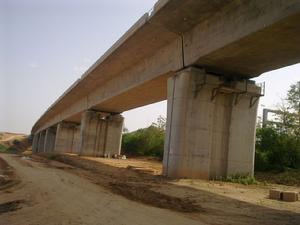

天等村雙線特大橋 大橋位於南曉鎮境內,全長242.180m,全橋採用鑽孔樁基礎,按柱樁設計,共60根,橋台採用T形空心橋台,橋墩採用矩形實體橋墩。
三岸邕江雙線特大橋 南欽鐵路全線重點控制性工程,大橋全長2662.44米,其中主橋位於二級河道邕江上,採用132+276+132米連續鋼桁拱結構,設計時速達250km/h ,施工難度大,其主跨276米是南欽鐵路全線跨度最大的橋樑。大橋主桁採用N型桁架,桁寬15m,為雙線鐵路,全橋總計44個節間,需要鋼材13350噸。
壇柱隧道 全長219米,地表覆蓋為軟粉質黏土,多為泥質砂岩、並夾含礫砂岩,最大深埋22米,施工難度相當大
最新進展
2011年
2011年4月26日上午,位於南寧市那馬鎮的南欽鐵路那五嶺隧道北出口外,一根9米高的接觸網桿徐徐立起,穩穩安放在底座上,這是廣西沿海高鐵豎起的電氣化“第一桿”,標誌著沿海鐵路站後工程拉開了序幕。2011年6月15日上午10時36分,隨著最後一塊橋面板順利安裝到位,南欽鐵路三岸邕江雙線特大橋順利實現主橋合龍。
2011年8月16日,南欽鐵路全線最長的花甲山隧道安全貫通,標誌著南欽鐵路重點控制性工程已全部突破,為全線鋪架打下了堅實基礎。
2011年11月6日,南欽鐵路鋪軌儀式在欽州隆重舉行,南欽鐵路正式進入鋪軌階段;
2011年12月27日中鐵十九局集團南欽指揮部349榀箱梁架設全部完成。
2012年
2012年5月26日,經過中鐵十四局集團公司600多名鐵路員工3個月的奮戰之後,備受關注的南欽鐵路於今天從欽州鋪至五象南車站。這標誌著廣西第一條高速鐵路鋪軌工程初具規模,在經過大機養道作業、無縫長軌焊接等施工工序之後,年內將達到通車條件。2012年12月30日,記者從自治區鐵路建設辦公室獲悉,廣西沿海高鐵建設取得實質突破,目前正式進入動車調試階段。12月28日晚,一列8節CRH1A型電力動車組到達南寧火車站,這列動車組將在南欽、欽防高鐵線上進行動車組運行實驗。
舒適的高背座椅、雅致的內飾裝潢,以及細節處貼心的人性化設計……記者走進這列和諧號動車組,一股清新而又溫馨的氣息撲面而來,讓人如沐春風。據介紹,即將在廣西進行運行實驗的CRH1A型動車組由中外合資製造,採用交流傳動及動力分散式,列車長度213.5米,最大寬度3.328米,最大高度4.04米,最高運營速度250公里/小時。列車編組方式是全列8節,包括5節動車及3節拖車,其中包括2節一等座車、5節二等座車、1節二等座車/餐車,定員668人。列車採用智慧型網路系統,通過網路對列車及各設備實施控制、監視和診斷。
據悉,目前CRH1A型電力動車組主要在廣鐵集團廣深線、成都鐵路局成渝線、南昌鐵路局福夏線上運營。到達廣西的CRH1A型電力動車組將在新建的南欽、欽防高鐵線上進行動車組運行實驗,為廣西2013年正式開行動車組做好準備。
