資源累計需求曲線

資源累計需求曲線是以線條的方式反映項目進度及其資源需求情況,分別反映項目不同時間資源需求量的資源需求曲線。

導出過程

資源累計需求曲線在項目進行過程中,在每個時點,項目組織者應該能夠準確把握已經使用的資源總量,這有助於組織者從整體上對項目資源進行調控,防止項目資源的使用數量大於項目的實際進度,造成項目前期資源浪費,而項目後期資源緊缺。

資源累計需求曲線可以通過項目資源需求表和資源使用甘特圖推出。下面具體介紹曲線的導出過程。下表是一個具體項目的資源需求數量。

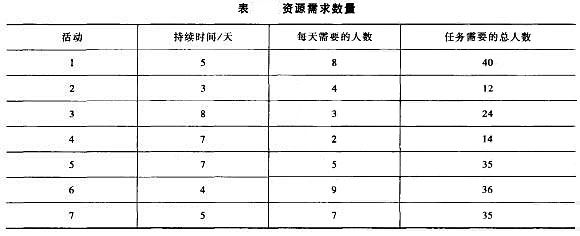

資源需求數量資源需求數量

上表表明該項目中對於人力資源的需求涉及7個活動,每個活動對於人力資源的需求總量是已知的,但從表中不能知道每個具體任務的開始時間,這就不能確定每一個具體時間段所使用的資源數量,無法得到確切時點的資源累計數量,所以我們還需要掌握包含時間信息的資源甘特圖,如圖2所示。

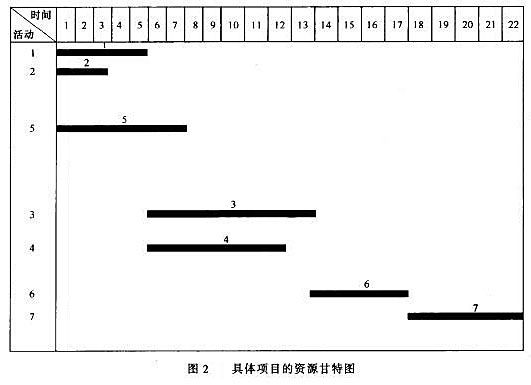

具體項目的資源甘特圖

圖2中將具體時間同資源使用數量結合在一起,從圖中可以知道第一天同時進行三個工作,即工作1、工作2和工作5,從資源需求量表中知道,工作1每天需要的人數是8人,工作2每天需要的人數是4人,工作5每天需要的人數是5人,則可以知道第一天使用的資源總量是17人。依次計算,可以將每天的人數統計出來,見表1。

以時間刻度統計的資源需求量

根據表1,將每天的資源需求總量進行統計,可以得到表2。

以時間刻度統計的資源累計需求量

根據表2製圖,就得到資源累計需求曲線,如圖1所示。

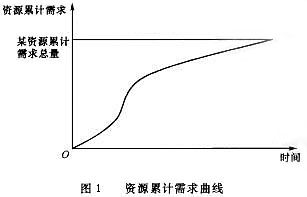

資源累計需求曲線

資源累計需求某資源累計需求總量D時間圖2.7資源累計需求曲線圖2—7中,橫軸代表項目進行的時間,縱軸代表資源的需求量,曲線上的每一點代表在那一時刻累計需要使用的資源總量,例如,項目進行到17天時,所消耗的資源總量等於159。資源累計需求曲線越平緩,變化率越平均,表明資源的分配也更加均衡,說明整個項目進行過程中資源的使用是大致均衡的,不存在資源負荷過度,或者資源負荷過輕的時期。
