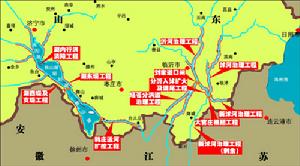

沂沭泗河洪水東調南下工程

沂沭泗河洪水東調南下工程

沂沭泗河發源於沂蒙山區,原為淮河的支流,12世紀黃河侵泗奪淮淤積了下遊河道,失去入淮出路,成為淮河流域一個相對獨立的水系。流域面積7.89萬平方公里,耕地5600萬畝,人口4100萬,大都屬蘇、魯兩省。黃河長期奪淮入海,淤積了河道,嚴重惡化了區域水利條件,致使災害連年。

沂沭泗河洪水東調南下續建工程沂沭泗河洪水東調南下續建工程
簡稱“東調南下工程”。
一、東調南下工程
從1949年起,蘇、魯兩省實施完成“導沭整沂”、“導沂整沭”工程以來,先後開闢和擴大了新沂河、新沭河,擴大了韓莊運河、中運河,修建了南四湖湖西堤、駱馬湖大堤,上遊興建了十多座大型水庫,初步建立起沂沭泗水系防洪工程體系。但是,沂沭泗河中下游防洪標準只有十年一遇,仍然偏低,。為改善這個地區防洪條件,1991年編制了沂沭泗中下游的防洪規劃。規劃防洪標準南四湖防禦1957年洪水,沂沭河防禦五十年一遇洪水,中運河、新沂河、駱馬湖防禦100年一遇洪水。規劃總體部署是:擴大沂、沭河洪水東調入海和南四湖南下的出路,使沂沭河洪水儘量就近由新沭河東調入海,騰出駱馬湖、新沂河部分蓄洪、排洪能力, 接納南四湖南下洪水,簡稱“沂沭泗河洪水東調南下工程”。具體工程措施包括:擴大分沂入沭水道和新沭河,使其排洪能力由原有的1000和3800立方米每秒,擴大到4000和6000立方米每秒;興建劉家道口、彭家道口、大官莊和人民勝利堰等節制閘,控制沂沭河上游來水,使其儘量由新沭河東調入海。擴大南四湖湖腰;擴大韓莊運河、中運河和新沂河,使排洪能力分別達到5600、7000和8000立方米每秒,以利南四湖洪水下泄,降低南四湖洪水位。
上述工程除中運河以外,在70年代大都開工建設,至1980年國家調整基本建設計畫時,除南四湖治理及新沂河擴大工程外,其它工程都列為停緩建項目。國家累計投資4億多元,完成土石方1億立方米。
沂沭泗河洪水東調南下工程項目多、工程量和投資大,為儘早充分發揮已建工程的總體效益,1991年國務院治淮治太會議決定“續建沂沭泗河洪水東調南下工程,‘八五’期間達到二十年一遇的防洪標準,‘九五’期間達到五十年一遇的防洪標準。”1991年冬,沂沭泗洪水東調南下工程按二十年一遇標準(即近期工程)正式復工建設。
二、沂沭泗河洪水東調南下近期工程
(一)工程規模和主要建設內容
1.東調工程
分沂入沭工程:按設計流量2500立方米每秒,必要時通過3000立方米每秒續建,下游長2.3公里河道由原入老沭河改為在人民勝利堰閘上游入沭河。主要包括河口莊攔河壩工程、裹頭護砌工程、分沂入沭水道復堤工程、護險工程、截滲工程、建築物及灌區賠償工程等。
大官莊樞紐工程:近期工程有人民勝利堰閘、灌溉放水洞及下遊河道護砌等。人民勝利堰閘設計流量2500立方米每秒,校核3000立方米每秒。
新沭河:按泄洪5000立方米每秒續建。山東段工程主要包括陳塘橋至省界段乾支流復堤15.56公里,幹流護險,幹流和支流橋樑,穿堤建築物等;江蘇段工程主要有太平莊閘以下30公里多堤防加固,擴建石樑河水庫泄洪閘,續建臨洪東站,影響處理工程等。
沂河:臨沂~劉家道口~江風口~駱馬湖設計泄量為 12000~10000~7000立方米每秒。山東段工程包括彭道口~西朱旺左堤復堤9.5公里,穿堤建築物等;江蘇段工程主要包括東、西堤復堤49.54公里,險工護岸及穿堤建築物等。
沭河:湯河口~大官莊~塔山閘~新沂河按5750~ 2500~3000立方米每秒設計。山東段工程主要包括復堤59.7公里(其中含新築堤6.9公里),護險護岸、穿堤建築物工程,過路閘和坡道等;江蘇段工程為復堤34.64公里,險工處理、穿堤涵洞加固接長以及塔山閘加固工程等。
邳蒼分洪道:分沂河洪水3000立方米每秒,加入區間來水後,設計流量4500立方米每秒。主要工程有江風口閘加固,擴挖東、西偏泓並加固堤防,橋涵工程等。
2.南下工程
韓莊運河(湖口~台兒莊)擴大工程:按微山湖水位33.5米時,韓莊出口流量4000立方米每秒設計。主要工程內容包括老運河閘,韓莊閘上喇叭口開挖,韓莊閘下~台兒莊閘上河道擴挖,堤防加固及跨河、穿堤建築物等。
韓莊運河(台兒莊~大王廟)航道及防洪工程:按台兒莊~省界~大王廟流量4400~4600立方米每秒設計。主要工程是按三級航道擴挖河道,加高加固乾支流堤防及部分建築物等。
中運河臨時性水資源控制設施:位於310公路橋上游附近,分擋水設施和量水設施兩個部分。
中運河(大王廟~二灣)近期擴大工程:按5500立方米每秒設計。主要工程有擴大疏浚現有河道,加固乾支流堤防,以及跨河、穿堤建築物等。
新沂河:按7000立方米每秒進行除險加固。主要為堤防除險加固及海口處理工程等。
3.南四湖工程
南四湖湖腰擴大:主要工程是引河工程和退堤工程,從楊官屯河口下起開挖引河長6.48公里,與已擴挖處相接;拆除老堤6380米,新建湖西堤5809米。
西股引河:長約4公里,底寬350米,底高程30.5米。
湖內清障:布置在南陽湖及二級壩樞紐下游,大體沿湖中心線低洼蘆葦密集處。長50公里,寬1500米,清除葦草面積1.2萬畝。
湖西大堤加固:長131公里,實際加固長度120公里,堤頂高程39.5米,頂寬6米,邊坡1:3。
修建湖東堤:長106公里。堤頂高程為上級湖設計水位36.5米,下級湖設計水位36.0米,大型礦區段超高2.5米,一般堤段超高2米,頂寬6米,邊坡迎水坡1:3,背水坡1:2~1: 3。
(三)工程實施情況
一期工程分東調工程、南下工程和南四湖治理三大塊。於1991年冬開工實施,到目前為止,東調工程除江蘇境內新沭河工程、邳蒼分洪道部分工程、石樑河水庫擴大泄量工程和江風口閘加固工程外,其餘工程已全部完成。南下工程韓莊運河(湖口~台兒莊)擴挖工程已完成,韓莊運河(台兒莊~大王廟)航道及防洪工程江蘇省實施段尚餘310橋下250米未挖到位,其餘已基本完成。中運河(大王廟~二灣)近期擴大工程主體工程已經完成。新沂河工程已基本完成。南四湖治理工程,西股引河工程於1991年開工建設,由於蘇、魯兩省矛盾,完成部分項目後緩建。經我委多次協調,剩餘工程近期將開工實施。湖西大堤加固全長131km,已經完成34km,正全面實施83km,尚余蘇魯邊界14km因蘇魯兩省對實施方案有不同意見而未開工實施。湖內清障也已基本完成。湖東堤工程初步設計即將審批。爭取儘快開工實施。到2000年3月底,整個工程累計安排投資24.96億元,其中中央18.95億元,地方6.01億元,累計完成土石方1.04億立方米,砼28.05立方米。一期工程已完成85%以上。
