線路概況

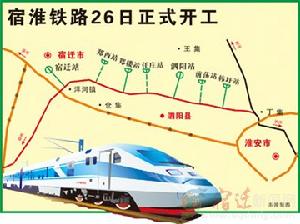

線路名稱:宿淮鐵路走向:宿州--淮安
開工時間:2009年7月29日
線路等級:國鐵Ⅰ級
線路類型:單線,預留電氣化,有砟軌道
里程:210.8公里
概算投資:52.8億元
設計時速:120km/h,預留160km/h條件
工程概況

宿淮鐵路地處淮海經濟區,主要影響區域有宿州、蚌埠、淮北、宿遷、淮安、連雲港、徐州等九市。該區域總面積91084平方公里,現有人口5969萬人,占安徽、江蘇兩省總人口的43.4%,是我國最具有發展潛力的地區之一。淮北地區礦產資源十分豐富,是我國重要礦業基地,本線的修建將有利於淮北地區的礦產、農產品資源就近流入蘇北地區,對於加強區域經濟聯繫和滲透,加快沿線市縣經濟社會發展具有重要意義。
江蘇段況
宿淮鐵路在江蘇境內正線總長度97.562公里,宿遷段78.03公里(其中泗洪縣23.5公里,途經青陽鎮、梅花鎮、歸仁鎮;宿城區32.1公里,途經陳集鎮、洋河鎮、洋北鎮、鄭樓鎮;泗陽縣22.43公里,途經臨河鎮、眾興鎮、八集鄉),淮安段19.532公里;設有泗洪、宿遷、泗陽三個客貨運中間站,歸仁、鄭樓、韓圩三個會讓站。江蘇境內共有大中橋17座,特大橋8座,分別為寧宿徐高速公路特大橋、徐洪河特大橋、安河特大橋、宿淮鹽高速公路特大橋、立新大溝特大橋、京杭運河特大橋、北門大溝特大橋、淮沭新河特大橋、淮沭新河特大橋。宿淮鐵路江蘇段征地拆遷工作第一次會議10日在宿遷召開。至此,2009年我省計畫開工建設6條鐵路中的第一條項目正式啟動。
建設進展
在2010年前,宿淮鐵路跨寧宿徐高速,宿淮高速公路橋橋墩已經建成宿淮鐵路原計畫2011年底建成,但由於國家巨觀政策調整,融資困難,導致鐵路工程基本處於半停工狀態。上海鐵路局對投資計畫進行了調整。根據2010年之前的工程進度情況,宿淮鐵路預計2013年具備通車試運行條件,在2010年之前,洋河火車站站前配套工程已開始實施,站前路部分已鋪軌,站前配套工程(包括主站房)將與宿淮鐵路同步投入運營。
宿淮鐵路宿遷(洋河)站於2012年8月27日成功鋪軌。至此從淮安到宿遷總計鋪設軌道59公里。
2013年5月16日,記者從上海鐵路局獲悉,備受關注的宿州至淮安鐵路建設工程進展順利,計畫於11月底全線具備開通使用條件。
宿淮鐵路西起符離集站,經靈璧、泗縣、宿遷、泗陽,至淮安袁北站。其中宿州市境內113公里,鐵路將於8月底9月初基本完工,之後進入全面調試和試通車階段,12月21號正式開通。
