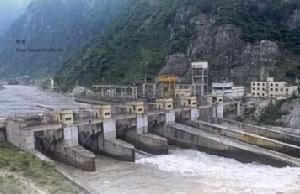

概況

本電站為低閘引水。閘址位於徹底關附近,河床覆蓋層最深約86m,兩岸滑坡基岩裸露,卸荷帶深約50-60m,透水性好,均需進行防滲處理。引水隧洞位於岷江右岸,其圍岩主要由堅硬的花崗岩和花崗閃長岩組成。隧洞引線由幾條支溝切割,長年有水,其中籮筐溝覆蓋層深達40-70m。地下廠房位於岷江左岸太平驛溝上游側,廠區地質處於第三、四兩期侵入的呈混染狀的角礫岩、網狀花崗閃長岩。
水庫總庫容75萬m3,回水長度約1km,淹沒耕地34畝,遷移人口73人。
工程結構

電站設計

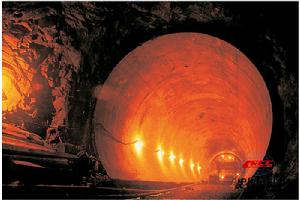

該電站初步設計時曾設計了沉沙池,後經過最佳化設計的詳細論證,取消了沉沙池,在引水隧洞首段增設了明流沉礫段;但為今後留有餘地,預留了沉沙池的位置。施工導流設計流量標準按5年一遇設計,相應洪水流量為2080m3/s。攔河閘施工導流方案採用右岸隧洞導流、斷流圍堰全年施工的方案。

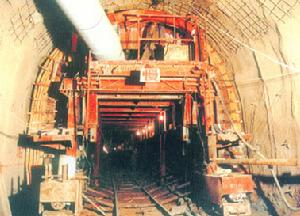

主體工程量
土石方明挖57萬m3;石方洞112萬m3;混凝土47萬m3,鋼筋16450t;鋼板1385t;回填灌漿11萬m2;固結灌漿4萬m。
施工歷史

本電站於1991年列入國家年度基本建設開工項目。工程總投資6.78億元(包括暫列的輸變電工程投資0.5億元),由中國華能集團公司、國家能源投資公司及四川省阿壩州人民政府合資建設,並共同組建四川華能太平驛水電站工程管理局,對工程建設負全部責任和履行業主職責。工程由成都勘測設計院承擔技術施工設計階段(含招標檔案的編制)的勘測設計工作。工程實行監理制,經招投標確定中國水利水電建設工程諮詢公司成都分公司承擔工程監理工作。施工單位的選擇,均採用招投標或議標的方式確定,現已明確桃關溝砂石料系統和導流工程由集團公司水電十局承擔,引水隧洞工程由鐵道部隧洞工程局中標。
震後修復

距成都市97公里,位於汶川縣境內的太平驛水電站是岷江幹流上游梯級規劃開發的第二座徑流引水式電站,電站裝機4台,單機容量6.5萬千瓦,總裝機容量26萬千瓦,年設計發電量16.87億千瓦.小時。由於電站距離震中地區映秀鎮上游僅9公里,地震中,太平驛水電站大壩、廠房、發電機組、輸電線路等遭受重創,尾水出水口被徹底封堵,水淹到發電機層以上60厘米,導致4台水輪發電機組被水淹沒,淹沒時間超過40天。對此,許多專家認為整個恢復重建工作量很大,同時難度更大。如果沒有專業隊伍和強大的技術支撐,要恢復重建太平驛水電站真還有些困難。
為了早日走出困境,四川華能在決定聯手技術力量雄厚的中國水利水電第七工程局共同攻克水電站恢復重建難關的同時,太平驛電站也從2008年下半年開始陸續對1號至4號水輪發電機組進行A級檢修恢復發電,工程已於2008年9月1日開工。專家介紹,首台3號機組恢復生產工期約為100天,目前需對3號發電機的定、轉子鐵芯、線圈及其引流線進行更換。
負責恢復重建的工程技術人員表示,為使電站恢復重建嚴格符合要求,恢復重建將按照A級檢修形式參照原國家經濟貿易委員會發布的《發電企業設備檢修導則》的有關項目要求進行。專家稱:A級檢修是對發電機組進行全面的解體檢查和修理,A級檢修能夠最大限度地保持、恢復或提高設備性能。
