建設歷程
2013年4月,南京捷運S9號線(即寧高城際二期)土建工程已經主管部門批准建設,即將開工建設。
2013年10月31日,南京捷運S9號線工程環境影響評價第二次公示。
2014年1月6日8點16分,捷運S9號線TA06標正式開建。
2014年5月28日,捷運S9號線項目左線盾構機吊裝下井。
2014年6月11日,捷運S9號線土建工程首件U型梁TA02標秣陵梁場成功澆築,這是捷運S9號線全線第一片U型梁,標誌著捷運S9號線土建工程制梁工作大幕正式開啟。
2014年6月15日上午,捷運S9號線TA01標左線盾構機勝利始發,標誌著捷運S9號線TA01標進入盾構施工階段。
2014年7月3日,捷運S9號線兩台龍門吊組裝完成。
2014年8月15日,捷運S9號線TA01標項目部盾構區間左線首推100環順利通過驗收。
2014年9月26日上午,捷運S9號線高淳特大橋第一片450噸預製梁順利架設成功。
2014年11月11日下午4時,捷運S9號線TA02標項目部率先成功架設全線第一片U形預製梁。
2014年11月24日,捷運S9號線項目路基部分已完成土方填築51850方,剩餘31000方。
2014年11月30日,捷運S9號線項目石臼湖特大橋主橋輕軌箱梁順利合龍,至此捷運S9號線跨石臼湖段向全線貫通又邁進了堅實的一步。
2015年8月24日,捷運S9號線工程的兩個最大單體(組合廠房和綜合樓)基礎施工全部完成,標誌著該工程正式進入主體施工關鍵階段。
2015年11月7日18時6分,捷運S9號線TA01標左線盾構機經過長達2390米的掘進破土而出,標誌著左線盾構隧道的順利貫通。
2016年1月29日,捷運S9號線工程測量、軌道施工及監理招標。
2016年3月14日,捷運S9號線祿口新城南站(現名翔宇路南站)至高淳段工程(安裝、裝修、軌道)質量檢測招標。
2016年6月15日,《南京捷運寧高城際軌道交通二期(即捷運S9號線)車站站名命名方案》公示。
2016年11月13日上午,捷運S9號線左線短軌實現順利貫通,標誌著南京捷運S9號線軌道施工進入到了最後衝刺期。
2016年12月30日,捷運S9號線高架38#桿位處,中鐵電氣化局捷運S9號線項目部成功立下接觸網第一桿。
2017年1月17日上午,捷運S9號線車輛開工儀式在浦鎮車輛廠舉行,標誌著捷運S9號線的車輛製造正式開始進入實施階段。
2017年6月9日,捷運S9號線供電系統接觸網01標工程(翔宇南站至明覺站)順利通過實體工程和分部分項工程驗收,是該線路眾多機電和設備系統施工安裝單位中首家通過驗收的標段。
2017年6月26日,捷運S9號線首列車交付高淳車輛段。
2017年6月30日,捷運S9號線紀實宣傳片拍攝製作項目招標,內容主要涉及拍攝、製作捷運建設過程的特色、亮點及主要成效等諸多內容,用於項目竣工驗收和試運營評審會播放,以及新線宣傳及資料留存等。
2017年7月8日,捷運S9號線接觸網工程冷滑工作圓滿完成。
2017年7月9日,捷運S9號線一次性全線送電成功,全線開通運營步入倒計時。
2017年7月10日,捷運S9號線全線首次熱滑工作圓滿完成,列車以最高130千米/時的速度成功穿越石臼湖大橋,熱滑試驗的順利完成為即將開始的聯調聯試奠定了堅實基礎。
2017年9月15日,捷運S9號線正式開始進行為期3個月的空載試運行。
2017年11月1日,寧高城際軌道交通二期工程(即南京捷運S9號線)通過了項目工程驗收。
2017年12月15日,捷運S9號線正式通過工程竣工驗收。
2017年12月17至20日,捷運S9號線將召開試運營基本條件評審會。
2017年12月20日,南京市捷運指揮部發布公告,捷運S9號線已完成竣工驗收和開通試運營評審。
2017年12月30日,南京捷運S9號線正式開通試運營。
線路站點
車站列表
站名 | 車站形式 | 換乘車站 | 有無衛生間 |
翔宇路南站 | 高架二層雙島式 | 南京捷運S1號線(運營中) | 站廳有 |
銅山站 | 地下一層側式 | 站台有 | |
石湫站 | 高架二層側式 | 站台有 | |
明覺站 | 高架三層側式 | 暫無 | |
團結圩站 | 高架三層側式 | 暫無 | |

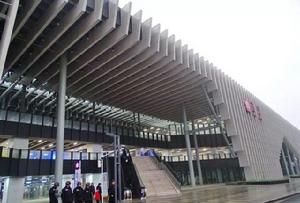

高淳站 | 高架三層側式 | 站廳有 | |
註:換乘線路欄中粗體部分為現有換乘。(截至2018年底) |
站位命名
站名 | 站位及命名理由說明 |
翔宇路南站 | 位於翔宇路南端,與既有S1機場線換乘,以所處道路的相對方位命名。 |
銅山站 | 位於江寧區銅山社區區域,保護歷史地名,宣傳地名文化,反映了當地歷史、地理等特色,且無重名。 |
石湫站 | 位於溧水區石湫街道區域,保護歷史地名,宣傳地名文化,反映了當地歷史、地理等特色,且無重名。 |
明覺站 | 位於溧水區明覺社區區域,保護歷史地名,宣傳地名文化,反映了當地歷史、地理等特色,且無重名。 |
團結圩站 | 位於寧高新通道上,在高淳城北約7千米,該位置距離集鎮和城區都較遠,歷史上是個圩區,稱為“團結圩”,家喻戶曉,無歧義,能有效發揮城市標識的指引作用。 |
高淳站 | 位於高淳城北商務區,固城湖北路與鳳山西路交叉口南側固城湖北路下,西側為高淳綜合交通樞紐,包括長途汽車站、公車站、旅客服務中心等,符合地標特點。 |
參考資料來源 |

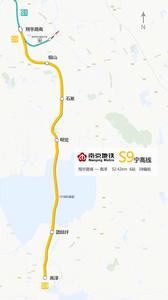

線路走向
南京捷運S9號線北起翔宇路南站,沿將軍路、溧馬高速、S243、寧高新通道、固城湖路、蕪太路(S239)、東石固路沿線布置。跨石臼湖時三座大橋並肩在其一,中間是捷運跨湖的橋樑,兩邊的橋是寧高新通道的道路,至團結圩站後繼續往南,南至高淳站。
運營情況
運營時刻
南京捷運S9號線採用單一交路的運行模式,單趟運營時間約36分鐘。
站名 | 往高淳 | 往翔宇路南 | ||
首班車 | 末班車 | 首班車 | 末班車 | |
翔宇路南站 | 06:00 | 22:00 | 06:35 | 22:35 |
銅山站 | 06:06 | 22:06 | 06:27 | 22:27 |
石湫站 | 06:12 | 22:12 | 06:22 | 22:22 |
明覺站 | 06:20 | 22:20 | 06:15 | 22:15 |
團結圩站 | 06:30 | 22:30 | 06:04 | 22:04 |
高淳站 | 06:35 | 22:35 | 06:00 | 22:00 |
客運流量
根據第三方諮詢單位所做的客流預測,開通初期,捷運S9號線日均客運量預計約0.98萬乘次,日均出行量約0.57萬人次。2017年12月30日,南京捷運S9號線開通首日客運量3.1萬人次。2018年1月1日,捷運S9號線客流達4萬人次,是截至2018年底前的最高單日線路客運量。
據捷運部門統計,2018年的大年初一、初二、初三這三天,S9線每天的客流量都在1.3萬到1.6萬人次,帶動了主城區與高淳地區之間的往來。
設備設施
車輛設施

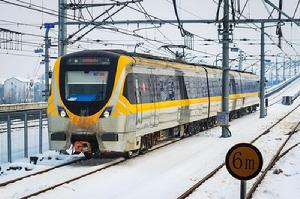

南京捷運S9號線採用寬體鼓形B型捷運列車,行走制式為鋼輪鋼軌,軌距為1.435米,採用1動2半動半拖方式編組,共配車12列36輛(截至2018年底)。每一列車有3節編組,每節長19米、寬2.88米、高3.8米,每節車廂每側各3扇塞拉式車門,單節載客量240人,整列載客量720人,最高運行時速120千米/時。車身顏色為明黃色主色調、銀色裙邊、黑色窗框勾邊。
捷運S9號線列車為鋁合金車體,座椅擺放和其他線路有所不同,考慮到車速較快且客流量相對較小,座椅設計成了2+2的模式。
運行系統
南京捷運S9號線首次採用LTE車地無線系統,採用LTE作為城市軌道交通車地無線傳輸技術,可保證列車高速下列車監控信息、多媒體信息的高速率、高質量傳輸,為改善南京捷運乘客環境、提升運營安全與效率提供有利保障。
服務設施
綜合業務點:高淳站(服務時間為:08:00-11:30;12:00-17:30)
自助營業機:全線車站均設有(服務時間為各捷運站運營時間)
註:充值網點提供充值服務和購買充值卡服務;綜合服務點提供充值、售卡、學生卡辦理和年檢、過期卡激活、記名卡掛失、市民卡開卡等業務。
主要工程

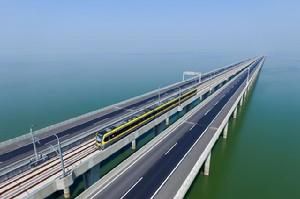

南京捷運S9號線建設初期難度較大,因溧水明覺到高淳團結圩需要跨越石臼湖,原設計路線從石臼湖中間建橋穿過,引起了專家對石臼湖地區生態環境的擔憂。石臼湖是南京面積最大的湖泊,總面積約33萬畝,各類動植物資源豐富,鳥類有150多種,也是小天鵝的重要棲息地,建橋肯定會對這裡的生態造成很大影響。因此,石臼湖特大橋工程二度環評公示內容採納了一些保護生態建議,如為了不打擾鳥兒,全線採用低噪聲路面,設禁鳴標誌;設立人為活動限制區域,禁止市民在鳥類越冬期進入鳥類棲息地;拆除石臼湖東岸的部分圍網,擴大鳥類活動範圍;對濱岸植被進行適當修復。環評結論認為,通過以上措施,該項目對石臼湖水體水質的影響輕微,聲環境影響可以接受,工程對敏感鳥類棲息地總體上不會產生破壞性影響。
文化特色
南京捷運S9號線車站裝修設計主體定位是“雅·趣”,全線車站造型通過現代的施工工藝和材料,選取統一的江南民居特色的花窗和屋頂等江南建築元素,造型簡潔輕盈,風格統一,從遠處望去就像點綴在連綿青山和湖面旁的江南民居小屋,很好的詮釋了“古韻新城”這一設計理念。
價值意義
南京捷運S9號線串聯起江寧區南部、溧水區西部、高淳區北部,創建了南京主城區內外便捷的交通條件,縮短了主城與高淳的交通通行時間,加強城市內外聯繫,完善捷運線網功能,充分發揮軌道交通作用,使高淳區融入“南京主城1小時都市圈”,同時對促進高淳區發展具有重要意義,大大縮短高淳區和南京主城區的時空距離。
南京捷運S9號線聯繫了石湫新市鎮和淳溪新城,是南京主城區與高淳的快速聯繫通道,是南京市郊軌道交通延伸與補充,完善了區域路網結構,是寧高新通道內的公共運輸骨幹線路,主要承擔南京主城區與高淳的交通聯繫,構築南京市內各區之間軌道交通聯繫的重要通道。捷運S9號線的開通,使南京成為中國第一個區縣全部開通捷運的城市,南京捷運線網覆蓋全市所有的市轄區。
