分期導流stagediversion
簡介

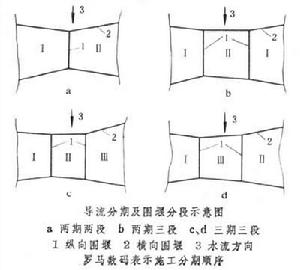

分期用圍堰將河床分段圍護,使河道水流通過被圍堰束窄的部分河床或導流泄水建築物下泄的施工導流方式。分期導流多用於河谷開闊,河道有分岔,河中有島礁、河心洲等有利於修建縱向圍堰的地形條件。通常多分兩期導流,有時分三期(見圖)、四期導流。兩期兩段導流是第一期先圍一岸,河水通過另一側被束窄的河道宣洩。第二期圍護另一岸,水流通過第一期修建的泄水建築物或梳齒、廠房、船閘等處宣洩。
採用兩期三段時,第一期先圍兩岸,河水從河道中部宣洩。第二期再圍中部。對於第一期圍堰布置要根據河床的寬度,水文、地質和地形條件,樞紐布置,施工總進度,一、二期內工程量的均衡性,場內外交通,施工期通航、放筏、漂木以及儘早發揮發電效益等因素綜合分析確定。
原則
對於圍堰的平面布置需考慮:①第一期圍堰布置在水深較淺、覆蓋層較薄、有利於修建縱向圍堰的地形處,應能在一個枯水期建成。②束窄後的河床或導流底孔泄流時,具有良好的流態及水力學條件,防止沖刷圍堰基礎和減少防護工程量。③第二期工程的縱向圍堰,儘量與第一期縱向圍堰結合。④上、下游橫向圍堰軸線的選擇要考慮運輸道路、基坑開挖與排水、圍堰接頭等因素。中國葛洲壩水利樞紐位於長江三峽出口,河床開闊,河中有葛洲壩和西壩兩個江心洲,並有全年通航要求,適於採用分期導流。第一期利用葛洲壩灘地,先圍左岸二江和三江部位,修建泄水閘、二江電站、三江船閘等,江水由大江宣洩。第二期在大江上、下游圍堰內修建大江廠房、船閘及沖沙閘,江水由二江泄水閘、沖沙閘宣洩,並利用二期圍堰提前擋水發電。
