北段
貴陽城市軌道交通S2線北段點分別為:

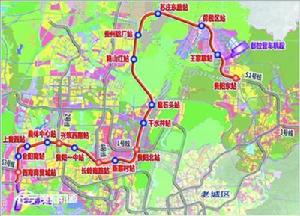

貴陽東站→王家寨站→保稅區站→蘇莊東路站→貴州鋁廠站→艷山紅站→黑石頭站→乾水井站→貴陽北站(1號線換乘車站)→新寨村站→長嶺南路站→龍潭灣站→興筑西路站(2號線換乘車站)→奧體中心站→上麥西站→金陽南站→西南商貿城站
貴陽城市軌道交通S2線工程線路全長32.55公里, 共 設車站17座(建設規劃為16座車站,本次工可在雲潭南路和興筑西路路口增設奧體中心站),均為地下車站,平均站間距1.89公里,最大站間距:4730米,最小站間距:841米,其中共5座換乘站。 在王家寨站附近設都拉營車輛段,在西南商貿城站附近設龍昌停車場。
貴陽城市軌道交通S2線工程線路起於高鐵貴陽東站,沿規劃138縣道向北敷設,經綜合保稅區後折向西上跨川黔鐵路、下穿在建渝黔鐵路、鹽沙大道、貴遵高速公路和G210國道,於蘇莊東路路口設蘇莊東路站,出站後線路拐向南沿南海路走行,經貴州鋁廠、艷山紅村、長坡嶺森林公園及俊發城後線路行至高鐵貴陽北站,設貴陽北站與1號線換乘,出站後穿過益佰製藥地塊進入黔靈山路和興築路敷設,於長嶺南路路口設長嶺南路站與4號線換乘,於誠信南路路口設興筑西路站與2號線換乘,出站後沿興筑西路向西繼續前行,經萬花城地塊後線路折向南進入賓陽大道敷設,於西南商貿城附近設一期工程終點站西南商貿城站。
貴陽軌道S2線一期北段工程將於2017年底開工。2017年5月22日貴陽軌道S2線一期北段工程初步設計已通過專家評審。S2線一期北段工程採用最高時速100km/h的車輛,工程計畫2017年12月開工,2022年6月底試運營,總工期約4.5年。
南段
貴陽城市軌道交通S2線南段站點從北至南分別為:
龍昌站→石關村站→清鎮一中站→大窩凼站→栗山路站→董家田站→清鎮東站→杉木村站→天河潭大道站→金馬中路站(S1號線換乘車站)→湖潮站→天馬街站
貴陽城市軌道交通S2線南段工程,該工程從天馬街站到西南商貿城站,線路長30.6公里,總投資168.91億元。
