簡介
紅沿河核電站是位於中國遼寧省大連市瓦房店紅沿河鎮(原名東崗鎮)的壓水堆核電站,也是中國東北地區第一座核電站。
紅沿河核電站一期工程包含4台百萬千瓦級核電機組,其總年發電量約為300億千瓦時,超出大連市2012年全社會用電量287億千瓦時的水平,約占遼寧省2012年全社會用電量的16%。遼寧紅沿河核電站併網發電後,預計將最佳化遼寧地區電力供應結構,實現節能減排,改善空氣和水質量:與同等規模的火力發電項目相比,紅沿河核電站一期工程4台機組全部投入運行後,每年減少標準煤消耗約1000萬噸,分別減少二氧化碳、二氧化硫、氮氧化物排放2400萬噸、23萬噸、15萬噸,相當於植樹造林6.6萬公頃。
地理位置
遼寧紅沿河核電站位於遼寧省大連市瓦房店紅沿河鎮,地處瓦房店市西端渤海遼東灣東海岸,廠區三面環海,一面與陸地接壤。廠址東距瀋大高速公路33k,距瓦房店市火車站約50km;南距大連港110km;東北距海城160km,距瀋陽270km。
技術背景

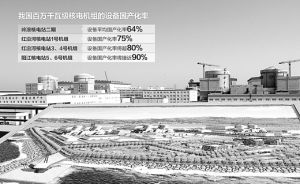

紅沿河核電站確定了自主設計、自主製造、自主建設、自主營運的基本原則。其中明確提出,一期工程4台百萬千瓦級機組中,1號和2號機組國產化率為70%,3號和4號機組國產化率為80%,全部關鍵設備的國產化率為85%,成為中國核電站建設的示範項目。
遼寧紅沿河核電站工程採用CPR1000技術方案,CPR1000全稱中國改進型壓水堆核電技術,是中國核動力研究設計院與中廣核合作在法國法瑪通M310技術版本基礎之上,改進並擁有自主品牌的核電技術。
建設運營
遼寧紅沿河核電站工程由遼寧紅沿河核電有限公司建造和經營,工程建設和投運後前五年的運營,由中廣核集團公司為主負責,中國電力投資集團公司全面參與。項目由中廣核工程有限公司負責工程建設、中廣核工程設計公司牽頭負責工程設計,設備製造由國內企業為主負責。
遼寧紅沿河核電有限公司於2006年8月28日在大連市工商行政管理局註冊成立。該公司由中國廣東核電集團公司、中電投核電有限公司、大連市建設投資公司按照45:45:10的股比投資486億元組建的,負責遼寧紅沿河核電廠一期四台百萬千瓦級核電機組的建設和運營。紅沿河核電有限公司公司承擔項目建設的最終責任,包括項目的六大控制和建成後的運營管理。
開工建設二期項目
2014年8月19日,中國政府網站發布《國務院關於近期支持東北振興若干重大政策舉措的意見》(下稱《意見》)稱:最佳化東北地區能源結構,開工建設遼寧紅沿河核電二期項目。
紅沿河核電二期擬建設2台ACPR1000核電機組。
2010年,紅沿河二期工程獲得國家發改委批覆開展前期工作,同年,可行性研究報告通過審查,規劃建設2台百萬千瓦級核電機組。
2013年底,中廣核向環境保護部報送了《遼寧紅沿河核電廠二期工程(5、6號機組)環境影響報告書(建造階段)》。
機組類型
機組 | 類型 | 開始建造 | 開始運行 | |
---|---|---|---|---|
一期工程 | ||||
1號機組 | CPR-1000 | 2007-08-18 | 6 June 2013 | |
2號機組 | CPR-1000 | 2008-03-28 | 2014 | |
3號機組 | CPR-1000 | 2009-03-15 | 2014 | |
4號機組 | CPR-1000 | 2009-08-15 | 2014 | |
二期工程 | ||||
5號機組 | CPR-1000 | |||
6號機組 | CPR-1000 |

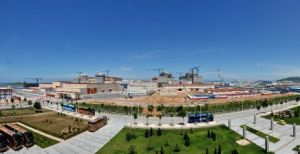

大事記
2005年12月15日,中國廣東核電集團公司、中國電力投資集團公司、大連市建設投資公司共同簽署了《遼寧紅沿河核電項目一期工程合作框架協定》
2006年1月8日,遼寧紅沿河核電有限公司(籌)掛牌成立
2006年6月28日,1號機組核島負挖開工2006年4月3日,國家發改委發文同意遼寧紅沿河核電一期工程開展前期工作
2006年8月22日,中國廣東核電集團公司、中電投核電有限公司、大連市建設投資公司簽署了遼寧紅沿河核電有限公司投資契約
2006年8月28日,遼寧紅沿河核電有限公司在大連市工商局註冊成立
2006年10月20日,遼寧紅沿河核電有限公司基地安全管理委員會成立
2006年11月28日,1號機組核島負挖工程竣工
2006年12月15日,1號機組常規島負挖工程開工。
2007年1月4日,國家發改委同意紅沿河核電一期工程按4x100萬千瓦機組開展前期工作。
2007年6月15日,國家環保總局批覆了遼寧紅沿河核電一期工程3、4號機組環境影響報告
2007年8月9日,公司與中廣核工程有限公司在大連簽署《遼寧紅沿河核電廠一期工程建設委託框架協定》
2007年8月14日,遼寧紅沿河核電一期工程完成項目核准
2007年8月15日,1、2號機組獲國家核安全局頒發的《建造許可證》
2007年8月18日,遼寧紅沿河核電一期工程主體工程開工
2008年3月12日,1號機組常規島土建工程開工。
2008年3月28日,一期工程部分關鍵設備供應契約及三大安裝工程契約簽約
2008年3月28日,2號機組核島開工
2008年4月11日,公司與中科華核電技術研究院簽訂《信息技術專業化支持與服務專項契約》和《專家技術支持服務契約》
2008年4月15日,重件碼頭工程開工
2008年4月29日至30日,一期工程初步設計(技術部分)獲原則通過
2008年6月9日,2號機組常規島主體工程開工
2008年6月15日,一期工程PX聯合泵站開工
2008年9月26日,紅沿河核電廠常規島檢修及BOP運維研討會在核電大廈召開
2008年10月10日,紅沿河核電廠一、二號機組首爐料天然鈾採購專題會在核電大廈召開
2009年2月23日,遼寧紅沿河核電廠一期工程三、四號機組建造許可證頒證儀式在核電大廈隆重舉行。
2009年3月7日,遼寧紅沿河核電三號機組核島主體工程開工
2009年6月8日,紅沿河核電一號機組核島安裝工程正式開工
2009年8月15日,紅沿河核電1號機組穹頂吊裝暨4號機組主體工程開工儀式成功舉行
2009年10月27日,遼寧紅沿河核電一期首爐料燃料組件採購契約正式簽署
2009年12月19日,紅沿河公司與中廣核鈾業公司在核電大廈簽署紅沿河核電一期工程核燃料長期供應框架協定
2010年5月7日,紅沿河核電廠二號機組核島穹頂吊裝成功。
2010年5月31日,國家發改委同意紅沿河核電廠二期工程開展前期工作
2010年7月28日,紅沿河核電二期基礎工程開工儀式隆重舉行。
2010年9月17日,紅沿河一號機組第一台蒸發器順利就位,
2010年11月13日,紅沿河第二台蒸汽發生器(SG2)在核島廠房20米平台成功實現翻轉,並順利就位於蒸汽發生器房間
2010年11月14日,紅沿河核電廠1號機組發電機定子順利吊裝就位
2010年11月19日,紅沿河核電站1號機組裝卸料機安裝完成,提前41天完成二級里程碑。
2010年12月7日,紅沿河核電廠2號機組除氧器兩段筒體順利吊裝就位。
2010日12月30日,紅沿河1號機組圓滿完成壓力容器翻轉就位工作。
2011年2月25日,紅沿河核電站一期工程泵站進水成功。
2011年8月28日,紅沿河1號機組一環路首台主泵電機順利吊裝就位。
2011年9月12日,紅沿河核電核島安裝工程4號機組環吊中央拱架及自備檢修拱架順利吊裝就位,標誌著4號機組環吊部件安裝工作中大件吊裝工作全部完成。
2011年9月28日,紅沿河一期具備冷試條件。
2011年10月18日,紅沿河一期核島安裝工程3+8號機組(3號機組+公共部分)第一個水壓試驗取得成功。
2011年10月31日,紅沿河一期2號機組2DB廠房柴油發電機組吊裝順利完成。
2011年11月16日,紅沿河核電2號機組第二台蒸發器吊裝就位。
2013年2月17日,1號機組首次併網成功,標誌著該機組正式進入併網調試階段,具備發電能力。
2013年6月6日,隨著1號機組完成168小時試運行,紅沿河核電站正式進入商業運行階段。
2014年10月27日,3號機組首次達到臨界狀態,標誌著該機組正式進入帶功率運行狀態。
2015年2月17日,遼寧紅沿河核電站5、6號機組正式在國務院辦公廳會議上獲得核准,走完了政府核准層面所有的程式。
2015年3月29日,紅沿河核電站5號機組正式開工建設。至此,中廣核在建核電機組達到14台,裝機容量達1662萬千瓦。
2015年7月24日,紅沿河核電站6號機組正式開工建設,這是3月29日5號機組開工之後,紅沿河核電站年內開工的第二台核電機組。
建設意義
紅沿河核電站的建設,對促進低碳經濟發展、節能減排目標實現、產業結構調整等,都有著重要的現實意義。據悉,同等規模的燃煤電站相比,紅沿河核電6台機組全部投產後,每年將少消耗原煤約1600萬噸,少向大氣排放二氧化碳約4400萬噸,二氧化硫約22萬噸,氮氧化物約18萬噸。其中,僅一年減少排放的二氧化碳量,就相當於近29萬公頃森林的吸收量。
