項目建設規模
福建三明核電廠規劃建設裝機容量4×1000MW級壓水堆核電機組,一次規劃分期建設,並留有擴建餘地。其中一期工程建設2×1000MW級壓水堆核電機組,技術方案暫按建設二代加改進型核電機組考慮。建設時間
一期工程1號機組擬於2011年11月開工建設,建設期為60個月;2號機組擬於2012年9月開工建設,建設期為60個月,並計畫分別於2016年11月和2017年9月投入商業運行。項目業主
中國核工業集團公司、福建投資開發總公司及三明市人民政府三方共同出資建設,由中國核工業集團公司控股。一、建設地點:將樂縣高唐鎮上坊村。
二、建設規模與股份構成
該項目擬建設總裝機3740MW,分二期建設,項目總投資約800億元人民幣。其中一期工程裝機2×870MW,由中核集團、福建投資開發集團公司、三明市國有資產投資經營公司三方按51%:40%:9%的出資比例合作開發。
三、項目前期工作進展情況

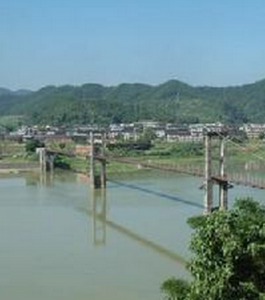

福建三明核電項目2007年5月編制完成《三明核電廠址踏勘報告》並向原國家環保總局報備。2008年3月,中咨公司審查通過《三明核電項目廠址選擇報告》。2008年6月,中咨公司審查通過《三明核電項目初步可行性研究報告》。2008年7月,福建省發改委、中國核工業集團公司分別向國家發改委上報了《福建三明核電項目一期工程項目建議書》。2009年8月,示範快堆項目建議書已由中核集團上報國家發改委。2009年10月13日,中俄關於建設示範快堆“預先設計研究契約”已在北京簽署,契約正在按計畫履行中。在廠址現場方面:氣象觀測站和觀測塔已建好;項目可研工作已經全面啟動。
四、項目建設起止年限
項目一期工程建設年限計畫:2011年—2017年。
五、至2009年底完成投資及進展情況
截止2009年底,三明核電已支出初可研階段前期經費約2000萬元,(未包括由中國原子能科學研究院墊付給俄羅斯的中國示範快堆預先設計研究的第一批1500萬元契約款項),此外,三明市、將樂縣兩級政府已投入征地拆遷補償資金約2800萬元(估算)。
六、2010年主要節點目標
(1)項目報批、促批工作。全力爭取省委、省政府及省發改委等有關部門和中核集團等的支持和指導,積極做好與國家發改委、國家能源局的溝通協調,力爭年內取得國家發改委同意項目開展前期工作的答覆函;
(2)公司組建工作,爭取5月份前完成公司組建工作。
(3)項目可行性研究報告編制工作。繼續開展氣象觀測、水文觀測等長周期專題研究,全面開展可研階段的其餘32個專題研究,年底前力爭完成安評、環評報告和可行性研究報告的初步編報工作。
(4)對俄合作方面工作。加快推進中俄合作談判進程,6月份完成預先設計研究報告的編制及審查工作,力爭下半年啟動技術設計契約談判等相關工作。
