朔州高鐵

朔州高鐵

新建朔州高鐵是大西高鐵的一部分,初期運行250km/h,預留350km/h提速條件,2016年8月開工,預計2020年建成通車,朔州東站離市區10km。朔州高鐵(大同至原平鐵路客運專線)是國家《中長期鐵路網規劃》中“八縱八橫”高速鐵路網的重要組成部分,北接大同,南連忻州,縱貫晉北,新建線路147.15公里,沿線新建懷仁東、應縣西、山陰南、朔州東、代縣西五座客運車站,鐵路等級為高速鐵路,項目總投資171億元,建設工期四年半。

基本信息

項目背景

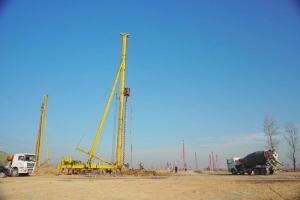

朔州高鐵朔州高鐵
工程位於山西省朔州市、忻州市。途徑朔州市懷仁縣應縣山陰縣、朔城區,忻州市代縣、原平市。

本項目北端在大同地區連線在建的大張高鐵以及規劃的集大客專,形成蒙西至山西旅客交流主通道和與華東、中南交流重要通道,以及山西與北京交流的輔助通道;南端與既有大西客專原平至太原段連通,全線貫通大西客專,成為晉北地區與山西省內各地交流的主通道,以及晉北與華東、中南、西南、冀中南旅客交流主通道。項目建成後將形成華北北部地區的快速鐵路客運網。

線路走向

新建大同至原平鐵路客運專線,由在建大張鐵路預留大西客專終點處引出,折向西南並行韓原鐵路引入既有懷仁東站。出站後繼續沿韓原鐵路、二廣高速公路之間走行,進入應縣境內,設定應縣西站。出站後上跨榮烏高速向西南走行,上跨211 省道和河陽大道

後設山陰南站。繼續沿北同蒲鐵路西行,上跨朔州繞城高速公路後折向南,設朔州東站,出站後線路向東南進入恆山隧道,進入忻州市境內。出隧道後線路沿北同蒲鐵路東側西南走行,設代縣西站,出站後繼續向南走行接大西客專遠期預留線同期實施位置DK152+600 至設計終點(樊家莊線路所)。

線路先後經過朔州市懷仁縣、應縣、山陰縣、朔城區,忻州市代縣、原平市,新建線路長度約147.3km。

工程建設

主要工程

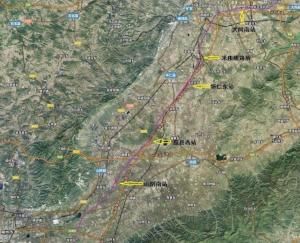

朔州高鐵朔州高鐵
下米莊(不含)至樊家莊段(含):CK185+525(大張高鐵設計終點)~CK332+779,新建正線長約147.3km;新建車站5 座,均為中間站;正線共有路基長度約15.6 m,占線路總長度約10.6%,橋樑新建大同至原平鐵路客運專線長度約116.7m,隧道長度約15.0km。

工程不設動車設施,依託大同南動車存車場。應縣西和朔州東設綜合維修工區,共2 處。懷仁東、山陰西和樊家村線路所分別設值守點。不設路橋車間,路橋車間相關業務考慮由大張客運專線設定的陽高南路橋車間承擔。

生活供水站有5 個,分別為懷仁東站、應縣西站、山陰南站、朔州東站、代縣西站。生活供水點6 處,其中線路所1 處。

工程新建3 座AT 牽引變電所,2座分區所,5座AT所。

全線房屋面積總計80312m²,新增定員總計815人。

工程各站利用空氣源熱泵、電採暖,不設定鍋爐

施工組織

全線施工總工期 4.5 年。
