早期規劃
據省發展改革委黨組成員、省以工代賑辦主任鄧長金介紹,新機場場外交通規劃在穩步推進中,即將報省政府審定。省機場集團有限公司相關負責人透露,該規劃提出“構建與市區點對點快速聯繫通道”和“構建多通道、多方式的一體化區域運輸網路”的思路,在新機場與中心城區之間規劃構建點對點快速交通系統,可實現新機場與成都市區30分鐘左右可達的目標。
根據規劃,現在重點建設的是“一高兩快兩軌”,“一高”為成都新機場高速,“兩快”為資三(成都市資陽雁江鎮至三岔湖)和簡仁快線(簡陽-成都天府國際機場-仁壽),“兩軌”為成都天府國際機場-火車南站(成都捷運18號線)、天府國際機場—天府新站—雙流國際機場—溫江區—都江堰(成都捷運19號線)。
按照2015年的規劃思路,19號線線路大致走向為天府國際機場—天府新站—雙流國際機場—溫江區—都江堰。通過定位於市域快線的19號線,新舊兩個機場將實現互聯互通。而在之前,原規劃的新機場線18號線與雙流機場線10號線之間,是通過聯絡線實現互聯互通的。捷運聯絡線就是串聯兩條捷運正線之間的捷運線,一般情況下不會設站。“因存在繞行距離長、服務功能差等原因,目前決定取消聯絡線,而是以19號線實現新舊機場的互聯互通。該線路同時將服務於天府新區、溫江區和都江堰。
線路設定

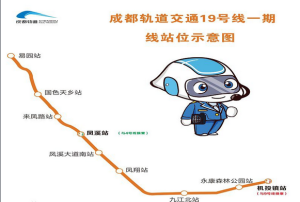

19號線一期工程線路長26.145km,其中高架段長約5.5km,過渡段長約0.5km,地下段長約20.1km,共設車站9座(8座換乘站),其中高架站2座,地下站7座,設永義車輛段及五桐廟停車場。截止目前9座車站全部打圍,1座高架站樁基施工完成,進行承台施工,1座高架站進行樁基及承台施工;3座地下車站土方開挖,4座地下站圍護樁施工;4座風井,3座開挖,2座結構施工;4個高架區間,全部打圍,1個橋樁施工完成,3個進行樁基、承台施工;4段明挖區間,全部打圍,1處主體結構施工,3處土方開挖;永義車輛段開展土方填築及CFG樁試樁工作;全線共20台盾構,目前1台下井組裝。19號線二期起於九江北站(不含),止於天府新站(含),線路主要沿千之門路、西航大道、雙興大道敷設,線路長45.6km,全為地下線,下穿錦江,共設定車站10座,全為換乘站。
最大站間距6525m,最小站間距2405m,平均站間距4.6km。19號線二期設紅河村停車場(與30號線車場共址),設2座主變電所(1座與16號線共享);採用A型車8輛編組,AC25KV供電制式,設計時速140km/h。
站點設定
標準站名 | 行政區域 | 具體點位 | 換乘線路 | |
---|---|---|---|---|
19號線一期(在建) | 金星 Jinxing | 溫江區萬春鎮 | 位於金星村,生態大道與星藝大道交匯口。 | |
黃石 Huangshi | 溫江區萬春鎮 | 位於黃石社區,生態大道與春韻南路交匯口。 | ||
市五醫院 Chengdu Fifth People's Hospital | 溫江區柳城街道 | 位於鳳溪大道北段與慶豐街、麻市街、西鳳街交匯口。 | ||
鳳溪河 Fengxihe | 溫江區柳城街道 | 位於南熏大道與鳳溪大道交匯口。 | 成都捷運4號線 | |
溫泉大道 Wenquan Avenue | 溫江區柳城街道 | 位於新華社區,鳳溪大道南段與溫泉大道交匯口。 | ||
明光 Mingguang | 溫江區湧泉街道 | 位於明光社區,鳳溪大道南段與騎士大道交匯口。 | ||
九江北站 North Jiujiang | 雙流區九江街道 | 位於成新蒲快速通道與星空路四段交匯口。 | 成都捷運17號線 | |
19號線二期(待建) | 龍橋路 Longqiao Road | - | 成都捷運3號線 | |
雙流機場1航站樓站 Terminal 1 of Shuangliu International Airport | ||||
雙流機場2航站樓 Terminal 2 of Shuangliu International Airport | - | 成都捷運10號線 | ||
西航港客運中心 Xihanggang Passenger Transportation Center | - | |||
苟家廟 Goujiamiao | - | |||
物聯大道 Wulian Avenue | - | |||
天保大道 TianbaoAvenue | ||||
小肆溝 Xiaosigou | - | |||
紅蓮村南 South Hongliancun | ||||
天府商務區 Tianfu CBD | - | |||
華興街 Huaxing Street | ||||
天府新站 Tianfu Railway Station | - | 成都捷運18號線 |
建設進展
2017年2月27日,19號線一期工程開工建設;
2017年3月21日,首個主體車站完成打圍;
2017年10月25日,首個橋樑墩身(Y18)順利澆築;
2017年11月29日,首台盾構順利始發。
