成都捷運3號線,是成都市一條西南-東北方向的主幹線捷運,南起高鐵雙流西站,北抵新都城區。一期工程於2012年4月獲批,將於2016年7月底開通運營。二、三期工程於2015年6月獲批,當年9月開建,預計2018年底開通運營。成都捷運3號線是成都市第四條捷運線路,由成都捷運有限責任公司運營。服務於成都市雙流區、武侯區、錦江區、成華區、金牛區、新都區,方便城市南北交通。成都捷運3號線軍區總醫院站至太平園站預計於2016年7月底開通試運營,二、三期均處於建設階段,預計於2018年底開通,開通後各區域聯繫更加緊密,也將會把新都、雙流主城區帶入捷運時代。截至2016年8月,成都捷運3號線運營總長20.35公里,擁有17座車站,其中包含3座兩線換乘站,並擁有北郊車輛段等一個車輛基地。

基本信息

總體規劃

成都捷運3號線 成都捷運3號線
根據2010年5月的《成都捷運3號線“環評報告”簡本》,3號線起於太平園,止於軍區總醫院,途經前鋒路(與6號線換乘)、市二醫院(與4號線換乘)、春熙路(與2號線換乘)、省體育館(與1號線換乘), 駟馬橋(與7號線換乘),與1、2、4號線形成“米”字型網路復蓋中心城區,成都捷運3號線一期工程拿到了“準生證”。2012年4月25日,國家發展改革委正式批覆《成都 捷運3號線一期工程可行性研究報告》,成都捷運3號線一期工程正式開工建設,預計於2015年建成。隨著3號線一期工程可行性研究報告正式獲批和開建,成都捷運將正式步入網路化建設時期。

2015年6月10日,成都市發改委稱,省發展改革委日前下達了《關於成都市捷運3號線二、三期工程(含磨子橋、李家沱站)可行性研究報告的批覆》,同意建設成都捷運3號線二、三期工程。

批覆顯示,成都捷運3號線一期工程增設磨子橋、李家沱站兩個車站。3號線二、三期工程和一期工程增設的磨子橋、李家沱站共投資169.01億元,建設工期為40個月。

2015年6月16日,成都捷運官網發布了《3號線二、三期工程投融資建設項目招商比選公告》(以下簡稱《公告》),《公告》中首次披露3號線二、三期工程計畫於2015年9月30日同步開工建設,計畫2019年1月30日開通試運營,總工期40個月,標誌著3號線二、三期將進入實質性施工階段。

建設規劃

一期工程

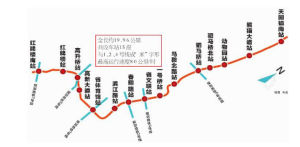

成都捷運3號線一期 成都捷運3號線一期
成都捷運3號線一期工程由東北向西南貫穿城市CBD核心區,起於太平園,經佳靈路由西南向東北方向延伸,然後沿高升橋路繼續向東北面延伸,至一環路附近,再沿一環路向東延伸至人民南路,拐向新南路,最後穿越紅星路、南河、濱江路及東大街,穿過CBD核心區,最後經紅星橋、府河、馬鞍北路、前鋒路、三友路、駟馬橋、動物園、東風渠,抵達 軍區總醫院。3號線一期工程全長20.35km,全為地下線,共設車站17座,主變電2座,北郊車輛段1處,預計2016年7月前開通試運營。

二期工程

二期工程(南延線)主要沿藏衛路、商都路、雙楠大道、武侯大道、三環路、佳靈路敷設,全線設定車站11座全為地下站。起點站到終點站依次為城鐵雙流站(3、10、17號線換乘站)、三里壩站、雙流廣場站、東升站、迎春橋站、航都大街站、龍橋路站(3、15號線換乘站)、雙鳳橋站、武青南路站(3、9號線換乘站)、武侯立交站、川藏立交站。平均站間距1.571km,最大站間距2.776km(龍橋路站~雙鳳橋站),最小站間距0.894km(武青南路站~武侯立交站)。設板橋停車場及主變電站各1座。

2014年7月7日,成都捷運官方網站公布了《成都捷運3號線二、三期工程(含磨子橋站、李家沱站)環境影響報告書簡本》(以下簡稱《簡本》)。《簡本》顯示,成都捷運3號線二、三期工程為捷運3號線的南北延長線。總投資為163.92億元。《簡本》還首次對外公布了南北延線的站點。

南延線上雙流站點最多

二期工程連線市區和雙流,起於藏衛路與永安路交叉口處,沿藏衛路、商都路、雙楠大道、武侯大道、鞋都站三環路敷設至佳靈路接一期工程起點,線路全長約17.235km,全為地下線,設車站11座,設板橋停車場及主變電站各1座。位於雙流板橋村的城鐵雙流站,還能與成綿樂高鐵站同站換乘。

三期工程

三期工程(北延線)連線新都,起於一期工程終點,主要沿川陝路、大件路、蓉都路、新都大道敷設,終於紅星村站,線路全長12.3km,其中高架及過渡段長5.51km,地下段長6.79km,擬設車站9座,其中高架站3座,設紅星主變電所1座,地下站6座,換乘站2座,分別與15、21號線換乘。

全線設定車站9座,其中3座高架站,6座地下站。起點站到終點站依次為天回鎮站(高架站)、回龍站(高架站)、三河站(高架站)、興城大道站(地下站,與21號線換乘)、新都站(地下站)、飲馬河站(地下站)、桂林路站(地下站)、石油大學站(地下站,與11號線換乘)、紅星村站(地下站)。最大站間距2.05km(回龍站~三河站),最小站間距0.803km(石油大學站~紅星村站),平均站間距1.394km。設紅星主變電所1座。

二、三期工程,將在城鐵雙流站、龍橋站、西區大道口站、興城大道站、石油大學站等與10、17、15、9、21、11號線等換乘。計畫2015年9月30日同步開工建設,2019年1月30日開通試運營。

站點設定

期數站點敷設方式月台形式所在區轉乘路線
二期南延線工程雙流西站站地底雙流區10、17
三里壩站
雙流廣場站
東升站
迎春橋站
航都大道站
龍橋路站
雙鳳橋站武侯區
武青南路站9
武侯立交站
川藏立交站
一期工程太平園站7、10
紅牌樓站
高升橋站5
衣冠廟站
省體育館站1
磨子橋站
新南門站
春熙路站錦江區2
市二醫院站4
紅星橋站成華區
前鋒路站6
李家沱站
駟馬橋站7
昭覺寺南路站
動物園站
熊貓大道站
軍區總醫院站金牛區
三期北延線工程植物園站架空新都區
金華寺東路站
三河場站
錦水河站地底21
團結新區站
馬超西路站
鐘樓站
石油大學站15
成都醫學院站

線路運營

成都捷運3號線二、三期工程,將於2018年建成開始試運營,屆時列車運營時間為5:30至23:30,全日運營18小時。
環評檔案指出,成都捷運3號線二、三期工程(含磨子橋站、李家沱站),在成都市新都區、金牛區、武侯區、雙流縣(現更名為雙流區)境內建設,二期工程總投資為約95.3億元;三期工程總投資為約62.4億元,合計約157.8億元,其中環保投資8898萬元。

在行車組織和運營管理上,該工程制式為普通輪軌、B型車系統,列車最高設計運行速度80公里/小時,採用6卡編組;屆時每天開行列車初期65抽、近期93抽、遠期101抽,最大運輸能力為4.38萬人次/小時,列車運營時間為5:30至23:30,全天運營18小時;工程採用直流1500伏架空接觸網的供電方式,地底車站採用複合式月台幕門系統和分散供冷方式。

轉乘站點

同步開通

省體育館站:轉乘成都捷運1號線
春熙路站:轉乘成都捷運2號線
市二醫院站:轉乘成都捷運4號線

建設中

駟馬橋站:轉乘成都捷運7號線
太平園站:轉乘成都捷運7號線成都捷運10號線
高升橋站:轉乘 成都捷運5號線

規劃中

前鋒路站:轉乘成都捷運6號線
迎春橋站:轉乘成都捷運12號線
雙流西站站:轉乘成都捷運10號線成都捷運17號線

列車特點

2014年12月23日,成都捷運3號線首列車正式下線。此批列車突出了綠色環保、以人為本等設計理念。採用B2型不鏽鋼輕量化車體,4動2拖6卡編組,全車定員1460人,最多可載客1880人。成都捷運3號線一期工程大約需要24抽捷運列車,將於2015年陸續運抵。
以蜀錦為靈感的綠色飄帶、車頭造型融入三星堆遺址出土的青銅製品,並配以金沙太陽神鳥圖形。2015年1月11日,成都捷運3號線首抽列車正式下線。整列車設計名為“天府神韻”,設計師將蘊含成都文化的元素融入設計中。車廂內部設計名為“蓉城雅韻”,整體空間色彩以灰色為主色,配合局部的茶色。內部扶手呈現拱形,靈感來源於成都歷史文化景點常見的拱門。
成都捷運3號線捷運車的列車網路控制系統被稱為捷運系統的“大腦和中樞神經系統”,是自主研發的“中國腦”,可顯著降低後期運營維護成本。該列車實現了故障線上即時診斷傳輸和車廠故障自動無線下載功能,是目前國內技術最先進的智慧化捷運列車。
列車車體設計降低了車輛自重,整列車重量相比契約規定減重達到12噸,大大降低了列車的能耗。車體材質選擇上,採用新型不銹鋼車體,免塗裝,更加環保等。每卡車卡設定8套電動內藏門,具有障礙物檢測功能,並可與月台閘門聯動。車內設定多個煙霧感測裝置。列車攝像系統、火災預警系統覆蓋全車,配置滅火器、乘客緊急對講、緊急解鎖裝置、安全錘、緊急制動設備等完善的安全設施。列車地板結構及地板布滿足國際捷運行業最高防火標準要求,可以耐火30分鐘。

建設意義

成都捷運3號線對於緩解中心城區交通壓力,實現東北、西南向交通的暢通有著積極的現實意義。隨著成都捷運3號線工程的建設並投入使用,機動車尾氣的排放量和交通雜訊污染將明顯減少,進一步改善生態環境;同時,推動中心城布局的合理化,也為市中心區和主城區內的工業企業(特別是有污染的企業)逐步遷出和建設城市永久性的生態綠地創造條件,並引導居民出行方式的轉變,大大改善現有客運“畸形”現象。

工程進度

一期補充環境影響報告書
國家環境保護部以《關於成都捷運3號線一期工程補充環境影響報告書的批覆》(環審[2014]214號)批覆了《成都捷運3號線一期工程補充環境影響報告書》,為捷運3號線一期工程開通試運營奠定了基礎。
3號線上修違建被強拆
成都規劃局執法監督局接到民眾舉報,位於天回鎮南站工程的規劃線上有一處1400平方米的違法建築。
依照相關程式,該局2014年10月11日會同金牛區相關部門,對成都駿業商貿有限責任公司在天回鎮大灣社區4組修建的約1400平方米的違法建設實施強制拆除,確保了3號線天回鎮南站工程的順利推進。
全線站點封頂
2014年6月19日,隨著高升橋站,軍區總醫院站雙站同日封頂,比封頂節點目標提前了11天。雙站封頂標誌著成都捷運3號線一期工程17個車站全部實現主體結構封頂。
車輛制動系統鑑定完成
2014年10月24日,公司組織相關部門人員參加了3號線車輛制動系統首件鑑定。參會各方從檔案資料、現場試驗等各方面對制動系統進行了討論和鑑定,最終一致認為3號線制動系統滿足契約要求的各項指標性能,鑑定結果為通過。
3號線通車進入倒計時階段
2016年3月18日,成都捷運3號線一期正式拉開綜合聯調。捷運3號線一期綜合聯調預計到6月底,另外在4月中旬將開始空載試運行,空載試運行結束後,通過試運營安全評估,3號線一期工程將正式進入載客試運行。
3號線開始空載
2016年4月16日, 成都捷運3號線一期開始空載。捷運3號線一期空載時間是3個月,持續到2016年7月16日。預計7月底試運行。
正式運行
2016年7月27日,經過歷時4年多的建設與運營籌備,成都市第四條捷運線路3號線一期工程正式亮相。

工程影響

為了控制和減小噪聲對周圍環境的影響,應選用低噪聲設備,強化吸聲、消聲措施;架空段全段預留聲屏障設定條件,並在既有敏感點三河中學及萬科雙水岸處增設全封閉聲屏障(長度分別為220米、150米),其餘設定3米高聲屏障(共12315平方米)。

為控制和減小震動對周圍環境的影響,板橋村、江安河村、和蓉都大道南一段408號等3處震動敏感點,需要採取特殊減震措施(總計2660延米),對藏衛路北四段12-86號、王府花園、新三鑫苑、海棠金宇等4處震動敏感點,需要採取高等減震措施(共640延米),對華興苑、大成公寓、陝西街12號等15處震動敏感點,需要採取中等減震措施(共3930延米)。

爭議事件

2017年3月21日,成都捷運官方微博發布《保障捷運運營安全成都軌道集團全面排查相關電纜》,對網友的訴求進行回應,回應稱,成都捷運通過排查,已運營的3號線一期、在建的4號線二期和7號線部分400V低壓供電標段採用了陝西奧凱電纜(7號線仍有部分標段還未安裝);還未開始安裝電纜的1號線三期、有軌電車蓉2號線部分項目計畫使用該品牌電纜,暫未供貨。

成都捷運

成都捷運1號線 大豐↔南豐村↔鳳凰山↔八里橋↔升仙湖(紅花堰)↔火車北站5↔人民北路6↔文殊院(文武路)↔騾馬市4↔天府廣場2↔錦江賓館↔華西壩(小天竺)↔省體育館3↔倪家橋↔桐梓林↔火車南站7↔高新(南三環)↔行政中心(新益州)6↔孵化園↔海洋公園↔世紀城↔迎賓路↔正東街↔華陽廣都街
註:括弧內為原名;括弧外為正式站名
成都捷運2號線 石牛村車輛段↔郫縣西↔郫縣東↔紅光鎮↔犀浦西↔犀浦東↔萬福村↔土橋↔茶店子客運站↔黃忠小區↔蜀漢路東↔中醫附院4&5↔人民公園↔天府廣場1↔春熙路3↔東門大橋↔牛王廟6↔牛市口↔五福橋↔沙河鋪7↔大觀立交↔東洪路↔十洪路↔柳樹村↔大面鎮↔龍泉廣場↔龍泉東站
成都捷運3號線 新都紅星站↔新都鐘樓↔三河場↔天回鎮↔陸軍總醫院↔川陝立交↔駟馬橋5↔李家沱6↔遊樂園↔紅星路4↔春熙路2↔新南門↔磨子橋↔省體育館1↔衣冠廟↔高升橋5↔紅牌樓↔佳靈路7↔武興路↔金興路↔接待新區↔雙流廣場↔板橋南車輛段
成都捷運4號線 溫江科技園↔溫江公園↔湧泉東↔文家場↔成飛大道↔蘇坡橋↔金沙車站↔鐵門坎↔中醫附院2&5↔商業街↔騾馬市1↔紅星路3↔武城橋↔玉雙路6↔萬年場↔成洛路7↔槐樹店↔十陵鎮↔西河鎮
成都捷運5號線 駟馬橋3↔火車北站1↔沙灣3↔撫琴小區↔中醫附院2&4↔大石路↔高升橋3↔永豐立交↔神仙樹7↔石羊立交↔石羊場6↔清河村↔大源新區↔江河車輛段
成都捷運6號線 沙灣5↔人民北路1↔梁家巷↔李家沱3↔建設路↔玉雙路4↔牛王廟2↔順江路↔成仁路↔金象花園7↔琉璃場6支↔中和鎮↔麓山大道↔四河車輛段
成都捷運7號線 沙西線↔金府路↔香榭里↔茶店子↔黃忠小區2↔金沙車站4↔晉陽路↔太平村↔佳靈路3↔高新區↔神仙樹5↔火車南站1↔高攀路↔金象花園6↔成龍路↔沙河鋪2↔五桂橋↔成洛路4↔十里店↔新橋↔龍潭寺↔龍潭東車輛段

相關搜尋

熱門詞條

聯絡我們
