庫魯發射基地

庫魯發射基地

庫魯航天發射中心也稱蓋亞那航天中心,是法國惟一的航天發射場,也是歐空局(ESA)開展航天活動的主要場所。它位於南美洲北部法屬蓋亞那中部的庫魯地區,在沿大西洋海岸的一片狹長草原上。由於發射場緊靠赤道,對發射靜止衛星極為有利。

歷史

1964年,法國決定在巴西正北方向,法屬蓋亞那中部的庫魯地區興建法國航天中心,以取代它在阿爾及利亞撒哈拉沙漠哈馬基爾發射中心

3

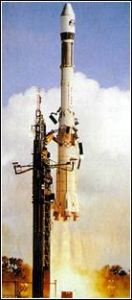

1966年開始動工興建,1968年4月部分投入使用,首次發射了一枚探空火箭。1970年3月,法國鑽石B火箭在此進行了首射。1970年11月發射了一枚歐羅巴2火箭,但因起飛後出現故障而失敗了。

庫魯航天發射中心於1971年建成,共耗資5.2億法郎。1975年,新成立的歐洲空間局抓總研製新的阿里安火箭。該火箭也要從庫魯發射,因此決定將原來的歐羅巴2發射場改建為阿里安發射場,並於1979年底成功地發射了一枚阿里安火箭

1981年又開始興建阿里安第二發射場,1985年投入使用。至今該系列發射成功率已達90%以上,獨攬了全球一半以上的衛星發射市場。

2010年8月5日,歐洲阿麗亞娜5型火箭攜帶兩顆通信衛星,從法屬蓋亞那庫魯航天發射中心發射升空。

地理區域

庫魯航天發射中心位於南美洲北部大西洋海岸的法屬蓋亞那,北緯2—6°之間,占地約90600平方公里,屬法國國家國家空間研究中心領導,主要負責科學衛星、套用衛星和探空火箭的發射以及與此有關的一些運載火箭的試驗和發射。

由於此地靠近赤道,對火箭發射具有很大益處:緯度低,從發射點到入軌點的航程大大縮短,三子級不必二次啟動;相同發射方位角的軌道傾角小,遠地點變軌所需要的能量小,增加了同步軌道的有效載荷;向北和向東的海面上有一個很寬的發射弧度;人口、交通、氣象條件理想等。

5

另外,該地區雖然靠近赤道,但氣候比較溫和,年平均氣溫27℃,年平均降雨量3000—4000毫米,全年分旱季雨季,風力不大,處於颶風區之外。

2004年2月25日,在庫魯航天中心,載有歐空局“羅塞塔”號彗星探測器的阿里亞娜5型火箭做發射前準備。2004年2月25日,在庫魯航天中心,載有歐空局“羅塞塔”號彗星探測器的阿里亞娜5型火箭做發射前準備。

庫魯航天發射中心主要由發射場、技術中心、地面測量、氣象站、發電廠、液氧工廠以及生活區組成。目前(2010年)庫魯航天發射中心有阿里安第一、第二、第三發射場,是歐洲航天活動的主要基地。

第一發射場

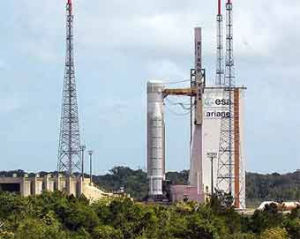

阿里安發射場位於庫魯航天發射中心,離庫魯城18公里,地理坐標是北緯5°14′09″,西經52°46′29″,火箭發射平台的海拔高度是12.85米。發射場主要進行阿里安火箭的準備、測試和發射操作,主要包括發射台區域有關設施和發射控制室。

阿里安第一發射場是由歐羅巴2發射場改建而成的,充分利用了原有的設備,只是為了適應阿里安的發射要求,對某些項目進行了改建,包括建立新的發射台,加高服務塔,重新布置輸送管道和改建發射控制室。發射場可分為發射場區、裝配區、推進劑設備區及分析實驗室、液氮和液氧工廠。阿里安第一發射場可用於發射阿里安1、2、3型火箭。

主要設施

位於法屬蓋亞那的庫魯航天發射中心的阿麗亞娜火箭位於法屬蓋亞那的庫魯航天發射中心的阿麗亞娜火箭底座用於支撐發射台,有一個雙面導流器,兩個半埋式火焰導流槽。活動發射平台是進入服務塔的主要通道,也是服務塔撤離時的通道。

服務塔高45米,長15.2米,寬12.2米。它可以在發射平台上前後移動。工作狀態時,運載火箭以及臍帶塔處於服務塔內。火箭周圍有7層固定的工作平台以及一層活動工作平台,活動工作平台可以升降接近衛星的任何部位,為衛星的最後準備操作提供服務。

3

活動工作平台的上部空間構成了一個潔淨區,衛星與運載火箭的機械裝配在潔淨區內進行。平台內有兩部車載升降台與工作檯。高架移動式起重機用於各種起豎操作。發射前幾小時,火箭在塔內進行總裝,給一子級、二子級加注推進劑。

發射控制室離服務塔約300米,是一座堅固的地堡式建築。它的任務是完成發射前準備工作和發射計時工作,在火箭最後準備、加注和發射操作過程中保護工作人員和測試設備的安全。控制室內裝有監視火箭準備操作用的測試和控制設備。

其它設備包括臍帶塔架、偏二甲肼庫、四氧化二氮庫、低溫推進劑的貯存和輸送設備、液氮貯存設備、生產及貯存用於空氣調節的冰凍水工廠以及辦公樓和安全樓。裝配區包括一座進行起豎前的外觀檢查以及各種準備工作的裝配樓、火箭備份零件的貯存樓、辦公樓及資料樓。推進劑貯存區包括兩個主要的貯存設施,兩個拖車車庫和一個推進劑分析實驗室。液氧和液氮工廠包括能製取供火箭發射用全部液氧、液氮的全套設備。

第二發射場

為了增加工作的適應性,提供備份的發射能力,1981年7月,歐洲空間局決定在庫魯修建阿里安第二發射場。發射場於1985年8月完成,歷時4年,耗資1?25億美元(1986年幣值)。1986年3月首次使用,每年可發射10次(第一發射場每年最多發射5—6次)。

阿里安第二發射場位於第一發射場南面500米處,由火箭準備區和發射區兩部分組成,兩者相距950米。將準備區與發射區分開,可以大大縮短兩次發射之間的時間間隔,一枚火箭在發射區進行最後裝配時,另一枚火箭則可在準備區進行起豎、裝配和測試等工作。

主要設施

2007年3月11日,在法屬蓋亞那庫魯航天發射中心,英國“天網”5A型軍事通信衛星由阿麗亞娜5型大推力火箭發射升空。2007年3月11日,在法屬蓋亞那庫魯航天發射中心,英國“天網”5A型軍事通信衛星由阿麗亞娜5型大推力火箭發射升空。

準備區的主要任務是要完成火箭起豎、各級氣密性檢查、電氣檢查以及發射計時程式中對火箭的遙測工作。火箭在此需要一個月的準備時間。該區主要包括垂直裝配樓、發射控制室等。垂直裝配大樓高75米,離活動發射平台1公里遠,兩者之間有鐵路相連,在鐵軌上移動的活動發射平台把一枚豎立的總裝測試好的火箭送入發射區。

4

發射控制室離服務塔1公里,安裝有可同時測試三顆衛星所需的測試設備,測試設備通過臍帶線路與衛星相連通。發射區的主要任務是進行火箭最後階段的連線和測試、有效載荷的裝配與測試以及整流罩裝配、發射準備以及最後計時與發射。火箭在發射區停留的時間不到一個月。發射區主要包括一個固定式臍帶塔、一個移動式服務塔以及一個發射平台。

移動式服務塔高80米,重3000噸,它的有效載荷工作平台可以沿垂直方向升降到有效載荷的各個部位,平台上部空間構成一潔淨度為10萬級的潔淨區。一部高架移動式起重機用於各種起豎操作。在臍帶塔內有一個安裝用戶測試設備的專用間。準備區和發射區之間有鐵軌相連。

第三發射場

為了適應阿里安5的發射需要,決定在庫魯發射場建設新的發射設施——阿里安第三發射場。新發射場設計的總目標是以最少的設備條件實現每年發射10次的要求。阿里安第三發射場位於阿里安第一發射場以北,通過現有的雙軌型導軌,阿里安第三發射場將能與當前的阿里安第二發射場相連,也能和固體助推器準備區相連。

新設計的阿里安第三發射場可同時進行垂直火箭的組裝及機械和電氣測試與固體助推器的準備工作,節省阿里安5裝配組合的時間。運載火箭與有效載荷的連線可以一次完成,當各子級都安裝在活動發射平台上時,進行一次連線後,所有的連線一般都保持不動,直到發射。

助推器組裝廠房廠房的設計除垂直組裝外,一切操作可同時進行。固體助推器被分成60~80噸的節段來運輸。在助推器組裝廠內將各級進行起豎、檢查,並裝上附屬檔案。各節的垂直組裝是在一間專用大廳的活動架上進行的。完全組裝好以後就可以運到運載火箭組裝廠房。運載火箭組裝廠房包括供運載火箭主體本身準備工作用的大廳,各子級及其設備拆箱和準備工作用的附屬建築物。

主要設施

發射區只設有數目有限的設施,運載火箭只能在它發射計時前的10小時停放在發射區,設施力求簡單,它包括:底座用於安放發射台和臍帶塔。一個三面導流槽和三個排焰管道三面導流槽兩面用於固體發動機,一面用於一子級低溫發動機。

4

地下設施包括一些需要的液壓設備及電氣設備。液氧、液氫貯存設備。塔為降低發射噪音而設。固定金屬塔架只供發射使神號(已取消)時太空人登機用。活動發射平台和臍帶塔為了能在每次發射任務中只進行一次各子級火箭和有效載荷的連線,同時也為了能把組裝好的運載火箭整體運到發射區,阿里安第三發射場採用的是活動發射平台系統,而且在發射平台上還包括有臍帶塔。

活動發射平台分三層,分別用於流體設施指揮控制系統、電源和空調。平台長25米、寬21米,重1000噸。臍帶塔伴隨運載火箭在一起,不需要把臍帶管線脫開。發射平台和臍帶塔上還包括有發射工作所需要的一切機械和電氣的測試設備。這套設備和運載火箭及其檢測系統在一起,在發射前就可以只進行一次準備和測試。

地面跟蹤系統

3

在阿里安的發射助推階段,約有1200個遙測信息要傳送到地面,以便發射人員了解發射進行的情況以及供以後研究用。共有5個遙測接收站,其中有4個固定站。

它們是佩爾山上的加里奧特站、卡宴附近的蒙大博站、巴西的納塔爾站、美國航宇局的阿森松島設施。巴西培蘭設的是活動站。四個固定站都設有直徑10米的天線,培蘭站設有直徑4米的天線,可以連續接收通過S波段(2200—2290Hz)傳輸的遙測信息。

相關詞條

熱門詞條

聯絡我們
