簡介
鄭州至周口至阜陽鐵路地處河南省東南部、安徽省西北部,線路起自鄭州南站,經由鄭州市、開封市(尉氏縣)、許昌市、周口市至阜陽市。新建線路長度276.264km。本線的建設,將實現沿線地區至省會城市“一小時通達”,極大的拉近沿線地區與省會的時空距離,促進豫東南、皖西北各城市間的溝通、資源配置、經濟社會協調發展,進一步推動區域城鎮化進程,對落實國家中部崛起戰略、促進中原經濟區規劃實施有積極作用。鄭州至周口至阜陽鐵路工程鄭州至阜陽段全線共新建中間站11座,線路所3個。其中,河南省境內車站8座,分別為鄭州南站、許昌北站、鄢陵站、扶溝站、西華站、周口東站、淮陽站和沈丘北站,安徽省境內車站3座,分別為界首南站、臨泉站和阜陽西站。鄭州南站、阜陽西站為主要客運站,其他均為一般中間站。
位置規模

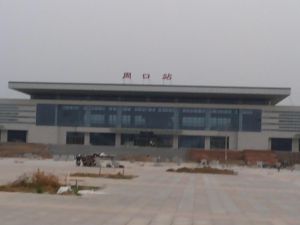

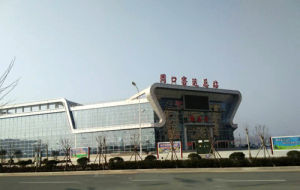

(1)車站位置及性質新建周口東站位於周口市境內,規劃彩虹大道以西約350m,距離市中心約7km。車站中心裡程為CK151+350,上行距離西華站21.061km,下行距離淮陽站23.526km,車站性質為中間站。
(2)車站規模與主要客運設備
車站站房設於線位西側,站坪坡度為平坡。車場規模3台8線(含正線),到發線有效長均滿足650m,其中下行方向2條作為鄭州方向立折車到發使用,設島式站台3座,設12.0m寬旅客地道2座。新建動車組存車場1處,綜合維修車間1處,均位於車站大里程端東側位置。存車場設動車組存車線2條。
(3)用地及拆遷
車站範圍內占地為農村耕地、宅基地。站內需拆遷少量民房,同時需砍伐部分樹木,有少量移動通訊線、電力線及墳墓需拆遷或改移。
最新進展
鄭合高鐵周口至西華段將於11月28日動工2019年底完工,鄭合高鐵現已全面開工。2015年10月27號,鄭合高鐵的環評獲得批覆,而在第二天也就是2015年10月28號,可研報告也被國家發改委批覆。但是周口東站的最終規模需要等到鐵總批覆初步設計後方可確定。
可研報告相關內容如下:
中國鐵路總公司,河南省、安徽省發展改革委:
中國鐵路總公司、河南省、安徽省人民政府聯合報來《關於報送新建鄭州至周口至阜陽鐵路可行性研究報告的函》(鐵總計統函〔2015〕901號)和中國鐵路總公司辦公廳《關於補充報送新建鄭州至周口至阜陽鐵路可行性研究報告的函》(鐵總辦計統函〔2015〕367號)收悉。經研究,現批覆如下:
一、為完善中部地區鐵路網布局,強化西北與華東地區快速客運通道,促進區域經濟協調發展,同意建設鄭州至周口至阜陽鐵路。
二、主要建設內容和技術標準
(一)主要建設內容。線路自鄭州南站引出,經河南鄭州、開封、許昌、周口,安徽省阜陽,接入商合杭鐵路阜陽西站,全長277公里。全線設鄭州南、許昌北、鄢陵南、扶溝南、西華、周口東、淮陽站、沈丘北、界首南、臨泉、阜陽西等11座車站。
(二)主要技術標準。鐵路等級:高速鐵路。正線數目:雙線。設計速度:350公里/小時。最小曲線半徑:一般地段7000米,困難地段5500米。最大坡度:20‰。牽引種類:電力。到發線有效長度:650米。列車運行控制方式:CTCS-3級列控系統。調度指揮方式:綜合調度集中。其他具體技術標準執行《高速鐵路設計規範》(TB10621-2014)。
設計運輸能力:5000萬人/年。
三、投資估算、資金來源及建設安排。項目總投資427.2億元,其中工程投資394.9億元,動車組購置費32.3億元。其中:資本金占總投資的50%,計213.6億元,河南省、安徽省分別承擔境內段資本金的40%(含境內征地拆遷費用),征地拆遷費用經投資各方認可後計入項目省方股份。其餘資本金由中國鐵路總公司使用鐵路發展基金等解決(中央資金部分另行研究)。資本金以外的資金利用國家開發銀行等國內銀行貸款。
中國鐵路總公司和河南省、安徽省按《公司法》組建規範的合資鐵路公司,負責項目建設和運營管理。
建設工期4年。
四、下步工作要求
(一)進一步最佳化局部線路方案,節約集約用地,儘量少占耕地;
(二)結合城市規劃,最佳化鐵路樞紐布局,推進鐵路客站及周邊用地綜合開發;
(三)加強生態環境保護,建設和運營中要切實落實生態保護和污染防治各項要求;
(四)強化防範、化解社會穩定風險的工作措施。
五、請國家電網公司同步安排外部電源電力工程,確保與本項目同步建成。請工業和信息化部、總參信息化部在通訊遷改等方面給予支持配合。
六、如需對本項目審批檔案所確定的內容進行調整,請及時以書面形式向我委報告,並按照有關規定辦理。
國家發展改革委
2015年10月28日
