鋼結構建築防水施工工藝流程

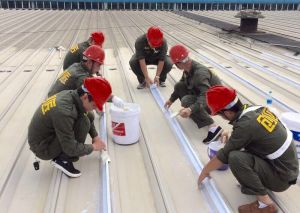

鋼結構屋面防水施工工藝:除銹→清洗→邊縫加固處理→防水底塗→檢查補塗→防水面塗
1、除銹工藝要求:基層清理徹底,採用專用設備進行打磨除銹或噴砂除銹,除銹後基層不得有鏽蝕斑點存在,油污、油脂,沙塵、鐵砂及金屬氧化物等清理乾淨。除銹後、必須在六小時內噴底塗進行防水處理,進行噴塗工序前,如遇下雨或其他造成基體鋼材表面潮濕的情況時,要待環境達到施工條件後,用乾燥的壓縮空氣吹乾表面水分後除銹;除銹後的鋼材表面達到除銹等級Sa2.5,表面用毛刷等工具清掃乾淨,才能進行下道工序,除銹合格後的鋼材表面呈現金屬光澤,每平方米金屬表面銹斑和油漆不得大於5%,如在底塗前已返銹,重新打磨除銹或噴砂除銹,不可降低磨料要求,以免降低粗糙度。
2、清洗工藝要求:採用高壓清洗設備,基層表面清理必須潔淨,對基層縫隙、凹凸部位、隱蔽角落清洗徹底。基面要求必須牢固、平整,對於凹凸不平或有裂紋的部位必須進行加固處理後再施工;基面必須清除乾淨徹底,不得有泥土污垢、浮塵、雜物、明水、油污或疏鬆物等雜質等,並隨時注意保持基面清潔衛生。
3、邊縫加固處理工藝要求:針對瓦縫、屋脊縫、邊縫處、水平搭接、垂直搭接、風機口、伸出屋面管道、空調管道、金屬板與女兒牆交接處、螺釘固件等其他金屬屋面防水薄弱環節、邊縫結合部等部位必須採用縫織聚酯布進行加固處理;加固處理後,邊縫部位不得有虛鼓、起包現象,處理基面必須平整,貼合緊密。
4、防水底塗工藝要求:施工前,必須保持基面無浮銹、無濕跡、積水、潔淨,不得在陰雨天氣情況下進行施工。採用高壓噴塗專用設備進行施工,創匠塗料必須無沉澱,經過嚴格檢驗,包裝桶開蓋後儘量當天使用完畢;噴塗材料在使用之前,必須使用專用碾磨機進行均勻攪拌,保證施工過程中高壓噴塗專用設備無堵塞現象發生,噴塗過程必須均勻、無堆積、無遺漏。
5、檢查補塗:針對角落、邊縫處、水平搭接、垂直搭接、風機口、伸出屋面管道、空調管道、金屬板與女兒牆交接處、螺釘固件等其他金屬屋面防水薄弱環節進行仔細檢查,確定邊縫角全部噴塗到位。
6、防水面塗工藝要求:必須在底塗表乾實幹之後方可進行面塗施工,採用高壓噴塗專用設備進行施工,施工後的防水層以無滲漏為合格標準。塗層應薄厚均勻,符合設計要求;不允許有脫落,堆積裂紋、翹邊、鼓泡、分層,收頭不嚴密等缺陷。施工保證基層整體無縫全面覆蓋,工程完成後進入養護期,禁止任何人進入施工現場。
