米易東站

米易東站

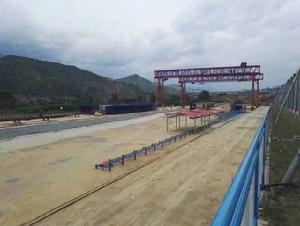

米易東站是成昆鐵路擴能改造工程米易至攀枝花段的新建車站,米易東站還是米攀段的T梁預製廠,目前米易東站尚處於建設階段。

基本信息

簡介

從中鐵二院工程集團有限責任公司(成昆鐵路擴能改造工程設計單位)提供的設計圖顯示:在米易境內設米易東站和丙谷東站兩個站;其中米易東站 站址位於攀蓮鎮賢家村(海棠藍灣小區以東),以客運為主,目前尚處建設階段。

米易東站還是成昆鐵路擴能改造工程米易至攀枝花段的T梁預製廠,目前米易東站現已具備T梁製造能力,將向成昆鐵路擴能改造工程米攀段起點(米易東站)至桐子林隧道進口段提供262片T梁,至2016年底米易東站已完成T梁預製60片。

成昆複線預計2022年全線建成通車。

建設進展

米易東站為成昆鐵路米攀段起點,在省道S214與成昆既有線之間,距離米易縣政府約3公里。按照三等站建設:占地面積2.8萬㎡,建築面積1.45萬㎡,日均上下及換乘旅客在2000人以上,並辦理到達,中轉行包業務。車站設到發線6條,按2台夾5線外包1線布置,有效長度880m。2019年開通投入運營。

截至2017年3月,米易東站已完成土石方165.7萬方,擋護結構28285方(包括錨固樁125根,錨桿框架梁11858平米,人字型截水骨架12540平米,漿砌及混凝土水溝1540米)涵洞3座共188.8橫延米,旅客地道1座以及制梁場的部分場建施工。其中包括辦公、生活區房屋2400平米,鋼筋加工場2000平米,場地硬化15600平米,走行軌基礎550米,制梁台8座,存梁台座5座,95噸門式起重機2組。
現階段正進行土石方、擋護結構和制梁場的場建施工,截至2016年度末,已完成米易東站的剩餘土石方28.3萬方,擋護結構6500方:包括錨固樁68根,錨桿框架梁9540平米,人字型截水骨架7380平米,漿砌及混凝土水溝1500米,T梁預製60片,以及鋪軌基地辦公生活區房屋1200平米,存軌基礎30座,軌排生產場地13500平米,剩餘線下工程於2017年6月前完成,確保6月底開始的鋪架工作。

交通換乘

公車:

暫無

計程車:

承運商:米易順達

起步價:4元

地理位置

四川省攀枝花市米易縣攀蓮鎮賢家村 (海棠藍灣小區以東)。

列車時刻表

暫無

相關詞條

熱門詞條

聯絡我們
