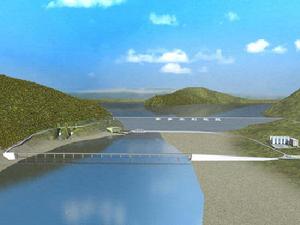

2011年10月26日,西藏旁多水利樞紐工程等待截流。 工程區海拔高度在4000m以上,壩基覆蓋層深度150m。 大壩大壩為碾壓式瀝青混凝土心牆砂礫石壩,壩頂高程為4100.00m,最大壩高72.30m,壩頂長為1052.00m。

概況

旁多水利樞紐工程地處拉薩河中游,壩址位於西藏自治區林周縣旁多鄉下游1.5km,距拉薩市直線距離63km,是拉薩河流域的骨幹性控制工程,也是拉薩河幹流水電梯級開發的龍頭水庫。該地區交通發達,對外公路有318、109國道,青藏鐵路當雄站距旁多壩址公路里程約75km。旁多水利樞紐工程開發任務是以灌溉、發電為主,兼顧防洪及供水。本電站為引水式電站,裝機容量160mw。

樞紐簡介

西藏旁多水利樞紐工程地處拉薩河流域中游,扼拉薩河幹流─熱振藏布和烏魯龍曲、扒曲兩條支流的匯合口,壩址控制流域面積16370km2,年徑流量62.48×108m3。

西藏旁多水利樞紐西藏旁多水利樞紐
旁多水利樞紐正常蓄水位4095m,水庫總庫容11.74×108m3,電站裝機容量120MW,電站年發電量為5.38億kW.h,設計灌溉面積67萬畝。灌溉面積67×104畝,工程規模為大(1)型Ⅰ等工程。大壩設計洪水標準為1000年一遇,校核洪水標準為10000年一遇;電站廠房設計洪水標準為100一遇,校核洪水標準為200一遇。地震基本烈度為8度,大壩地震設計烈度為9度。工程建設工期為69個月。
2011年10月26日,西藏旁多水利樞紐工程等待截流。當日,被譽為“西藏三峽”的旁多水利樞紐工程截流成功。旁多水利樞紐工程是西藏解放來最大水利樞紐工程。

樞紐工程

工程位於高海拔、高地震烈度和深覆蓋層地區。工程區海拔高度在4000m以上,壩基覆蓋層深度150m。屬高原溫帶氣候區,日溫差大。本工程主要由大壩、泄洪系統、引水發電系統及灌溉輸水洞等組成。

大壩

大壩為碾壓式瀝青混凝土心牆砂礫石壩,壩頂高程為4100.00m,最大壩高72.30m,壩頂長為1052.00m。壩基覆蓋層採用混凝土防滲牆帷幕灌漿方案。

泄洪系統

泄洪系統由泄洪洞和泄洪兼導流洞組成。泄洪洞為表孔無壓隧洞,為10m×10.2m的圓拱直牆斷面,全長747m,校核情況泄量1237m3/s,最大流速26.5m/s;泄洪兼導流洞為有壓隧洞,洞徑為11m,全長753m,校核情況泄量1796m3/s,最大流速18.90m/s。

引水系統

引水系統採用一洞四機的引水方式,為有壓引水隧洞,洞徑10m,全長418.6m,最大引用流量247.56 m3/s。發電廠房為引水式地麵廠房,廠內布置四台立軸混流式發電機組,主廠房尺寸82.98m×21.5m×38.51m(長×寬×高)。

灌溉輸水洞

灌溉輸水洞採用無壓引水方式,採用3.5m×3.5m(無襯砌及噴錨段)或4.0m×4.0m(襯砌段)圓拱直牆開挖斷面,全長20207m,設計流量10m3/s。

工程投資

可行性研究階段工程靜態總投資為450111萬元,其中:工程部分靜態投資為370128萬元,水庫移民征地補償投資為72129萬元,水土保持工程投資為3991萬元,環境保護工程為3863萬元。建設期貸款利息為10003萬元時,總投資為460114萬元。
