概述

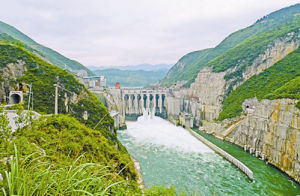

![圖片](/img/0/303/nBnauM3XxcDNxgzM1YjM1MzNwMTMxETOyIDMxADMwAzMxAzL2IzLwUzLt92YucmbvRWdo5Cd0FmLzE2LvoDc0RHa.jpg)
樞紐工程開發任務以發電為主,其次為航運,兼顧防洪、灌溉等。本電站廠房為引水式地下廠房。引水發電系統為“一洞一機”布置形式,整個系統不設調壓井。電站水庫為季調節,但為留出防洪庫容,多按日調節運行。
樞紐布置為採用碾壓混凝土重力壩的攔河壩、壩身表孔泄洪、戽式消力池消能防護;右岸布置引水發電系統,左岸布置單級垂直升船機。過壩船舶噸位為500噸級,年過壩能力為375.69萬噸。機組最大水頭6.0米,加權平均水頭68.5米,額定水頭64.0米,最小水頭57.6米。
洪水標準按500年一遇洪水設計,5000年一遇洪水校核。電站廠房的洪水標準按200年一遇洪水設計,500年一遇洪水校核。消能防沖建築物採用100年一遇洪水標準設計。引水系統採用一洞一機單元式供水方式,進水口採用岸塔式,引水隧洞和壓力鋼管直徑分別為12.6米和8.8米。主廠房、主變洞布置在右岸山體中,主機間安裝4台250兆瓦的機組,安裝間和副廠房分設右、左側,主變洞內設定4台主變壓器。左岸設定單級垂直升船機,按鋼繩卷揚機平衡重式垂直升船機方案設計。整個通航建築物由上游引航道、中間通航渠道、垂直升船機本體段和下游引航道等4部分組成,全長約1100米。
建設歷程
思林水電站的勘測設計始於20世紀70年代。貴陽院於1984年3月提出《烏江幹流補充規劃思林梯級工程地質報告》,1986年7月提出《烏江構皮灘至思南河段開發規劃報告》。1987年元月貴陽院開始思林水電站可行性研究工作,於1990年7月提交《思林水電站可行性研究報告》。
1991年元月貴陽院開始思林水電站初步設計工作。1994年12月完成《烏江思林水電站初步設計報告》,並根據水規字(1994)0006號文《關於調整水電工程設計階段的通知》,將報告改為《烏江思林水電站可行性研究報告》。
1995年5月13日~17日,水電總院會同貴州省計委主持召開了烏江思林水電站可行性研究報告審查會議,並通過了審查。
2001年11月,貴陽院提交了《烏江思林水電站可行性研究報告覆核工作大綱》。
2002年8月,貴陽院開始思林水電站可行性研究報告修編工作,同時成立了思林水電站勘測設計項目部。
2003年11月,貴陽院編制了《烏江思林水電站工程項目建議書》。
2004年4月,中國國際工程諮詢公司對項目建議書進行了評估。貴州省發改委申報了《烏江思林水電站工程項目建議書》。
2005年5月,貴陽院編制完成了《烏江思林水電站“三通一平”等工程環境影響報告書》和《烏江思林水電站工程水土保持方案報告書》,並通過了貴州省環境工程評估中心組織的審查和水電總院組織的技術評審。
2005年6月,貴陽院編制完成了《烏江思林水電站環境影響覆核報告書》,同月通過國家環保總局環境工程評估中心組織的技術評審。
建設征地及移民安置規劃設計工作從2003年7月開始,歷經實物指標調查、移民安置規劃、徵求意見後修改和可研報告審查後修改4個階段的工作之後,於2005年8月完成《思林水電站建設征地及移民安置規劃設計報告書》。
2005年6月,貴陽院完成了《烏江思林水電站可行性研究修編報告》,同年7月29日至8月1日,水電總院在貴陽主持召開了烏江思林水電站可行性研究修編報告審查會,並通過審查。
2006年10月,國家發改委以發改能源(2006)2263號文同意建設烏江思林水電站,工程正式開工。大壩碾壓混凝土於2006年11月開始澆築。
施工設計最佳化
施工圖設計階段,根據開挖揭露的地質情況和設備招標情況,貴陽院進一步開展設計最佳化工作:1.根據左、右導流洞開挖揭露的地質條件,通過大量水力學分析和結構覆核工作,部分洞段改全斷面混凝土襯砌為混凝土+噴混凝土聯合襯砌,為2005年11月工程截流提供了技術保障,同時節約投資約5000萬元。
2.根據大壩建基面物探成果和岩體物理力學指標覆核,通過壩體穩定和應力計算覆核、水力學模型試驗驗證,大壩建基面平均抬高5米。
3.根據水輪機組招標情況,進一步覆核調節保證計算後,1號~3號機引水隧洞調整為空間交叉布置。
技術特點
一、高過水土石圍堰從簡化臨建工程規模、節約投資、縮短工期的角度出發,思林水電站前期選用過水圍堰擋水、隧洞泄流、河床度汛的枯期導流方式。中、後期則採用在壩體上預留缺口,汛期洪水採用導流洞、壩體缺口及底孔聯合下泄的全年導流方式。上游土石過水圍堰高度達48米,2007年汛期圍堰過水流量達3000立方米/秒,過水後檢查僅發現原過流面板分縫處發生局部沉陷。
二、施工總布置
施工總布置緊湊,充分利用永久建築物的場地,先期布置施工臨建設施。右岸岩門料場、人工砂石料加工系統、混凝土加工系統從高到低緊鄰右岸壩肩布置。減少料場公路長度,縮短供料線長度,減少了施工占地面積和工程投資。
三、攔河壩
壩址河谷地形狹窄,洪峰流量高達33700立方米/秒,峽谷型水庫基本無調蓄能力。泄洪建築物規模較大,泄洪時上下游水位差僅35米~40米。大壩下游存在大泄量低落差的水流銜接問題。設計採用“X”型寬尾墩、台階壩面、消力池的綜合消能方式,消力池長度40米。
四、地下洞群及大跨度地下廠房機組設計水頭64米,單機引用流量443.20立方米/秒,安裝4台25萬千瓦的機組,引水系統及廠房工程規模龐大。右岸導流洞在4條尾水洞上部穿過,引水發電系統集中布置在右岸。
地下廠房岩錨梁以下跨度27米,岩錨梁以上跨度28.40米,主變洞跨度17米,受上下游兩層軟岩的影響。主廠房布置在岩層厚度約270米的灰岩中,因此兩洞室間岩壁間距36.60米,為主廠房跨度的1.29倍,為主廠房、主變洞平均跨度的1.53倍。主廠房、主變洞以噴錨支護為主要支護措施,根據三維有限元分析結果,錨桿穿透塑性區,主廠房上下游牆布置4排1500千牛級預應力錨索,控制高邊牆位移和塑性區範圍。
五、通航建築物
航運過壩建築物按四級航道設計。設計採用全平衡卷揚式垂直升船機方案,最大提升高度76.70米。
