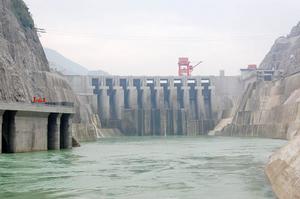

電站簡介
彭水水電站位於烏江幹流下游、彭水縣城上游11公里處,距烏江口涪陵市147km,是兼發電、航運、防洪及其他綜合利用於一體的大型水電站,電站安裝5台單機容量為35萬千瓦的混流式水輪發電機組,總裝機175萬千瓦,多年平均發電量達63.51億kW·h,動態總投資121.51億元。是重慶市有史以來最大的能源建設項目。
地理水文
電站壩址以上流域面積69000km2,占烏江流域總面積的78.5%。流域多年平均降水量1160mm,壩址多年平均流量1300m3/s,年徑流量410億m3。年平均含沙量0.354kg/ m3。 壩址區域的地質構造相對穩定,無區域性大斷裂通過,地震基本烈度為6度。水庫回水至貴州省沿河縣城,長約126km,為峽谷河道型水庫,水庫封閉性好。壩區基岩主要為灰岩、白雲岩、鈣質頁岩等,主要建築物工程地質條件較好,天然建材儲量和質量能滿足工程建設要求。
電站樞紐
彭水水電站由大壩、泄洪建築物、電站、通航建築物和滲控工程等組成。大壩擋水前緣總長325.5m,其中船閘壩段32m,大壩為弧形碾壓混凝土重力壩,最大壩高116.5m; 河床10個壩
段設9個泄洪表孔;電站布置在右岸,為地下式廠房,主廠房尺寸252m×30m×76.5(長×寬×高),安裝5台單機容量為350MW的大型混流式水輪發電機組;通航建築物布置在左岸,由單線船閘、升船機兩級過壩建築物組成,按500t級船舶過壩設計。滲控工程採用垂直防滲帷幕,其軸線穿過河床大壩、左岸船閘上閘首後向左岸山體延伸接 相對隔水層,右岸穿過地下廠房引水隧洞垂直岩層走向接至 隔水層封閉,防滲線路總長850m,主帷幕防滲面積約為15萬m2 。河床最大帷幕深85m。電站建設
首台機組將於2007年10月投產發電,2009年電站全部建成投產後,其裝機規模相當於重慶市電網現有裝機規模的32%,年均發電量達63億千瓦時。彭水水電站3號機組進入充水試驗階段,投產發電工程在1970年正式啟動勘查設計工作。
彭水水電站工程從上世紀五十年代開始初步勘查,1970年正式啟動勘查設計工作。2003年4月14日,彭水水電站工程打響了施工建設的第一炮,2005年9月6日,國家發展和改革委員會核准《烏江彭水水電站項目申請報告》,2005年9月28日,電站主體工程全面開工。工程由大唐國際發電股份有限公司承建,
電站效益[1]
因彭水水電站具備調峰能力強的特點,併網發電後,將較好地承擔起重慶電網調峰、調頻和事故備用,對彌補重慶市電力不足、提高電網安全經濟運行和供電質量起到骨幹電源的作用。特別是對緩解重慶以及華中地區因遭遇冰雪災害而造成的電網供電緊張形勢,具有至關重要的作用。
烏江彭水水電站彭水水電站的建設不僅可提供大量優質電能,還能促進下游梯級開發,發揮巨大的生態環保效益,進一步合理利用烏江水能資源。工程建設方大唐國際發電股份有限公司人士介紹,彭水水電站及其500噸級通航建築建成後,還可渠化庫區航道,淹沒礙航險灘,將庫區航道等級由目前的準五級提高到四級標準,極大促進烏江航運事業發展。從水流水力特性和機組穩定運行來說,變頂高尾水洞方案可以取代尾水調壓室方案。該方案不僅可以滿足電站各種工況下的穩定運行要求,同時還使地下洞室的布置變得簡單,方便施工,具有較大經濟效益。建設彭水水電站是巴渝人民的願望。
