藤子溝水電站

藤子溝水電站

藤子溝水工程位於重慶市石柱縣橋頭鎮,是龍河流域上游最大的水電站工程,該電站正常蓄水位相應庫容為1.86×108m3,擋水建築物為混凝土雙曲拱壩,最大壩高117m,裝機兩台,電站裝機2台,單機容量35MW,總裝機容量70MW。經兩台容量50MVA升壓變壓器(10.5/110kV)升壓到110kV後,出兩回線分別至大地坪變電站和彭水變電站,機端設斷路器。該工程以發電為主,兼有梯級調節,防洪和養殖等功能。是龍河梯級開發方案中的龍頭骨幹工程。電站承擔電力系統調峰、負荷備用、事故備用。

基本資料

(圖)藤子溝水電站地面開關站

地 區: 重慶
類 別: 電力工程/電信工程
項目性質: 在建
審批機關: 省級計委
投資總額: 44856萬元人民幣
建設周期: 2003年至2004年

工程簡介

(圖)藤子溝水電站廠房尾水

藤子溝水電站是龍河梯級開發方案中的龍頭骨幹工程。水庫總庫容1.93億m3,正常蓄水位775m,為多年調節水庫。電站安裝兩台單機容量35MW的立軸混流式水輪發電機組,裝機容量70MW,多年平均發電量1.92億kwh,年利用小時數2740h。

工程樞紐主要由擋水建築物、泄洪消能建築物、引水系統和廠區系統組成。本工程審批總投資75236.63萬元。藤子溝水電站主體工程於2002年7月15日正式開工建設,2002年12月28日截流,2005年3月下閘蓄水,4月首台機組發電。2006年5月30日通過消防專項驗收,2007年8月7日通過樞紐工程專項竣工驗收。

藤子溝電站年發電量1.92億kW·h,大壩為雙曲拱壩,壩高127m。引水隧洞4.8km,洞徑4.3m,調壓井深154.2m。廠房建築物由主、副廠房、變電站、尾水渠組成。主廠房成型尺寸(長×寬×高)41.6×17.9×38.12m,單機引用流量25.80m3/s。尾水渠長158.075m,呈“V”型。

由中電工程公司承接的重慶鼎泰能源公司藤子溝電站1號機組A修工程圓滿結束,該機組成功地進行了甩負荷試驗。重電站裝機容量2×35MW,系懸吊式高水頭、高轉速水輪發電機組,其1號機組A修是該公司首次進行的35MW水電機組A修工程。

施工設計

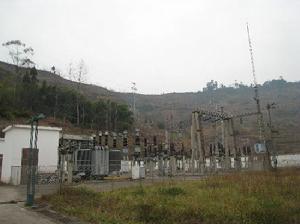

(圖)藤子溝水電站主廠發電機層

工程樞紐主要由擋水建築物、泄洪消能建築物、引水系統和廠區系統組成

2008年12月3日,“重慶藤子溝水電站工程橢圓型雙曲薄拱壩與引水系統壓力管橋設計”經查新機構進行相關檢索,取得如下查新結論:

採用橢圓形拱圈雙曲薄拱壩,最大壩高124m。其中墊座混凝土7m,拱壩基本體形高度117m,拱冠梁厚比0.171,壩頂中心線弧長339.475m。

引水系統共布置上下管橋,上、下管橋長分別為115.6m、112.2m,管徑均為3900mm,上、下管橋內水壓力分別為110m、135m,支撐環跨度為20m。

邊坡穩定性

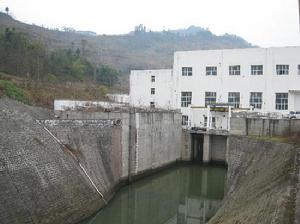

(圖)藤子溝水電站藤子溝水電站邊坡處理

在進行邊坡穩定性評價時,考慮降雨的影響口。降雨主要通過以下作用機制觸發滑坡的產生:大量的地表水進入岩土體增加了坡體的重量,起載入作用;浸泡軟化易滑地層,形成粘泥薄層,使抗剪強度大幅度降低;土體的孔隙和岩體的節理裂隙被水充滿和飽和,在增加動水和靜水壓力的同時,降低了有效應力;乾濕交替導致岩土體開裂,使更多的降水進入坡體,導致滑坡。

現場調查,滑體長己=128.4m,寬B=155.0m,滑體平均厚度九=10.98m,軟弱夾層傾角為12o~15 o,計算時取a=13º,滑坡體天然重度M,=26.2kN:m-3,水的天然重度Yd=10kN·m-3,由於滑體兩側邊緣位於沖溝內,所以兩側側向作用力不計。底滑面為泥夾岩屑型軟弱夾層,根據壩址同類型軟弱夾層所做的原位試驗,抗剪指標採用f’=0.25,c’=10kN·m-2。改進後的Sarma法考慮了降雨動態因素的影響,分析了動水壓力對坡體的穩定性的影響,以致在數天較大降雨後所計算的邊坡穩定性安全係數為0.96,而改進前的Sarma法所得到的結果為1.02。由此可見在進行土體邊坡和節理化岩體邊坡穩定性計算時,採用改進的Sarnla方法,能夠很好的表現地下水的動態變化對邊坡穩定性的影響。

繼電保護系統

重慶藤子溝水電站裝機2台,單機容量35MW,總裝機容量70MW。經兩台容量50MVA升壓變壓器(10.5/110kV)升壓到110kV後,出兩回線分別至大地坪變電站和彭水變電站,機端設斷路器。電站承擔電力系統調峰、負荷備用、事故備用。招標過程中,南瑞動控公司認真研讀招標檔案,對投標方案和投標廠家進行了充分的研究和討論。招標單位本著繼電保護系統方案可靠、先進、實用,價格優惠等原則進行評標,在經過激烈競爭之後,南瑞動控以第一標中標並很快簽訂契約,顯示南瑞動控產品在重慶市場的競爭力進一步增強。

2#機搶修

(圖)藤子溝水電站電站2#機組

2008年七月10日初,藤子溝電站2#機組由於定子線圈絕緣擊穿,被迫停機。接到工作任務後,重慶中電電力工程有限責任公司水電分公司立即行動,迅速組織近30人組成搶修小組,於2008年7月4日下午火速趕到電站所在地,展開搶修工作。

電站機組結構比較特殊,推力和上導各有一個油盒,而且風板、蓋板層數較多,工作量較大。下風板在主軸法蘭以上,分解法蘭和拆下導油盒底板及油冷器須在水車室搭設工作平台,占用了水車室的空間,所以水輪機的拆出工作尚需發電機拆出後才能開展。上導和下導油盒下方空間狹窄,人都沒法站立,特別是下導下方,拆法蘭螺栓和下導油盒底板、下導油冷器相當費力。這些不利因素無疑增加了拆機的難度,增大了工作量,在正常情況下至少需3天時間。而時下正處於豐水期,業主方對時間要求很緊,給的拆機時間只有2天。為了儘量減少停機帶來的損失,他們急業主所急,7月5日一早開始拆機,當晚吊出推力頭。7月6日下午吊出上機架,晚上吊轉子,隨後對定子線圈作試驗。

經過大家的共同努力,各專業密切配合,我方按業主要求在2天內完成了相關部件的拆出工作,為故障的查找、分析、處理贏得了時間。通過試驗已找到了故障點,進行了線圈的拆出工作。

工程安全與衛生驗收

(圖)藤子溝水電站專家組在廠區進行安全檢查

水電水利規劃設計總院於2008年1月18日在重慶市組織召開了重慶市龍河藤子溝水電站工程勞動安全與工業衛生專項竣工驗收會議。

藤子溝水電站是龍河梯級開發方案中的龍頭骨幹工程。水電站主體工程於2002年7月15日正式開工建設,2002年12月28日截流,2005年3月下閘蓄水,4月首台機組發電。2006年5月30日通過消防專項驗收,2007年8月7日通過樞紐工程專項竣工驗收。

根據驗收工作安排,2008年1月16日至18日,水電水利規劃設計總院組織勞動安與工業衛生專項竣工驗收專家組對重慶市龍河藤子溝水電站進行了現場檢查和安全驗收評價報告的評審,並形成了專家驗收意見。會議聽取了建設單位對工程建設情況的匯報和評價機構對安全驗收評價報告的介紹;驗收委員會檢查審閱了相關的工程驗收檔案和資料,並對專家驗收意見進行了審議。驗收委員會會議認為:重慶市龍河藤子溝水電站工程基本具備安全設施竣工驗收條件,原則同意通過勞動安全與工業衛生專項竣工驗收並形成了《重慶市龍河藤子溝水電站工程勞動安全與工業衛生專項竣工驗收鑑定書》。
