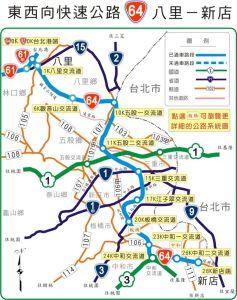

省道台64線八里-新店,為台灣12條東西向快速公路建設計畫之一,起於台北縣八里鄉台北港(接台61甲線),迄於台北縣中和市秀朗橋(接縣道106線),全長28.5公里。自台北港與台61甲線西起,沿觀音山、二重疏洪道並跨越大漢溪至板橋市與雙和地區,向東可銜接秀朗橋至新店市,全線可連線至大台北都會區如五股、泰山、蘆洲、三重、新莊、板橋、永和、中和、新店等衛星城市,亦為大台北地區境內重要的快速道路之一。

(圖)台64線台64線


簡介

(圖)位於景平路上方的板橋-中和段位於景平路上方的板橋-中和段

台64線僅台北港端至五股二交流道(0K+000~10K+831.21)和秀朗橋中和端成功南路口至板橋交流道文化路(20K+510.36~28K+734.565)已完工通車,三重至板橋路段則是施工中。預計2009年6月全線通車。

1.板橋五股段:

第2-1標(18K+178.71~20K+510.36)板橋民生路中山路口至華江橋頭段,在江子翠設有2支匝道,已於2008年10月31日完工。
環快第4標(16K+631.21~18K+178.71):重翠橋共構段-板橋華江橋頭端到三重重新橋端,預計2009年6月30日完工。
第2-2標(13K+706.21~16K+631.21):五股新莊市界至跨重新橋段,在台一線中山橋交會處設定台一線交流道,已於2008年6月20日完工。
2.第一優先後續路段:

第2-3A標(12K+391.21~13K+706.21):五股新莊市界跨中山高橋段,已於2008年4月21日完工。
3.八里五股段(0K+000~10K+831.21):

八里五股段主線和八里交流道、五股二交流道於2009年1月12日通車。觀音山交流道於2009年4月3日通車。

交流道

里程名稱形式通車日出口道路→聯絡地區
0.0台北港端直接式2009年1月12日台61甲線→台北港、淡江大橋 (計畫中)
0.5八里半套鑽石型2009年1月12日台15線、縣道105號 (東西向出入口)
→八里鄉街區、十三行博物館及八仙海岸樂園
6.3觀音山Y型2009年4月3日鄉道北53-1
觀音山風景區、五股鄉中坑地區
10.2五股一鑽石型2009年1月同向平面道路、縣道107號 (東西向出入口)
→五股鄉成子寮地區
12五股二苜蓿葉型2009年1月12日縣道108號、國道一號(鑽石型出入口)
→中山高聯絡道五股交流道、中山高聯絡道新五路入出口匝道、中山高聯絡道成泰路出口匝道、中山高聯絡道工商路入口匝道、中山高聯絡道中興路入出口匝道、五股鄉中興路、蘆洲市永安橋
15.6三重一鑽石型2009年6月台1線中山橋(西向出入口)、環河路((西向出入口)
→ A匝道 台一線 西入 B匝道 台一線 西出 C匝道 光復路 東入 D匝道 光復路 東出 E匝道 環河路 西入 F匝道 環河路 西出 ※台一線高架道路新增光復路C、D匝道預定於2008年10月開工,2010年6月完工。
17.7三重二匝道2009年6月2匝道、環河路
→三重市
18.6江子翠匝道2009年6月2匝道、北縣側環快 (東向入口及西向出口)
→板橋市環河路/華江橋
21.8板橋半套鑽石型2000年1月31日民生路、文化路、縣民大道(東向出口及西向入口)
→板橋市
23.4中和一半套鑽石型2000年1月31日縣道106號(東向出口及西向入口)
→中和市
21中和直接式2000年1月31日國道三號(東向出口及西向入口)
→中和市
26.5中和二半套鑽石型2003年1月28日縣道111號(東向出口及西向入口)
※位於中正路/二八張溝處之改建東向出口匝道已完工通車,新增西向入口施工中。
→中和市
28.5新店匝道(位於
中和境內)端
直接式2003年1月28日縣道106號 (同向平面道路)、秀朗橋、環河快速道路
→中和市秀山地區、新店市、台北市文山區

未完工路段

(圖)台64線台64線

第一階段2009年3月完工
八里五股段-交通部台灣國道新建工程局負責

五股一(成州)交流道工程(C805標)。

第二階段預計2009年6月完工
五股板橋段-建設署負責

二重疏洪道口至華江橋段-重翠橋共構段(環快第四標):全長1.3公里。

其他部份

中和二出口匝道改建工程-公路總局西部濱海公路北部臨時工程處負責

第一階段下橋匝道改建已完工,原址增建上橋匝道(250m)施工中。
