上海東海大橋海上風電場

2005年8月,我國首個利用世界銀行貸款的風電項目——總裝機容量2.1萬千瓦的上海崇明、南匯風力發電場併網發電。該項目共安裝14台單機容量為1500千瓦的風力發電機,其中在崇明東灘東旺沙安裝了3颱風機,南匯濱海森林公園安裝了11颱風機。隨即,總容量為1.5萬千瓦的上海崇明、南匯風力發電場二期擴建的10台1500千瓦的風力發電機,於2008年9月全部投入運行。緊接著,我國第一個大型海上風電場,也是國家發展和改革委員會確定的海上風電示範項目之一——上海東海大橋海上風電場開建,它由34台國產3000千瓦風電機組組成,總裝機容量為10.2萬千瓦,年發電量為2.67億千瓦時,近日將為綠色環保的上海世博會提供來自海上的綠電。除此之外,長興島青草沙正準備建設長興島青草沙13萬千瓦風電場,為海島的綠色能源再添動力,還有蘆潮港5000千瓦試驗風電場和崇明北沿風電場一期4.95萬千瓦等項目準備開建。據專家統計,到世博會舉辦時,上海風電裝機容量將達到14萬千瓦左右。

簡介

海上風電場海上風電場

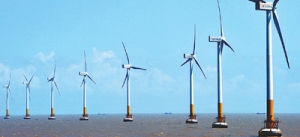

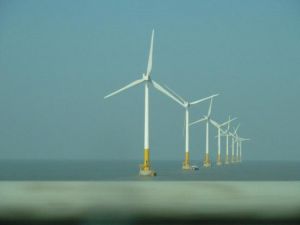

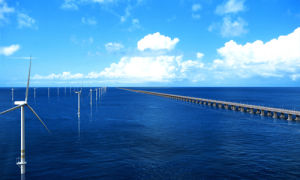

上海東海大橋海上風電場位於上海市臨港新城洋山深水港的東海大橋兩側1000m以外沿線,風電場最北端距離南匯嘴岸線5.9km,最南端距岸線13km,全部位於上海市境內。風電場在東海大橋東側布置4排35颱風機;西側布置2排15颱風機,共安裝風機50台,總裝機規模10萬kW,預計年上網電量25851萬kWh。
發電機出口電力經過風電機組自帶的升壓後由風電場電氣接線接入岸上升壓站和控制室,電力升壓至110kV後就近接入220kV變電站並升壓納入上海市電網。工程施工主要分為陸上變電站部分和海上風電場兩部分。

立項

海上風電場海上風電場

從2007上海國際風能大會暨技術和設備展覽會新聞發布會上傳來訊息,國內首個海上風電場——上海東海大橋海上風電場日前已正式立項,正報國家有關部門核准,將於2010年上海世博會開幕前正式併網發電。
據了解,東海大橋海上風電場位於臨港新城至洋山深水港的東海大橋兩側1000米以外沿線,最北端距離南匯嘴岸線近6公里,最南端距岸線13公里,全部位於上海市境內。預計總裝機

海上風電場海上風電場

容量10萬千瓦,單機容量不低於2000千瓦。未來預計發電量可達2.6億度,可供上海20多萬戶居民使用一年。海上風電場所發電能將通過海底電纜輸送回陸地。
上海市發改委能源發展處有關負責人方勇透露,上海風能資源豐富,一年中至少83%的“風時”可供利用,廣闊海域

海上風電場海上風電場

是建設風電場的理想場所。“除了東海大橋東側正在建設的總裝機容量達10萬千瓦的海上風電場外,目前上海已在崇明、南匯、奉賢三地建成了三個風電場,裝機容量達2.44萬千瓦;崇明、奉賢風電場今年底、明年初還將啟動擴建工程,可新增裝機容量2.1萬千瓦。”方勇稱,預計到2010年,上海風電裝機規模將達20萬-30萬千瓦,占到全市電力總裝機容量的2%左右。
而據上海電氣風電設備有限公司副總工程師陳永祥透露,上海目前已經研製成功了具有自主智慧財產權的1.25兆瓦風力發電機的整機產品,明年計畫推出2兆瓦的整機系列。

進展

海上風電場海上風電場

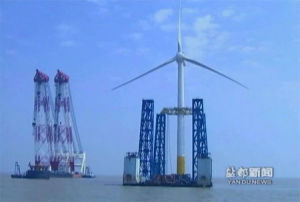

2010上海國際海上風電及風電產業鏈大會暨展覽會昨天舉行,記者從會上獲悉,上海東海大橋海上風電項目是全球歐洲之外第一個海上風電併網項目,也是中國第一個國家海上風電示範項目。總裝機容量達102兆瓦,預計未來發電量可達2.6億千瓦時。目前該項目進展順利,2010年2月所有34台機組整體安裝成功,首批機組已正式投運,全部機組將於6月底併網發電,為世博會提供清潔能源。
據介紹,目前,全球海上風電場主要在丹麥英國荷蘭瑞典愛爾蘭等國,歐洲計畫到2020年海上風電裝機總容量達4000萬千瓦。今年我國“海上風電三峽”的建設將使海上風電裝機容量超過1000萬千瓦,大部分分布於江蘇沿海及潮間帶,容量超過800萬千瓦

再添4颱風機

海上風電場海上風電場

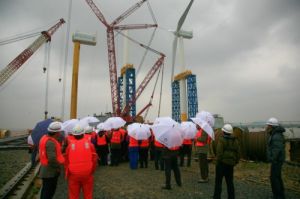

2009年10月起,我國第一個也是亞洲第一個海上風電場―――上海東海大橋海上風電場又添了4台新風機,調試完畢後就將加入9月正式併網發電的3颱風機隊伍,為上海用戶“扇”出風能電。全部34颱風機將於明年6月正式“上崗”發電,已安裝發電的上海“大風車”也已在今年的颱風

海上風電場海上風電場

期接受了考驗,應對“莫拉克”等級的颱風輕輕鬆鬆。
負責東海大橋風電場總體設計的上海勘測設計研究院總工程師陸忠民說:“雖然風電場利用的是風能,但事實上,對風電設施而言,颱風稱得上是最大的敵人。而上海又地處颱風多發的區域,每年遭遇三四個颱風是平常事。”陸忠民說,東海大橋海上風電場在設計時就參考了大量氣象資料。據設計要求,每颱風機能承受每秒50米的超強颱風,首批

海上風電場海上風電場

併網發電的3颱風機已在今夏完成“畢業考”,應對“莫拉克”等級的颱風不在話下。
據了解,上海的“大風車”除了基座設計牢固,每颱風機裝有風速探測裝置,會根據風向“搖頭”轉動,避開最大迎風面,風機葉片也會根據風力自動調節迎風角度,每當風速超過每秒20米(相當於9級風)就會自動停止發電,並將葉片逆轉至最小迎風面。不過,陸忠民說,上海“大風車”也非絕對“無懈可擊”,只是上海氣象史上還未出現過能給東海風電場帶來巨大破壞的颱風。
據首批併網發電的3颱風機上的監測設備統計,2010年東海大橋海上風電場迎來的最大一陣風,風速為每秒21米,每颱風機發電已能達..5兆瓦以上。

海上風電場海上風電場

2010年6月,東海大橋海上風電場將基本建成,34颱風機併網發電,預計總裝機容量達102兆瓦,設計年發電利用小時數2624小時,年上網電量2.67億千瓦時。陸忠民透露,東海大橋風電場目前採用的是國內單機功率最大的3兆瓦風電機組,明年一台3.6兆瓦和一台5兆瓦的海上風機也將完成設計並下線,並安裝在東海風電場附近,做測試之用,為規劃中的東海風電場二期、奉賢、南匯等海域風能發電場設計做準備。

供電

海上風電場海上風電場

2010年11月,我國第一座海上風電場示範工程、亞洲第一座大型海上風電場——上海東海大橋10萬千瓦海上風電場項目順利投入運營,開始為40萬家庭提供用電。

二期工程

海上風電場海上風電場

上海東海大橋海上風電場二期工程
開工時間2011年2月份竣工時間2012年5月份
工程地區:上海
詳細地址:上海市浦東新區(原南匯區)東海大橋西側狀態:立項
工程類別:工業廠房
建築面積:平方米投資金額:20000萬元
工程簡介::該工程計畫新建3.6MW機組30台

海上風電場海上風電場

按照南北方向間距1000米
東西方向間距800米布置
同時分別安裝3.6MW和5.0MW海上風電樣機各一台
工程總裝機容量為11.66萬KW
預計2010年9月確定施工圖設計單位工程主要材料:
開發商:上海東海風力發電有限公司
