長沙營盤路隧道

營盤路隧道位於過湘江通道的中部走廊區,在銀盆嶺大橋和橘子洲大橋中間。其開通後,將兩橋間的過江繞行距離減少到1.6公里,成為最具通行條件的過江通道之一。據估計,營盤路隧道通行能力在2700輛/小時左右。

基本信息

簡介

營盤路隧道位於過湘江通道的中部走廊區,在銀盆嶺大橋和橘子洲大橋中間。其開通後,將兩橋間的過江繞行距離減少到1.6公里,成為最具通行條件的過江通道之一。據估計,營盤路隧道通行能力在2700輛/小時左右。

工程概況

總投資:預計18.7億元

周期:25個月

選址:銀盆嶺大橋與橘子洲大橋之間 ,東起營盤路西接鹹嘉湖路 ,下穿瀟湘大道、傅家洲和橘子洲和湘江路

隧道:雙向四車道;分南北兩線。 設計時速50公里

施工單位:中鐵隧道集團

隧道結構

雙洞單層隧道分南北線

 營盤路湘江隧道位於銀盆嶺大橋和橘子洲大橋居中偏南位置,東西走向,其中江中段距橘子洲大橋約1.3公里,距銀盆嶺大橋約2.1公里。隧道主線西起鹹嘉湖路,下穿瀟湘路、傅家洲、橘子洲和湘江路,東接營盤路。該隧道主線為雙洞單層隧道,分為南線(南洞)和北線(北洞),同時在西岸設一進一出兩條匝道,接主線北側的瀟湘北路;東岸設一進一出兩條匝道,進口匝道接主線南側的湘江中路,出口匝道接主線北側的湘江中路。西岸的兩條匝道口都向北開,一方面是由於主線南側目前已有望月湖高架橋,不適宜大規模施工,另一方面也是為了更好地銜接嶽麓濱江新城的路網交通。

車速設計

主線設計時速50公里

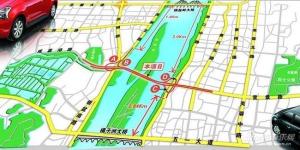

隧道的南北主線均為雙車道,匝道均為腳踏車道。根據設計,主線設計車速50公里/小時,兩洞各設兩個3.5米寬的車道,其中北線路線全長3001米,南線路線全長2702米。匝道設計車速40公里/小時,車道寬度為3.5米,4條匝道路線總長2659米。由東往西的車輛從隧道北線通行,由西往東的車輛從隧道南線通行,A、B、C、D四條匝道(見圖)分別連線瀟湘路和湘江路,其中A、C匝道與南線相通,B、D匝道與北線相通。在交通組織上,湘江路上的車輛將從D匝道進,B匝道出,到達瀟湘路;在河西區域,瀟湘路上的車輛將從A匝道進,C匝道出,到達湘江路。營盤路隧道設計(2張)

防水設計

多道設防綜合治理

作為首條過湘江的隧道,防水問題引人關注。據介紹,隧道的防水將貫徹“以防為主,多道設防,因地制宜,綜合治理”的原則,防水等級為二級。隧道內將以混凝土襯砌結構自防水為根本,以結構施工縫、變形縫等薄弱部位防水為重點,確保隧道整體防水。同時,防水設計和施工將符合環境保護的要求,並根據具體情況採取相應措施,減少對環境的影響,所有防水構件、附加防水層、混凝土外加劑等,均將滿足耐久性要求。

工程大事記

2009年9月 隧道開工建設

2010年4月 隧道主線施工

2011年4月 隧道南線貫通

2011年5月 隧道北線貫通

2011年9月 營盤路路面主體恢復

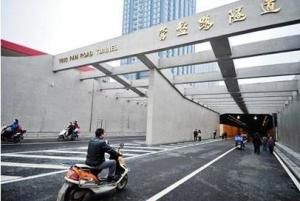

2011年9月30日 試通車

目前營盤路過江隧道還沒有公交線路,有關部門正在醞釀之中,相信離我們已經不遠,到時將極大方便市民出行。
