遵義發電總廠位於歷史文化名城遵義洛江河畔,始建於1958年,1998年按總廠制運作,下設三個分廠,2002年11月為適應電力體制改革的需要,按所有制歸屬又將其剝離為兩個廠,現遵義發電總廠裝機容量250MW,屬國家大二型企業。2002年2台125MW機組發電量20.11億kWh,發電設備年平均利用小時達8044h,幾年來主要經濟技術指標均在全國同類型機組中處於領先水平。2001年發電59億千瓦時,占貴州省年發電總量的1/5。企業在2001年榮獲了“五一”勞動獎殊榮,通過廠創建全國一流火力發電企業和國家電力公司“雙文明單位標兵”的考評驗收。在貴州電力公司系統創造了發電企業經濟效益第一、發電企業燃煤管理效益第一,在貴州電力系統首創“黨員示範工程”,2001年,一號機組創造了安全運行達283天,安全運行8431小時,平均利用小時達8053小時,年單機發電量達100l263萬千瓦時的Hw同類機組的四項全國之冠,遵義發電總廠步入了國內先進發電企業行列。分廠
下轄遵義發電廠、金沙發電廠、黔北發電廠,共有裝機容量195萬千瓦;占貴州電源裝機容量的1/4,成為貴州高原的一顆耀眼的明珠。業績
1999年是遵義發電總廠實施戰略調整,工作重心由遵義向金沙轉移的第一年,遵電各項經濟技術指標與1998年完成情況及1999年省公司計畫指標相比,呈上升趨勢。全年發電量達到35.51億千瓦時,提前一個月完成省公司下達的發電任務,其中遵義完成20.64億千瓦時,金沙完成14.87億千瓦時,與省公司計畫相比超發電量4.41億千瓦時;綜合廠用電率完成9.53%,比年計畫10.19%降低了0.66%;供電標煤耗率為430.26克仟瓦時,比省公司計畫指標下降9.74克仟瓦時,其中遵義125MW機組為395.60克仟瓦時,金沙為51.70克仟瓦時;等效可用係數遵義完成94.90%,比998年提高2.55%;發電設備平均利用小時遵義125MW機組為560小時,比去年高700小時;總產值實現2.53億元,與去年相比增加0.81億元。全年安全形勢較好,長周期安全記錄達到988天,創全年連續無事故運行3個100天和累計2個200天記錄,全年實現考核事故為0的目標,無一人為操作事故,無一人為引起的非計畫停運。工程
#8機組DCS系統安裝:遵義發電總廠創建國內一流火力發電廠的三年規劃中明文規定,三年要跨越三大步:1998年打礎,1999年攻堅戰,2000年創一流。熱工分場作為全廠技術最密集的部門,能不能把科學技術轉化為生產力,能不能把熱工儀表合格率、熱工自動和保護投入率提高到一流標準,負有重大責任。
遵義發電總廠#7、#8機組的熱工自控均選用上海自儀股份公司MAX1000分散控制系統。#7機組使用DCS系統進行改造的工程已於1998年完成,使#7機組的熱工儀表、DAS測點合格率為100%,熱工自動投入率為90.1%。現在,影響熱工“三率”的主要是#8機組,要提高熱工“三率”,要在2000年創一流,就必須加緊對#8機組進行改造,在#8機組上安裝DCS系統。但是,1999年我廠無大修計畫,沒有充足時間,怎么辦?厂部、分場領導認為,時間就像海綿里的水,只要想辦法擠,總是會有的。沒有大修時間,可以利用小修時間,小修時間不夠,再利用豐水期火電動組停運備用的時間,這些時間都不夠,還可以晚上加班,辦法總是能想出來的。通過協商,遵義發電總廠大膽決策,決定不等不靠,採用統籌安排,分項進行,逐步投入的原則,充分利用一切小修、臨修、機組停運備用等機會,力爭1999年底全面完成#8機組DCS系統改造。為啃下這塊硬骨頭,熱工分場將#8機組CDS系統工程確定為黨員示範工程。
初試牛刀
#7機組DCS系統改造是在1998年6月中旬進行的,工期45天,熱工人員52人。而#8機組時間不確定,另外,由於三產分流、金沙建廠、減人增效制度的實施,熱工人員銳減為31人。經過周密部署,全分場職工的熱情空前高漲。分場領導積極協調各方面的關係,和有關人員共同斟查現場,確定改造次序、撤消儀表點數,繪製卡件接線圖。熱工儀表班開始在變送器室、汽機5米敷設脈衝管道,增裝變送器。自動保護班統計電纜數量、敷設路徑,繪製自動調節系統接線圖。
1999年7月2日星期五機會來了,#8機組停運,為期3天。按計畫熱工分場對#8爐給粉控制系統進行改造。第一天,敷設控制電纜,撤消盤台儀表。第二天,盤台焊接,儀表安裝。第三天,對線、接線、調試。第四天是星期一,#8機組啟動,給粉控制系統正常,能實現手操、同操。#8爐給粉控制系統的改造,取消了原來冗長的KMM調節器、DFQ-9201A操作器、AIY電流轉換器、TC-1A同操器、ZC-1A操作器、DKK-1B控制器等環節,僅用DFQ2101操作器、TC-2C同操器、DK-2A控制器就達到了控制目的。改進後的系統更加安全可靠,更能降低維護量,更利於運行人員操作。該系統還預留了和DCS的接口,一旦條件成熟,即可投入自動控制。
勝似大修的小修
7月29日至8月7日為期10天的小修。這可是個黃金日子,分鈔貴如油啊,能不能抓緊時間,是能不能實現DCS系統工程改造的關鍵。熱工分場將有限的人員分為四組:一組電纜組,負責所有DCS系統調節電纜敷設;二組盤台組,負責集控室操作台、控制盤的撤除、儀表安裝、接線;三組脈衝管路安裝組,負責脈衝管路敷設、變送器安裝等工作;四組標準項目組,負責小修的常規檢修,#8爐燃燒指導性系統的安裝。
電纜組首先走在前面,白天敷設電纜,晚上熟悉線路,統計電纜走向,製作電纜銘牌,做到電纜標誌清楚,到位正確,配合及時。10天內,他們共敷設電纜15000米。
盤台改進組在1天內將熱工儀表全部撤完,接著進行盤台安裝,盤內接線。這可是細緻活兒,馬虎不得,稍不小心接錯了線,機組啟動後儀表就不能顯示,執行機構也不能正常操作。為此,全部線路接完後,大家不辭辛苦,又重新校核了一道,保證了系統一次通電成功。
固態繼電器盤是自動調節系統的核心部件之一,這裡空間小,電纜多,所有自動調節迴路都在這裡匯集,小修不完成,機組是不能運行的。為此,分場主任范紹均同志親自督陣,白天晚上兩班倒,保證了固態繼電器迴路的接時完工。這次小修,完成了DCS系統70%的工作,所有自動調節迴路都留有DCS接口,所有規劃範圍內的熱工儀表隨時可與DCS接軌。
深入心臟部位
DCS系統的心臟是工作站,這裡有實時處理器、套用處理器、圖形處理器、遠程處理單元等重要設備。這裡的數據通信量超過每秒15000個模擬量,工作站得到的訪問機會在每秒50-300次之間。#8機組小修後,剩下的工作量就在這兒。首先是卡件電纜的連線。根據技術要求,這次放置的信號電纜要剝出0.6-1米的導線,每根電纜要做作兩個電纜頭,8名工作人員用最大的耐力克服著,用了4天的時間終於完成了此次工作。

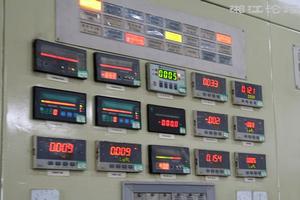

AP、GP、RTP很快安裝完畢,3台19英寸高解析度彩色顯示器也放置在集控室#8機組操作台上。在再次核對完780個模擬量和數字量輸入輸出點和數百幅畫面後,自動調節迴路、變送器等設備在2天內實現了與DCS的連線。至此,運行人員已可以隨心所欲地在顯示器上調閱測點參數、實現自動調節軟手操了。接下來的2天是PID參數整定、閥位檢查、畫面完善。經過處理,給水、引風、燃燒、機、爐協調、輔機相繼投入自動。
遵義發電總廠#7、#8機組DCS系統原設計網路共享,從安全形度考慮,這次他們進行了割接,將網路獨立出來,保證了單元制機組的安全運行。
見縫插針,關鍵一擊
DCS系統的優點之一是能投入協調控制,而協調控制的投入又必須要求鍋爐自動和汽機自動能可靠投入。由於同步器接口設備未到,熱工自動保護班只能停工待料,汽機自動暫時不能投入。
豐水期是水電大發、滿發的季節,要求部分火電廠停運。這種停運時間不定,多則十天半月,少則一天兩天。為給水電讓路,1999年9月6日,#8機組停運備用。廠領導表示,改進可以搞,但不能把面拉得太寬,要保證隨時能啟動機組。這時候,上海發電設備成套研究所的設備也及時運到。熱工自動保護班接受了這個艱巨的任務,黨員曹彤挑起了重擔,他帶領3名檢修技工按照“時間不定,隨時啟動”的原則,周密安排:第一天改盤,加裝同步器操作開關、手自動切換開關,增裝TI接口裝置、中間繼電器、放大器、同步器控制探頭等。第二天對線、接線,完成與DCS系統的接口,與熱工電超速保護、電氣失磁保護的接軌,一次性試驗合格。
#8機組同步器控制裝置的改進,解決了廠家不能解決的交直流共享問題,實現了硬操、軟手操和自動的投入。兼顧了電超速、失磁保護優先復置同步器的技術要求。至此,#8機組DCS改造工程全面完成,DAS系統運行情況良好,協調控制穩定投入。
DCS系統工程是熱工分場的大閱兵
在整個工程中,總廠總工夏剛、熱工分場主任范紹均、技術專責汪仁林、黃建勇積極協調各方面的關係,作好技術指導。在考慮全局的情況下,他們還親自拉電纜,校核I/O點序,編製程序等。累了喝口礦泉水,困了在辦公室打個盹,為廣大職工做出了榜樣。
熱工分場全體黨員和民眾在人員少、任務重的情況下無償加班,見縫插針,短時間內完成了價值300萬元的技術改造項目。現在,#8機組DCS系統DAS測點合格率為100%,熱工自動投入率為100%,運行監控人員由原來的6人減少為3人,每年直接經濟效益為50萬元,比預期效果還好,並被評為貴州省科技進步成果三等獎。
在#8機組DCS系統工程中,上海自儀股份公司公司DCS公司的技術人員也積極地奮戰在現場,為DCS系統的順利投運保駕。#8機組DCS系統工程的成功投入,為遵義發電總廠建設成為一流火力發電廠創造了條件。
