資源曲線

資源曲線是表達資源計畫的一種形式,它是反映計畫資源配置情況的圖形,也就是與時間進度計畫相應的資源使用計畫。

定義

資源曲線是表達資源計畫的一種形式,主要有資源負荷曲線和資源累計負荷曲線兩種類型。資源負荷曲線表達了項目在不同時間對某種資源的需要量;資源累計負荷曲線表達了項目在不同時間對某種資源的累計需要量。

形成

資源曲線形成的基本步驟如下:

(1) 確定每項工作單位時間所需要的資源量。

(2) 根據項目的進度計畫,確定項目在不同時間所需要的資源量

(3) 根據項目的進度計畫,確定項目在不同時間對該資源的累計需要量。

(4) 繪製資源曲線。

常用類型

資源曲線是反映計畫資源配置情況的圖形,也就是與時間進度計畫相應的資源使用計畫。對於每一種資源,可以根據時間座標網路計畫畫出相應的資源曲線

常用的資源曲線有兩種,分別表示資源的不同使用狀態。

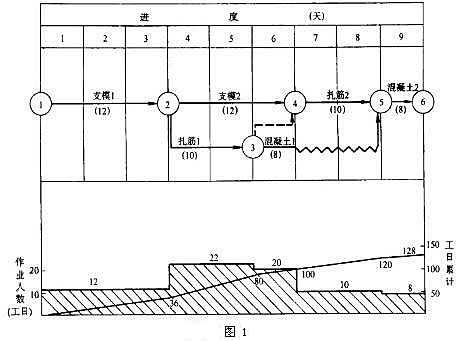

(1) 資源用量動態曲線。它是把單位時間(日、月、季等)內計畫進行的各項工作所需的某種資源數量進行迭加,按一定比例繪製曲線,直觀表示出計畫中每個時期資源需用量及變化動態,形象描繪資源消耗的高峰和低谷。圖1中左邊縱座標表示作業人數,前3天每天需用12人,第4、5天需用22人,第6天需用20人等等。

資源曲線

(2)資源累計曲線。隨著計畫進程,根據資源用量動態曲線把單位時間消耗的資源數量累加起來,可以得到資源累計曲線。該曲線上任何一點數值恰好等於相應的動態曲線在這一點左邊那部分面積,因此,資源累計曲線,也稱積分曲線。圖1中右邊縱座標表示工日累計,如第3天末對應的數值為36工日,第5天末對應的數值為80工日等。

相關詞條

相關搜尋

熱門詞條

聯絡我們
