根據砌築主體的不同,砌體工程可分為磚砌體工程、石砌體工程、砌塊砌體工程、配筋砌體工程。
磚砌體工程
由磚和I砂漿砌築而成的砌體稱為磚砌體。磚有燒結多孔磚、蒸壓灰砂磚、粉煤灰磚、混凝土磚等。
一塊磚有三個兩兩相等的面,最大的面叫大面,長的一面叫條面,短的一面叫丁面。磚砌入牆體後,條面朝向操作者的叫順磚,丁面朝向操作者的叫丁磚。半磚(120 mm)、一磚(240 ram)、一磚半(370 ram)和二磚(490 ram)等厚度。用普通磚砌築的磚牆,依其牆面組砌形式不同,有一順一丁、三順一丁、梅花丁、全順砌法、全丁砌法、兩平一側砌法等。
石砌體工程
由石材和砂漿砌築的砌體為石砌體。常用的石砌體有料石砌體、毛石砌體、毛石混凝土砌體。
砌塊砌體工程
由砌塊和砂漿砌築的砌體為砌塊砌體。常用的砌塊砌體有混凝土空心砌塊砌體、加氣混凝土砌塊砌體、水泥爐渣空心砌塊砌體、粉煤灰矽酸鹽砌塊砌體等。
配筋砌體工程
為了提高砌體的受壓承載力和減小構件的截面尺寸,可在砌體內配置適量的鋼筋形成配筋砌體。配筋砌體分為以下四類:
(1)網狀配筋磚砌體。在磚柱或牆體的水平灰縫內配置一定數量的鋼筋網而形成的砌體。
(2)組合磚砌體。由磚砌體和鋼筋混凝土面層或鋼筋砂漿面層組合的砌體。

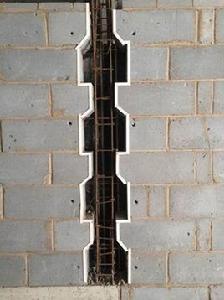

(3)磚砌體和鋼筋混凝土構造柱組合牆。在磚砌體中每隔一定距離設定鋼筋混凝土構造柱,並在各層樓蓋處設定鋼筋混凝土圈樑。
(4)配筋砌塊砌體。在混凝土空心砌塊的豎向孔洞中配置豎向鋼筋,在砌塊橫肋凹槽中配置水平鋼筋,然後澆築混凝土,或在水平灰縫中配置水平鋼筋,所形成的砌體稱為配筋砌塊砌體。標準磚的尺寸為240 1Tim×115 mITl×53 mITl,採用標準磚組砌的磚牆厚度有半磚網狀配筋砌體;組合磚砌體;磚砌體和鋼筋混凝土構造柱組合牆;配筋砌塊砌體。
流程
磚牆的砌築工藝一般為:抄平--放(彈)線--擺磚樣--立皮數桿--盤角--掛線--砌築--勾縫及清理等。
(1)抄平:為確保磚砌體施工質量,在砌前必須進行抄平。
(2)彈線:在根據圖紙要求彈線對砌磚進行定位。
(3)擺磚樣:彈好線後根據牆身情況擺好磚樣。
(4)立皮數桿:利用皮數桿來控制每皮磚砌築的豎向尺寸。
(5)盤角、掛線:砌磚前先盤角,盤角就是把角邊盤起,成為方正,才可以砌築。
(6)牆體砌築:砌築時根據磚樣、皮數桿及盤角掛線進行砌築,確保跟線。
(7)勾縫及清理:在砌築完成後為保證成型效果需勾縫及清理。
質量措施
磚牆砌築應橫平豎直,砂漿飽滿,上下錯縫,內外搭砌,接槎牢固。
水平灰縫不飽滿易使磚塊折斷,所以實心磚砌體水平灰縫的砂漿飽滿度不得低於80%,以滿足抗壓強度的要求。豎向灰縫的飽滿程度可明顯地提高砌體抗剪強度。磚砌體的水平灰縫厚度和豎向灰縫寬度一般規定為l0mm,不應小於8mm,也不應大於12mm過厚的水平灰縫容易使磚塊浮滑,牆身側傾,過薄的水平灰縫會影響砌體之間的黏結能力。
上下錯縫,是指磚砌體上下兩皮磚的豎縫應當錯開,以避免"通天縫"。在垂直荷載作用下,砌體會由於"通天縫"喪失整體性而影響砌體強度,同時內外搭砌,使同皮的里外砌體通過相鄰上下皮的磚塊搭砌而組砌得牢固。
“接槎”是指相鄰砌體不能同時砌築而又必須設定的臨時間斷,便於先砌砌體與後砌砌體之間的接合。為使接槎牢固,須保證接槎部分的砌體砂漿飽滿,實心磚砌體應砌成斜槎,斜槎長度不應小於高度的2/3。臨時間斷處的每一個高度差不得超過每步腳手架的高度。當留斜槎確有困難時,除轉角處外,可從牆面引出不小於120mm的直槎,並加設拉結筋。
當預計連續 10d 內的平均氣溫低於 +5°C 時,應按冬期施工方法進行,又當日最低氣溫低於 -3°C 時,也要採取冬施措施。磚石工程的冬期施工應該以採用摻鹽砂漿法為主。摻入鹽類的水泥砂漿,水泥混合砂漿或微沫砂漿稱為摻鹽砂漿,它的作用主要是降低砂漿冰點,在一定負溫度條件下能起抗凍作用。砂漿使用時的溫度不應低於+5°C。
砌塊可分為小型空心砌塊和中型砌塊。小型空心砌塊是人工砌築的,與砌磚類似,今後要大力發展。中型砌塊要利用小型機械吊裝,主要工序為:鋪灰,砌塊吊裝就位,校正,灌縫和鑲磚。
