工程概況

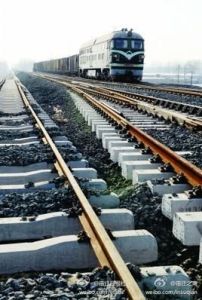

![宿淮鐵路走向圖](/img/9/33e/nBnauM3X2EzM5ATOyAzM4IzN0QTMwADMwADMwADMwATMxAzLwMzL1UzLt92YucmbvRWdo5Cd0FmLxE2LvoDc0RHa.jpg)
![宿淮鐵路](/img/8/572/nBnauM3X0gDN4QDOyAzM4IzN0QTMwADMwADMwADMwATMxAzLwMzLwczLt92YucmbvRWdo5Cd0FmLzE2LvoDc0RHa.jpg)
宿淮鐵路西起京滬鐵路符離集車站,東至新長鐵路袁北站,途經安徽省宿州市、靈璧縣、泗縣,江蘇省泗洪縣、宿遷市、泗陽縣、淮安市。正線全長210.4公里,江蘇境內97.5公里,建設標準為國鐵I級,以貨運為主,客運為輔。設計行車速度120公里/小時,預留160公里/小時,並預留電氣化建設條件。項目總投資52.8億元,其中江蘇段概算總額為24.8億元。
宿淮鐵路地處淮海經濟區,主要影響區域有宿州、蚌埠、淮北、宿遷、淮安、連雲港、徐州等九市。該區域總面積91084平方公里,現有人口5969萬人,占安徽、江蘇兩省總人口的43.4%,是我國最具有發展潛力的地區之一。淮北地區礦產資源十分豐富,是我國重要礦業基地,本線的修建將有利於淮北地區的礦產、農產品資源就近流入蘇北地區,對於加強區域經濟聯繫和滲透,加快沿線市縣經濟社會發展具有重要意義。
拆遷會議
宿淮鐵路江蘇段征地拆遷工作第一次會議10日在宿遷召開。至此,2009年我省計畫開工建設6條鐵路中的第一條項目正式啟動。
江蘇段
宿淮鐵路在江蘇境內正線總長度97.562公里,宿遷段78.03公里(其中泗洪縣23.5公里,途經青陽鎮、梅花鎮、歸仁鎮;宿城區32.1公里,途經陳集鎮、洋河鎮、洋北鎮、鄭樓鎮;泗陽縣22.43公里,途經臨河鎮、眾興鎮、八集鄉),淮安段19.532公里;設有泗洪、宿遷、泗陽三個客貨運中間站,歸仁、鄭樓、韓圩三個會讓站。江蘇境內共有大中橋17座,特大橋8座,分別為寧宿徐高速公路特大橋、徐洪河特大橋、安河特大橋、宿淮鹽高速公路特大橋、立新大溝特大橋、京杭運河特大橋、北門大溝特大橋、淮沭新河特大橋、淮沭新河特大橋。
建設進展
在2010年前,宿淮鐵路跨寧宿徐高速,宿淮高速公路橋橋墩已經建成。
宿淮鐵路原計畫2011年底建成,但由於國家巨觀政策調整,融資困難,導致鐵路工程基本處於半停工狀態。上海鐵路局對投資計畫進行了調整。根據2010年之前的工程進度情況,宿淮鐵路預計2013年具備通車試運行條件,在2010年之前,洋河火車站站前配套工程已開始實施,站前路部分已鋪軌,站前配套工程(包括主站房)將與宿淮鐵路同步投入運營。
宿淮鐵路宿遷(洋河)站於2012年8月27日成功鋪軌。至此從淮安到宿遷總計鋪設軌道59公里。
2013年5月16日,記者從上海鐵路局獲悉,備受關注的宿州至淮安鐵路建設工程進展順利。
宿淮鐵路西起符離集站,經靈璧、泗縣、泗洪、泗陽,至淮安袁北站。其中宿州市境內113公里,鐵路將於2013年8月底9月初基本完工,之後進入全面調試和試通車階段。
2013年12月30日8時,首趟宿州市符離集站開往淮安市袁北站的55015次貨物列車開行,駛往淮安。標誌著宿淮鐵路已經鋪軌完成,基本具備通車條件,距離開通客運,全面建成通車,已經不遠。
2014年12月,宿淮鐵路正式通車,填補了宿遷城區範圍內不通鐵路的歷史空白,使得江蘇省13個地市實現鐵路全復蓋。宿淮鐵路開通後,將開通3對普速列車,即南通到北京、徐州、重慶各1對。這條線路的開通,將蘇北的鐵路連線上京滬鐵路,使得蘇北地區鐵路能夠成網運行,促進蘇北的經濟發展。
