大柱山隧道

大柱山隧道

大柱山隧道是大瑞鐵路全線最高風險隧道。設計為單線鐵路隧道,全長14484米,設定兩橫一平,隧道最大埋深為995米。隧道洞內縱坡設計為人字坡,除出口段2750米為3‰上坡外,其他最大縱坡23.5‰

基本信息

隧道介紹

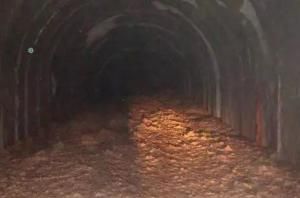

大柱山隧道大柱山隧道

大柱山隧道是大瑞鐵路全線最高風險隧道。設計為單線鐵路隧道,全長14484米,設定“兩橫一平”,隧道最大埋深為995米。隧道洞內縱坡設計為 “人”字坡,除出口段2750米為3‰上坡外,其他最大縱坡23.5‰大瑞鐵路共有40多座隧道,其中14.5公里長的大柱山隧道2008年開工至今9年仍未貫通,刷新了鐵路歷史,被稱為中國前所未有的最難掘進的一條隧道。

施工難點

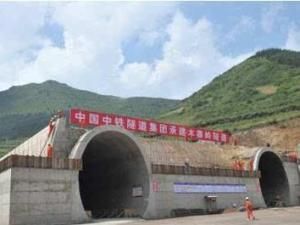

大柱山隧道大柱山隧道

隧道施工只能從進出口獨頭掘進,無豎井、斜井等輔助施工條件,最大獨頭反坡掘進8400米。隧道正洞和平導施工受洞口場地條件限制,施工干擾較大。平導輔助正洞施工,其多工作面施工在長距離通風、運輸、供水、供電等方面存在較大的干擾和難度,施工協調管理能力要求極高。

柱山隧道工程地質和水文地質條件複雜,具有“三高四活躍”的特點,存在斷層破碎帶6條(總長1200米,其中水寨斷層640米)、岩溶及岩溶水、暗河、溶洞等岩溶形態、高地應力引起的岩爆和軟岩大變形、放射性(1600米)、高地熱(39℃)等不良地質。施工中易遇到突水、突泥和圍岩失穩等地質災害,特別是在有強岩溶水以及部分斷層帶(尤其是有夾泥破碎帶的正斷層),易產生較大規模的突水、突泥段(3210米,最大湧水量為120000米3/d)。在隧道洞身通過的各級圍岩,岩質較硬,性脆,特別是地處硬質岩的應力聚集帶,聚集了較大的應力,施工中易出現岩爆現象,同時,隧道穿越1.27公里的煤系地層,含有瓦斯氣體。

大柱山隧道進口在施工中,先後順利通過平導燕子窩斷層、正洞燕子窩斷層及平導水寨斷層,其中,平導燕子窩斷層施工難度最大,耗時最長。

工程進展

大柱山隧道大柱山隧道

截至2017年5月31日,大柱山隧道正洞開累完成了10033米,平導掘進已經突破11000米,正在通過最後一個叫“一井水”的斷層。按照這個進度,大瑞鐵路有望在2021年開通運營。
