簡介
王家嶺煤礦項目是由設計生產能力600萬噸/年的礦井、入洗原煤600萬噸/年的選煤廠、2×5萬千瓦的綜合利用電廠(熱電聯供)和鐵路專用線構成的循環經濟綜合建設項目。項目總投資(動態)231134萬元,建設工期33個月。聯合工業場地選在山西省河津市固鎮村村西,礦井採用平硐開拓方案。
王家嶺煤礦項目由中煤西安設計工程有限責任公司和中鐵太原勘察設計諮詢院有限公司等單位設計,項目嚴格按國家有關規定組織建設,由中煤一公司、中煤三公司、中煤建安公司、山西焦煤西山建築(集團)有限公司、山西焦煤西山金信建築有限公司、山西焦煤西山金城建築有限公司等單位承建,北京康迪監理公司等單位進行施工監理。
遵照山西省人民政府辦公廳會議紀要(19次)和山西省國資委《關於華晉公司股權調整和重組控股煤氣化公司有關工作的請示》(晉國資29號)檔案要求,從華晉焦煤有限責任公司分立出來的,成立山西中煤華晉能源有限責任公司(簡稱中煤華晉公司),由中煤能源股份公司持股51%、山西焦煤集團持股49%的股份制大型煤炭企業,以中央企業名義,開發建設山西鄉寧礦區,建設大型、特大型礦井和選煤廠,經營煤炭開採、加工、銷售(原煤、精煤、副產品),礦用設備修理,技術開發與服務,電力生產等。截止2011年10月末,公司註冊資本162329萬元,擁有員工1570人,公司當前下設11個職能處室、6個直屬單位和一個二級單位,擁有全資子公司山西華晉韓咀煤業有限責任公司、持股51%控股山西華寧焦煤有限責任公司。
位置
王家嶺聯合工業廠區位於山西省河津市固鎮村北王家嶺。
固鎮村下轄3嶺一溝 王家嶺 邵家嶺 軟棗卜嶺 東溝,全村共有九千餘口人,土地萬餘畝。
廠房
礦井
礦井主付井均採用12240m長的平硐開拓,主平硐鋪設膠帶輸送機輸煤,副平硐採用無軌膠輪車進行輔助運輸,採煤工藝為綜采放頂煤,掘進選用連續採煤機綜掘,通風方式為中央並列抽出式通風。2009年10月竣工投產, 2010年實現600萬噸原煤生產能力。
選煤廠
選用無壓三產品重介鏇流--小直徑重介鏇流--浮選聯合分選工藝。設備運轉實行計算機管理,自動化集中控制。用人少,技術含量高。主要產品為九級、十級瘦精煤。2009年竣工。
電廠
採用220噸/小時循環流化床鍋爐兩台,配兩台5萬千瓦空冷發電機組,電廠燃料採用原煤洗選後的煤泥、中煤和矸石,電廠實行熱電聯供,年發電量約6億度,熱電產品立足於"自發自用,多餘外供"。2009年竣工。
鐵路

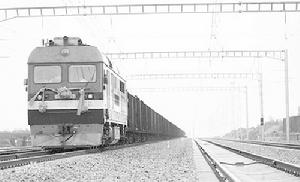

由國鐵侯西線上清澗工業站接軌,路線長度為9.3km,初步設計商品煤外運量為420萬噸/年。2008年7月竣工。
項目建成投產後,年平均實現利稅總額10億元左右,全部投資回收期6.27年。
山西焦煤集團公司、中煤能源集團公司作為股東對該項目全力支持,並要求王家嶺礦區實現全封閉潔淨化生產。王家嶺煤礦項目將堅持走新型工業化道路,堅持"一流的設計、一流的工藝、一流的設備、一流的管理",遵循市場經濟規律,以經濟效益為中心,堅持"小業主、大監理"的原則,按新企業、新體制、新機制和高標準、高效率、高效益組織建設,力爭把王家嶺煤礦建設成為具有國內一流、國際先進水平的安全高效大型現代化礦井。
2014年5月10日位於河津市境內的王家嶺鐵路運煤專線正式開通。該鐵路專線起點為王家嶺煤礦,終點為侯(馬)西(安)線鐵路清澗站,全長12.9公里。此專線的開通,提高了王家嶺煤礦的運量且降低了運輸成本,標誌著王家嶺煤礦洗精煤將通過鐵路運輸向市場投放。
歷史
▲ 2002年12月,王家嶺煤礦鐵路專用線可研報告通過北京鐵路局審查,2003年3月北京鐵路局批覆
同意建設,該工程是王家嶺煤礦建設的重點項目之一。
▲2003年7月21日,國土資源部以國土資礦認字第222號文重新對王家嶺煤礦的採礦權進行評估,最後予以確認;國家環保總局委託環境工程評估中心組織專家對《王家嶺煤礦環境影響評價大綱》進行評估,並順利通過。
▲2003年8月12日,山西省環保總局以晉環函272號文批准王家嶺煤礦項目環境影響的評價執行標準。
▲2003年9月12日,中煤能源集團公司以中煤函字84號承諾對王家嶺煤礦項目資本金予以解決;9月15日山西焦煤集團公司以山西焦煤函131號承諾同意對王家嶺煤礦注入貨幣資本金。
▲ 2005年7月,國務院常務會議核准王家嶺煤礦一期工程。
▲ 2006年3月22日,華晉焦煤公司宣布王家嶺礦區建設指揮部正式成立,5月9日正式揭牌,全部工作人員進駐河津現場,當月工業廣場土石方等"四通一平"工程即開工建設。
▲ 2006年9月4日,公司領導武華太、第五學英、孫守仁等領導參加了中鐵太原勘查設計諮詢有限公司在太原召開的王家嶺煤礦鐵路專用線方案討論會,會議對原有的三個設計方案進行了比選討論,達成了初步共識。
▲ 2006年10月11日-13日,公司董事長、黨委書記武華太在王家嶺礦區調研,聽取了王家嶺礦區建設指揮部工作匯報,並與河津市市委市政府主要領導就共同關心的有關問題進行了溝通,達成了一致意見。
▲ 2006年10月23日,王家嶺礦區建設指揮部有關部門及監理公司,組織對老窯頭及王家嶺工業場地土方工程、臨時變電所擋、圍牆、老桑樹保護、金信項目部房屋建築進行了驗工。
▲ 2006年10月25日,王家嶺指揮部協同河津市電力開發中心就王家嶺聯合工業場地內農電線路改線設計方案進行了現場踏勘。
▲ 2006年10月27日-29日,國家煤礦安監局在北京召開王家嶺煤礦安全專篇審查會,公司及西安煤炭設計院有關人員參加了會議,審查會原則同意王家嶺煤礦安全專篇。
▲ 2006年11月7日,王家嶺礦區建設指揮部就老窯頭措施井場地供水問題與老窯頭煤礦進行協調,確定從其水源井供水。
▲ 2006年12月1日,王家嶺礦區建設指揮部根據鐵路設計院最新的設計初稿及沿線部分附著物匯報,對計畫占地內的附著物及權屬進行了詳細的摸底。之後,指揮部就21項主要附著物情況擬訂了《王家嶺煤礦鐵路專用線沿線廠礦、建築摸底情況匯報》檔案,報河津市人民政府王家嶺煤礦項目協調辦公室。
▲ 2006年12月20日,國家煤礦安監局批覆王家嶺煤礦初設安全篇章,同年12月26日,省煤炭局以晉煤辦基發976號文批覆同意王家嶺煤礦開工的請示。
▲ 2007年1月15日,河津市人民政府組織召開了王家嶺煤礦鐵路專用線技術交底(協調)會議,閻新民副市長主持了會議。會議召集了王家嶺礦區建設指揮部、河津電信線務局、鐵路設計院、水利局、陽光集團、河津鋁廠、清澗鎮政府、樊村鎮政府、楊村鄉政府及下屬村委主要領導和負責人參加了會議。
▲ 2007年1月22日,王家嶺礦區建設指揮部組織有關單位認真聽取了鐵路設計院對"華晉王家嶺煤礦鐵路專用線初步設計"的情況匯報。武華太、第五學英、孫守仁等公司主要領導及銷售公司、計畫處、沙曲選煤廠、煤炭工業西安設計院等有關領導參加了會議,通過充分討論,原則同意線路走行方案。
▲ 2007年1月25日,王家嶺煤礦臨時供水工程通過驗收正式投入使用,這是繼王家嶺煤礦臨時供電和臨時進場道路工程全面結束並投入使用後的第三項工程。
▲ 2007年2月9日,公司董事長武華太、黨委常務副書記任計厚等領導對王家嶺礦區建設指揮部和施工單位的幹部職工進行了慰問,要求施工單位全力以赴抓工期、保質量,建一流礦井。
▲ 2007年2月26日,由中煤六十三處承建的王家嶺礦區老窯頭主副平硐施工措施井正式開工,標誌著王家嶺礦區建設全面鋪開進入攻堅階段。
▲ 2007年2月27日,河津市常務副市長閻新民、運城工礦協調開發處袁建順帶領市協調辦、安監局、公安局等有關部門及樊村鎮、下化鄉鄉村兩級幹部來到老窯頭措施井現場辦公,閻新民常務副市長表示,河津人要打造河津品牌,營造良好的投資環境,要把王家嶺煤礦項目作為河津市2007年的1號工程來對待。
▲ 2010年3月30日,王家嶺煤礦名為河津市的煤礦,實際吃的是鄉寧的資源,井口在河津卻開採鄉寧的資源,因此鄉寧一直向上反映著一問題,因為國家在這個煤礦有很大股份所以一直未果。
透水事故
事故詳情請見詞條:山西王家嶺煤礦透水事故
2010年3月28日13時40分,華晉焦煤有限責任公司王家嶺煤礦北翼盤區101迴風順槽發生透水事故,初步判斷為小窯老空水。經進一步核查,初步確認王家嶺煤礦發生透水事故時當班下井261人,升井108人,有153人被困井下。被困人員多為山西、河北、湖南、貴州4省籍農民工。當前救援工作正在緊張有序進行。
據新華社報導,截至14日上午,山西王家嶺煤礦透水事故遇難人數上升至37人。當前仍有1名工人被困井下,搶險救援隊伍正組織力量繼續搜尋。
感人故事
從9名到115名,平安生還者的名單不斷拉長。從料峭凌晨到正午暖陽,迎接被困工友升井的風門一次次打開。華晉焦煤王家嶺煤礦“3·28”透水事故發生8天8夜後,153人中已有115條頑強生命平安獲救。
在王家嶺煤場通風巷廣場民眾的含淚歡呼中,這個傳統的清明節變成了百餘名工人兄弟的“重生日”。
正如國家安監總局局長駱琳所言,王家嶺煤礦搶險救援在中國事故搶險救援史上創造了兩個奇蹟,一個是被困工人的生命奇蹟,一個是事故救援的奇蹟。
這是一組令人感動的數據:被困人員在井下190多個小時,堅守生存希望,突破生理極限;3000多名搶險救援人員,日以繼夜,抽水17萬方;低洼積水巷道長達500多米,運送排水設施巷道長達600多米,傾角25度斜坡作業,工作最大斷面只有30平方米……救援難度之大,絲毫沒有阻礙全力救人的決心。
這是一個以人為本的國家挽救生命的錚錚誓言和如鐵信念:“要人給人,要物給物,一切為此讓路”“一切為了排水,一切為了救人”“不惜一切代價,調動一切力量”……排水遇阻、地形複雜、生命信號時隱時現,不管出現任何困難,搶險指揮部都沒有一絲一毫動搖,始終抱著要讓受困兄弟全體生還的信念。正是把最可寶貴的生命放在第一位,被困人員的傷亡才能降到最低。
奇蹟的發生,更離不開科學施救和有力組織。事故發生後,黨中央和國務院高度重視、科學部署,有關領導坐鎮指揮、直接指導,制定了排水救人、通風救人、科學救人的原則;國家安監總局和山西省領導靠前指揮,使搶險救援工作始終在科學的軌道上推進。
190多個小時裡,3000多人直接參加搶險,數萬人外圍提供支持,十幾個國有大企業、十幾個山西廳局有序參與。當第一批被救工人升上井口,現場數千人響起了熱烈的掌聲。這掌聲,彰顯了全社會的關愛,更表達了對生命的禮讚和對這場大救援的致敬。
搶險還在進行,希望仍在延續。我們期盼著,讓呂梁山深處的春日繼續見證生命的奇蹟!
獲救者
這些獲救者是:蘇澤西 王紀明 楊海文 魏合榮 毛忠寬 張建龍 陳海文 農榮武 張東日 陳忠團 劉曉功 張志玉 張家義 孫軍友 李六六 解四強 曹士全 王國懷 呂建軍 黃順 鄭進雪 唐旺和 張龍斌 王新國 鄭勤學 肖啟旺 陳宗勇 李國宇 唐龍洋 陶志剛 付志芳 趙新全 徐正明 鄭修勃 劉學軍 崔進存 馬付周 龔長中 史風雷 孟小兵 毛曉勇 李志強 邢文杰 袁秀平 王明民 楊甲國 任喜中 孫中恩 張小坡 王住芳楊君光 時景朝 王金明 時關中 張成東楊國平 武林果 程全中 劉繼成 王鵬鄧支農 胡千海 邵雲慶 翟平安 張虎張創業 郭保進 靳群紅 趙新全 呂水紅張喜玉
停建整頓
山西省煤炭工業廳日前下發《關於華晉焦煤公司王家嶺煤礦建設工程停建整頓的通知》,要求中煤能源集團公司、山西焦煤集團公司以及華晉焦煤公司嚴格落實安全管理責任,監督王家嶺煤礦全面停建和制定安全防範與整改措施。
王家嶺煤礦建設單位和施工企業在停建期間要組織力量重審施工組織設計、操作規程和作業規程,加強勞動用工管理與勞動組織管理,積極開展職工培訓工作和安全警示教育活動。
此外,臨汾市人民政府、運城市人民政府要按照分級、屬地管理的原則,加強對王家嶺煤礦停建期間的安全監管工作,在鄉寧界內的兩個井口及井下工程的停建和安全監管工作由臨汾市人民政府負責,在河津市界內的井口及大巷內工程的停建和安全監管工作由運城市人民政府負責。
2010年3月28日13時40分左右,中煤集團一建公司63處碟子溝項目部施工的華晉公司王家嶺礦北翼盤區20101迴風順槽發生透水事故。事故發生時,井下共有261人作業,造成153人被困,經全力搶險,115人獲救,井下38人遇難。
