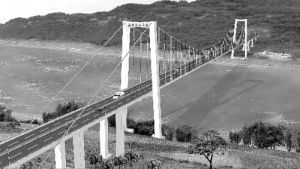

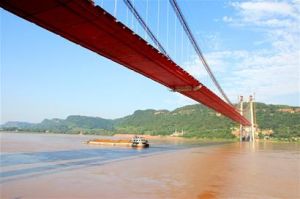

簡介
南溪長江大橋位於四川省宜賓市南溪縣,北橋頭位於長江北岸南溪縣羅龍鎮金雞村王家嘴,南橋頭位於長江南岸南溪縣江南鎮和馬家鄉交界處的灌口,建設投資為6.5億元,由四川路橋集團施工建設。
南溪長江大橋是宜瀘高速公路的三大控制性工程之一,也是長江上游第一座現代化特大型懸索橋梁。其主跨跨度(820米)及規模在四川省內位居第一,被譽為“蜀中第一跨”。
建設歷程
2008年11月8日開工建設。
2011年5月開始,南溪長江大橋開始進行主纜防護塗裝、橋面鋼箱梁環焊等工程。

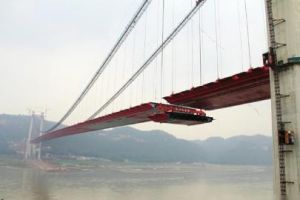

2012年2月21日,完成最後一段鋼箱梁的吊裝,標誌著南溪長江大橋即將成型。
2012年6月13日,南溪長江大橋完成總工程量的90%,其中橋面鋼箱梁焊接完成90%,南北引橋T梁完成85%。
2012年8月4日,南溪長江大橋南岸引橋左幅架通,右幅預計8月中旬完成架設,屆時將實現大橋全面貫通,預計2012年10月通車。
設計標準
南溪長江大橋的設計標準為四車道高速公路特大橋,設計安全等級為Ⅰ級。
大橋全長1295.89米,主跨為820米的單跨鋼箱梁懸索橋,寬24.5米。
橋樑形式為雙塔門式拉索橋,雙向四車道,設計時速為80公里。同時,為了方便兩岸民眾的通行,還專門在橋的兩邊分別設定了各寬1.5米的人行通道。
