運營車站
一期運營車站為:

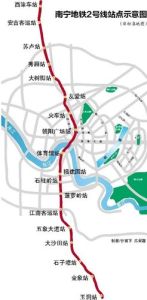

玉洞站-金象站-石子塘站-大沙田站-五象大道站-江南客運站-白沙大道站-石柱嶺站-福建園站-體育館站-朝陽廣場站-火車站站-友愛站-友愛北站-秀廂站-蘇盧站-安吉客運站-西津站
跨江幹線
南寧捷運2號線主要沿城市南、北向主客流走廊敷設,在朝陽路段和1號線工程並行,構成了南寧市線網的十字骨架。
根據《廣西壯族自治區改革和發展委員會關於南寧市軌道交通2號線初步設計的批覆》,2號線一期工程採用B型車、六輛編組,初期配屬車輛21列,設計單向高峰最大斷面初、近-期客流指標分別為1.58萬人/小時和3.41萬人/小時,初期行車間隔5分鐘,最高行車速度80公里/小時。
南寧捷運2號線工程位於南寧盆地,埋深範圍內廣泛分布有第三系半成岩及鬆散圓礫,富水性高、滲透性強,局部地段基岩出露,線路南段揭露有溶洞,溶蝕裂隙帶分布。根據2號線工程的地質特點,全線車站採用明挖法施工,採用地下樁牆進行維護,並在開挖過程中輔以降水措施以解決工程安全問題。區間隧道均採用盾構法掘進,以控制開挖地層和施工擾動。
大事記
2010年7月2日:2號線立項獲得國務院的批覆同意
2012年11月26日:可行性研究報告獲得國家發展改革委正式批覆
2013年12月31日:全線正式開工
2014年6月18日:蘇盧站項目率先實現全線主體圍護結構全封閉。經過項目全體員工77個晝夜的奮鬥,完成80幅地連牆澆築的最後一幅,成為全線首先實現主體結構圍護全封閉的施工單位。
2014年6月19日:白沙大道站主體圍護結構封閉。經過2個月時間的緊張施工,南寧捷運2號線白沙大道站主體結構479根圍護樁(含2根格構柱)全部施工完畢,全面進入土方開挖和主體施工階段。
2014年7月4日:經南寧市人民政府批准,南寧市捷運2號線沿線車站名稱正式定名。
2014年7月9日:秀廂站主體土方開挖
2014年9月20日:石柱嶺站全面進入土方開挖和主體施工階段。經過5個月緊張奮戰,南寧捷運2號線石柱嶺站於9月20日完成361根圍護樁的最後一根澆築,實現了主體圍護結構封閉施工,全面進入土方開挖和主體施工階段。
2014年12月2日:2號線首台盾構機“八局7號”在2號線石柱嶺站舉行了首發儀式。同日,“信·和三號”盾構機在蘇盧站亦舉行首發儀式。
