材料及計量
圖紙要求
1、房間、走道、大堂、電梯井
後砌牆體與砼牆面連線處釘寬220mm鋼絲網(直徑0.9mm,網眼為12.7×12.7mm),均甩水泥漿(摻水泥重5%的801膠),20mm厚1:3水泥砂漿抹灰,達到普通抹灰標準,加設抗裂纖維網,做到兩層設防,抗裂纖維網在交接處牆面外側,達到似露非露的效果。
2、衛生間
後砌牆體與砼地面連線處釘寬220mm鋼絲網(直徑0.9mm,網眼為12.7×12.7mm),均甩水泥漿(摻水泥重5%的801膠)。20mm厚1:3水泥砂漿抹灰細拉毛。註明:衛生間增設地漏。
3、樓梯間
後砌牆體與砼地面連線處釘寬220mm鋼絲網(直徑0.9mm,網眼為12.7×12.7mm),均甩水泥漿(摻水泥重5%的801膠)。分層抹20mm厚膠粉聚苯顆粒,抹3~5mm聚合物砂漿,刮普通膩子兩遍,塗料兩遍。

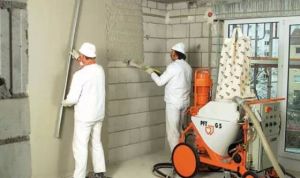

施工工藝
牆面不同材料交接處掛220mm寬鋼絲網→牆面基層清掃→撒水潤濕→噴漿→噴漿養護→找方貼灰餅→抹底層灰→底層灰養護→抹面灰層(掛格線布)→養護。
1、掛鋼絲網時,儘量使鋼絲網在兩種不同材料的寬度各為110mm,鋼絲網在磚牆上用釘子固定,在砼面上儘量用專用固定設備固定,嚴禁用釘子固定。
2、噴漿前先將砌體表面清掃乾淨,加氣混凝土砌塊表面鬆動部位應當清除。
3、噴漿前提前一天用噴霧器將砌體澆水潤濕。
4、用摻有界面劑的水泥漿均勻噴漿。
5、噴漿後用噴霧器養護至少一天后方可進入抹灰施工。
6、抹灰前先找方,根據我方技術人員在地面上彈出的20cm控制線在牆面上用水泥砂漿貼出灰餅,必須保證找方的厚度至抹灰控制線的距離相等,以確保房間方正。
7、底層抹灰前必須把拉結筋表示鋼絲清除,防止返銹,門旁砌體用水泥磚位置應表示清楚,以便門框安裝。
8、抹底層灰時,底層抹灰不宜過厚,以將所噴水泥漿剛好覆蓋為佳。
9、底層抹灰後至少停一天后方可進行面層抹灰,且抹面灰層在不同牆體材料交接處、管道開槽處、煙道位置等部位均需掛纖維格線布。
細部要求
1、抹灰前聯繫我方技術人員領取建築圖,圖紙標示門口寬度為抹灰完成面尺寸,如有不符合圖紙要求的門口即使聯繫我單位人員,不準出現抹灰完成後門洞尺寸和圖紙偏差超過0.5cm的情況。門頂標高為圖示標高,以樓座內剪力牆上水平線為準。
2、樓座內電井、管道井門均有門檻。
3、外視窗抹灰時,兩側及頂面不留企口,僅在窗台處留企口,企口位置從外牆抹灰完成面進85mm,(電梯廳和樓梯間處為110mm)。企口厚度為20mm。
質量檢測
面層抹灰的允許偏差要求如下:垂直度:3mm以內;平整度:3mm以內;陰陽角方正:3mm以內;門洞尺寸偏差:4mm以內;門洞兩側牆體厚度偏差:4mm以內;開間/進深:±10mm;此外內牆抹灰的標準一定要符合施工規範、甲方及監理的要求。
安全守則
成品保護
其它方面
大面積開始抹灰前必須先抹一個樣板間,待樣板間經監理及我方技術人員檢查合格後,方可進行全面施工。所有施工部位必須與樣板間標準一致,嚴格執行樣板領路制度。
