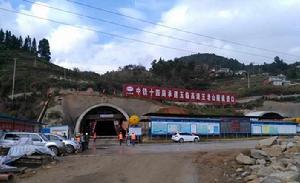

五老山隧道

五老山隧道

五老山隧道是玉臨高速公路的控制性工程。隧道左洞全長6685米,右洞全長6640米,是玉臨高速公路最長的隧道。

該工程採用兩端同時掘進對向施工,開工日期為2016年4月25日,計畫於2019年9月實現隧道通車。

基本信息

簡介

五老山隧道是玉臨高速公路的控制性工程。隧道左洞全長6685米,右洞全長6640米,是玉臨高速公路最長的隧道。

該工程採用兩端同時掘進對向施工,開工日期為2016年4月25日,計畫於2019年9月實現隧道通車。各參建單位克服地質、天氣等多種困難,以最強的技術人員、最先進的設備、最嚴格的管理制度和最有力的保障措施全力穩步推進隧道建設。

建設進展

五老山隧道,是一座分離式隧道,左幅全長6685m,右幅全長6640m,為墨江~臨滄高速公路上的控制性工程,該項目埋深大、含水豐富、圍岩差、工程地質複雜。

五老山隧道進口端施工期間,因洞口段約200m範圍內地質圍岩極差,以全風化土質圍岩為主,含水量大且沒有黏性,地基承載力低,隧道進洞端淺埋,又因降雨造成地下水增多,洞室出現變形加劇,洞室沉降最大累計48cm,初支多處開裂,地表出現多條貫通裂縫,最大裂縫寬度達26cm,隧道出現了“病害”。

了解到隧道出現的問題,雲交設計院多次派出業務骨幹前往臨滄五老山隧道進口端,和業主、施工方及監理方一起召開現場會議。經過多次現場查看和數據調查,找出了“病害”的主要原因:該段隧道地質為全風化變粒岩、無黏性、易崩解、遇水成泥,地基承載力低,且隧道處於淺埋地段,不易成拱,地下水豐富,易受地下水的擾動,圍岩鬆散。

找到“病因”後,設計人員經過反覆研究,提出了一系列處治措施:洞口段採用Φ108的洞內大管棚+Φ42超前小導管的超前支護措施,並採用水泥·水玻璃雙漿液注漿;鋼拱架由I18改為I20b,間距由60cm調整為50cm;中台階初支鋼拱架拱腳處兩側增設一根Φ108mm、L=9.0m鎖腳大鋼管;開挖採用預留核心土三台階七步法,並依據現場情況,適當增加預留變形量,增設I20b臨時仰拱及豎撐。

按照處治措施施工後,五老山隧道進口端安全通過了洞口200m的不良地質段。截止2017年4月,五老山隧道進口端左洞已經施工550m,右洞已經施工500m,五老山進口端施工進展順利。

五老山隧道是隧交處破解的又一個隧道難題,不管是前期設計還是後期服務,雲交設計院設計人員都本著務實、擔當的精神,以“盡心用情、滿意認可”的服務觀,站好崗、做好事、盡好責,為雲南交通基礎設施建設添磚加瓦。

相關詞條

熱門詞條

聯絡我們
