乾拌砂漿是指經乾燥篩分處理的集料與水泥以及根據性能確定的各種組分,按一定比例在專業生產廠混合而成,在使用地點按規定比例加水或配套液體拌合使用的乾混拌合物。乾拌砂漿也稱為乾混砂漿。DS — 乾拌地面、樓面、屋面的抹面砂漿、找平砂漿 (後加-LR、-MR和-HR,分別代表低保水性、中保水性和高保水性)。D代表dry-mixed mortar的意思,即乾拌砂漿。-----D後的M代表乾拌砂漿的砌築用途(masonry),此外還有P代表抹灰用途(plastering),S代表地面工程用途(screeding) 特種乾拌砂漿。

基本介紹

乾拌砂漿乾拌砂漿

建築上砌磚石用的黏結物質,由一定比例的沙子和膠結材料(水泥,石灰膏,黏土等)加水和成,也叫灰漿,也作沙漿.

用無機膠凝材料與細集料和水按比例拌和而成,也稱灰漿。用於砌築和抹灰工程,可分為砌築砂漿和抹面砂漿,前者用於磚、石塊、砌塊等的砌築以及構件安裝;後者則用於牆面、地面、屋面及樑柱結構等表面的抹灰,以達到防護和裝飾等要求。普通砂漿材料中還有的是用石膏、石灰膏或粘土摻加纖維性增強材料加水配製成膏狀物,稱為灰、膏、泥或膠泥。常用的有麻刀灰(摻入麻刀的石灰膏)、紙筋灰(摻入紙筋的石灰膏)、石膏灰(在熟石膏中摻入石灰膏及紙筋或玻璃纖維等)和摻灰泥(粘土中摻少量石灰和麥秸或稻草)。

分類

DM — 乾拌砌築砂漿

DPI— 乾拌內牆抹灰砂漿

DPE— 乾拌外牆抹灰砂漿

DS — 乾拌地面、樓面、屋面的抹面砂漿、找平砂漿 (後加-LR、-MR和-HR,分別代表低保水性、中保水性和高保水性)。

DM-LR是乾拌砂漿而非預拌砂漿。D代表dry-mixed mortar的意思,即乾拌砂漿。

-----D後的M代表乾拌砂漿的砌築用途(masonry),此外還有P代表抹灰用途(plastering),S代表地面工程用途(screeding) 特種乾拌砂漿。

DTA — 乾拌瓷磚粘結砂漿

DEA — 乾拌聚苯板粘結砂漿

DBI — 乾拌外保溫抹面砂漿

DTG — 陶瓷磚嵌縫劑

DP—G — 粉刷石膏抹灰砂漿

使用範圍

本工藝標準適用於地下磚石結構地下室、水池等工程的防水層及防水混凝土結構的附加防水層,屬潮濕條件下施工的剛性防水施工工藝。

施工準備

乾拌砂漿乾拌砂漿

材料要求及主要機具:

1 水泥:宜用325號以上的普通矽酸鹽水泥,亦可用礦渣矽酸鹽水泥,有侵蝕性介質作用時,應按設計要求選用。

2 砂:用中砂,不得含有雜物。含泥量不得超過3%,使用前必須過3~5mm孔徑的篩。

3 外加劑:防水粉、防水油,也可採用有機矽防水劑、氯化物金屬鹽類防水劑。均應按產品說明書正確使用。

4 主要機具:灰板、鐵抹子、陰陽角抹子、半截大桶、鋼絲刷、軟毛刷、八字靠尺、榔頭、尖鑿子、捻鏨子、鐵鍬、掃帚、木抹子、刮槓等。

作業條件

1 結構驗收合格,已辦好驗收手續。

2 地下防水施工期間做好排水,直至防水工程全部完工為止。排水、降水措施應按施工方案執行。

3 地下室門視窗、預留孔洞、管道進出口等細部處理完畢。

操作工藝

工藝流程

牆、地面基層處理 →刷水泥素漿→抹底層砂漿→刷水泥素漿 →抹面層砂漿→刷水泥砂漿→養護

基層處理

3.2.1 混凝土牆面如有蜂窩及鬆散的混凝土,要剔掉,用水沖刷乾淨,然後用1∶3水泥砂漿抹平或用1∶2乾硬性水泥砂漿捻實。表面油污套用10%火鹼水溶液刷洗乾淨,混凝土表面應鑿毛。

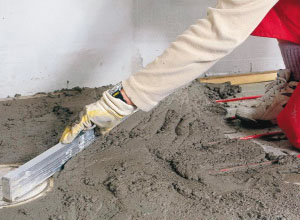

操作方法操作方法

3.2.2 磚牆抹防水層時,必須在砌磚時劃縫,深度為10~12mm。穿牆預埋管露出基層,在其周圍剔成20~30mm寬,50~60mm深的槽,用1∶2乾硬性水泥砂漿捻實。管道穿牆應按設計要求做好防水處理,並辦理隱檢手續。

混凝土牆抹水泥砂漿防水層

3.3.1 刷水泥素漿:配合比為水泥∶水∶防水油=1∶0.8∶0.025(重量比),先將水泥與水拌合,然後再加入防水油攪拌均勻,再用軟毛刷在基層表面塗刷均勻,隨即抹底層防水砂漿。

3.3.2 底層砂漿,用1∶2.5水泥砂漿,加水泥重3%~5%的防水粉,水灰比為0.6~0.65,稠度為7~8cm。先將防水粉和水泥、砂子拌勻後,再加水拌合。攪拌均勻後進行抹灰操作,底灰抹灰厚度為5~10mm,在灰末凝固之前用掃帚掃毛。砂漿要隨拌隨用。拌合及使用砂漿時間不宜超過60min,嚴禁使用過夜砂漿。

3.3.3 刷水泥素漿:在底灰抹完後,常溫時隔1d,再刷水泥素漿,配合比及做法與第一層相同。

3.3.4 抹面層砂漿:刷過素漿後,緊接著抹面層,配合比同底層砂漿,抹灰厚度在5~10mm左右,凝固前要用木抹子搓平,用鐵抹子壓光。

3.3.5 刷水泥素漿:面層抹完後1d刷水泥素漿一道,配合比為水泥∶水∶防水油=1∶1∶0.03(重量比),做法和第一層相同。

磚牆抹水泥砂漿防水層

3.4.1 基層澆水濕潤:抹灰前一天用水管把磚牆澆透,第二天抹灰時再把磚牆灑水濕潤。

3.4.2 抹底層砂漿:配合比為水泥∶砂=1∶2.5,加水泥重3%的防水粉。先用鐵抹子薄薄刮一層,然後再用木抹子上灰,槎平,壓實表面並順平。抹灰厚度為6~10mm左右。

3.4.3 抹水泥素漿:底層抹完後1~2d,將表面澆水濕潤,再抹水泥防水素漿,摻水泥重3%的防水粉。先將水泥與防水粉拌合,然後加入適量水攪拌均勻,用鐵抹子薄薄抹一層,厚度在1mm左右。

3.4.4 抹面層砂漿:抹完水泥素漿之後,緊接著抹面層砂漿,配合比與底層相同,先用木抹子搓平,後用鐵抹子壓實、壓光。抹灰厚度在6~8mm之間。

3.4.5 刷水泥素漿:面層抹灰1d後,刷水泥素漿,配合比為水泥∶水∶防水油=1∶1∶0.03(重量比),方法是先將水泥與水拌勻後,加入防水油再攪拌均勻,用軟毛刷子將面層均勻塗刷一遍。

地面抹水泥砂漿防水層

3.5.1 清理基層:將墊層上鬆散的混凝土、砂漿等清洗乾淨,凸出的鼓包剔除。

3.5.2 刷水泥素漿:配合比為水泥∶防水油=1∶0.03(重量比),加上適量水拌合成粥狀,鋪攤在地面上,用掃帚均勻掃一遍。

3.5.3 抹底層砂漿:底層用1∶3水泥砂漿,摻入水泥重3%~5%的防水粉。拌好的砂漿倒在地上,用槓尺刮平,木抹子順平,鐵抹子壓一遍。

3.5.4 刷水泥素漿:常溫間隔1d後刷水泥素漿一道,配合比為水泥∶防水油=1∶0.03(重量比)加適量水。

3.5.5 抹面層砂漿:刷水泥素漿後,接著抹面層砂漿,配合比及做法用底層。

3.5.6 刷水泥素漿:面層砂漿初凝後刷最後一遍素漿(不要太薄,以滿足耐磨的要求), 配合比為水泥∶防水油=1∶0.01(重量比),加適量水,使其與面層砂漿緊密結合在一起,並壓光、壓實。

3.5.7 養護:待地面有一定強度後,表面蓋麻袋或草袋經常澆水濕潤,養護時間視氣溫條件決定,一般為7d,礦渣矽酸鹽水泥不應少於14d,此期間不得受靜水壓作用。冬期養護環境溫度不宜低於+5℃。

抹灰程式

接槎及陰陽角做法:抹灰程式,一般先抹立牆後抹地面。槎子不應甩在陰陽角處,各層抹灰槎子不得留在一條線上,底層與面層塔槎在15~20cm之間,接槎時要先刷水泥防水素漿。所有牆的陰角都要做半徑50mm的圓角,陽角做成半徑為10mm的圓角。地面上的陰角都要做成50mm 以上的圓角,用陰角抹子壓光、壓實。

3.7 五層做法總厚度控制在20mm左右。多層做法宜連續施工,各層緊密結合,不留或不少留施工縫,如必須留時應留成階梯槎,接槎要依照層次順序操作,層層搭接緊密,接槎位置均需離開陰角處200mm。

質量標準

保證項目

4.1.1 原材料(水泥、砂)、外加劑、配合比及其做法,必須符合設計要求和施工規範的規定。

4.1.2 水泥砂漿防水層與基層必須結合牢固,無空鼓。

基本項目

4.2.1 外觀:表面平整、密實、無裂紋、起砂、麻面等缺陷。陰陽角呈圓弧形,尺寸符合要求。

4.2.2 留槎位置正確,按層次順序操作,層層搭接緊密。

成品保護

5.1 抹灰架子要離開牆面15cm。拆架子時不得碰壞口角及牆面。

5.2 落地灰要及時清理使用,做到活完腳下清。

5.3 地面上人不能過早。

注意問題

6.1 空鼓、裂縫:基層未處理好,刷素漿前混凝土表面未進行鑿毛,油污處未用灰鹼刷洗乾淨,以致出現空鼓、裂縫。另外,養護不好,養護期限不夠,也是原因之一。

6.2 滲漏:各層抹灰時間掌握不當,跟得太緊,出現流墜。素漿乾的太快,抹面層砂漿粘結不牢易造成滲水。接槎、穿牆管等細部處理不好,易造成局部滲漏。必須按規定認真操作。

質量記錄

本工藝標準應具備以下質量記錄:

7.1 原材料(水泥、砂、外加劑等)出廠合格證、試驗報告。

7.2 隱檢記錄。

7.3 分項工程質量檢驗評定。

7.4 設計變更及洽商記錄。

7.5 其它技術檔案。
